進度報導
2026年03月

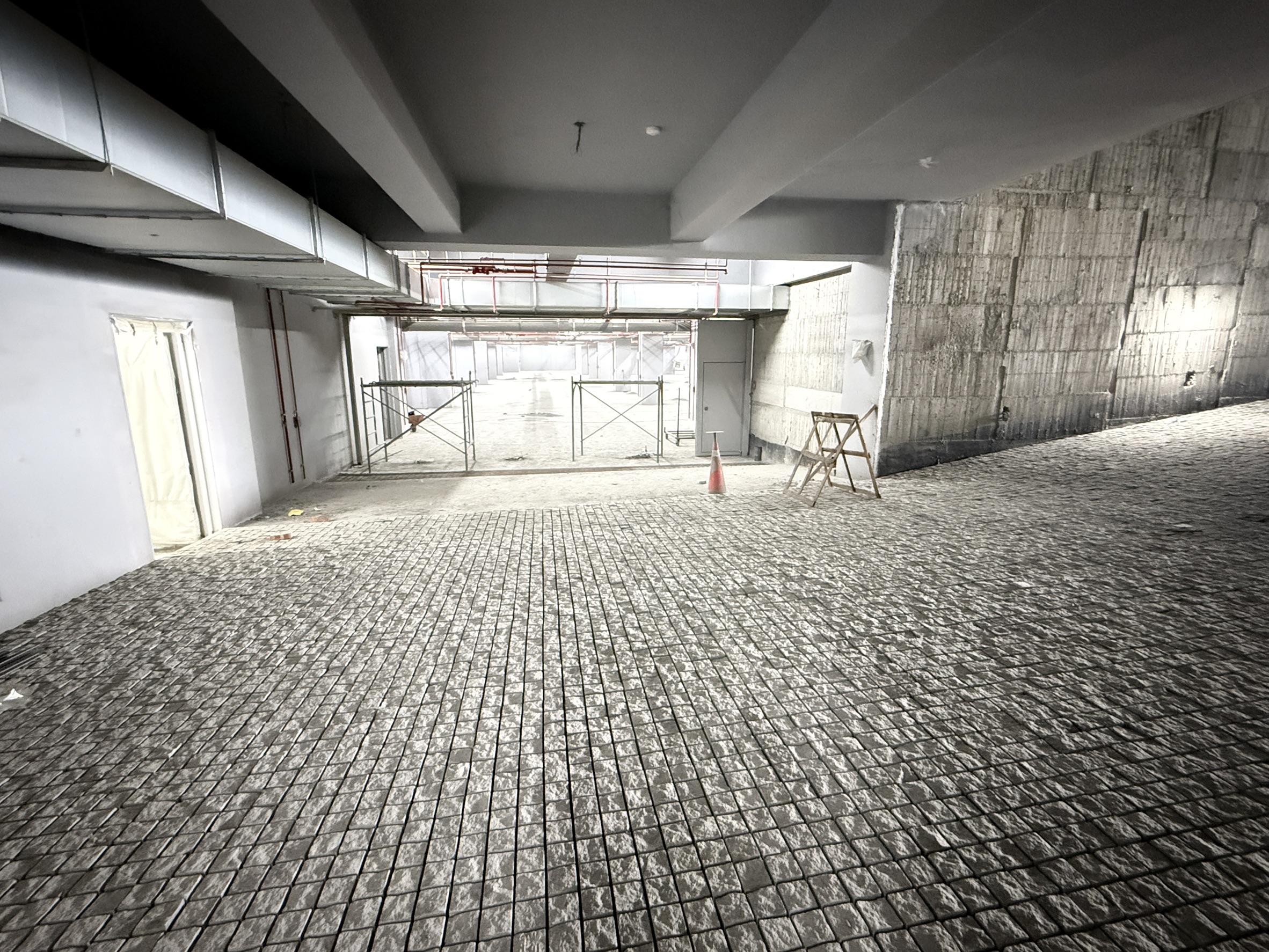

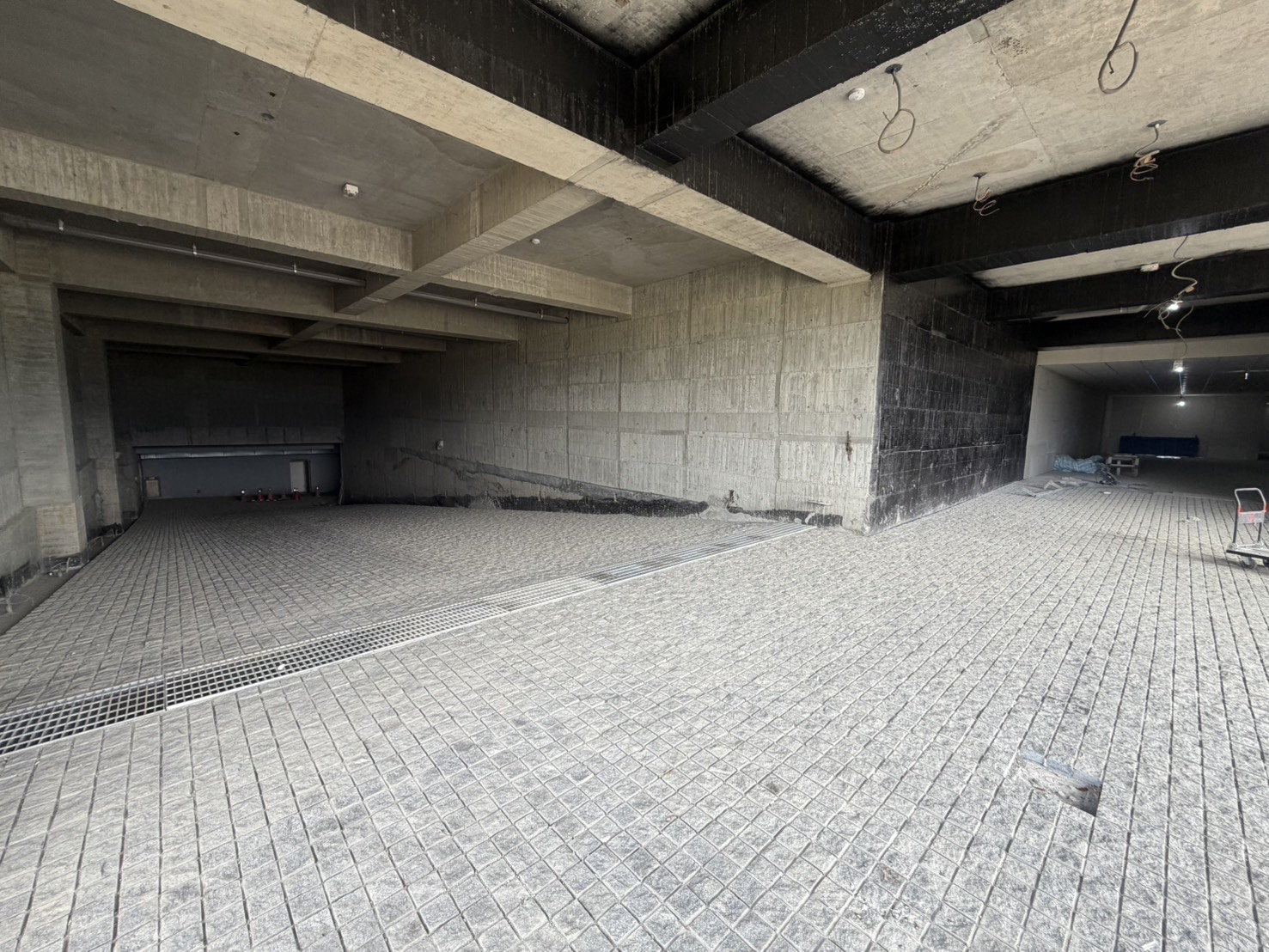

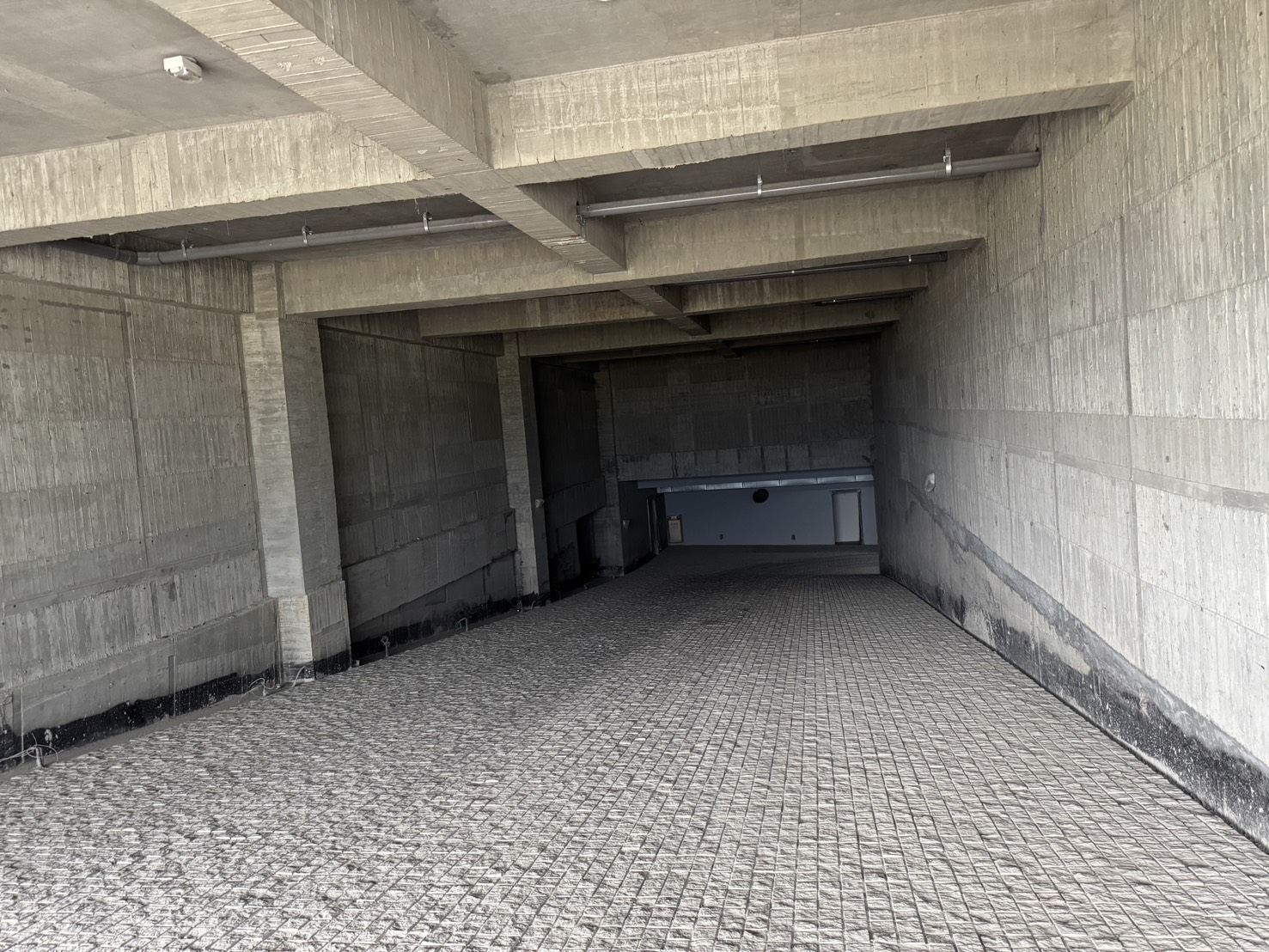

室內裝修工程(車道地磚工程),進度100%
2026年03月

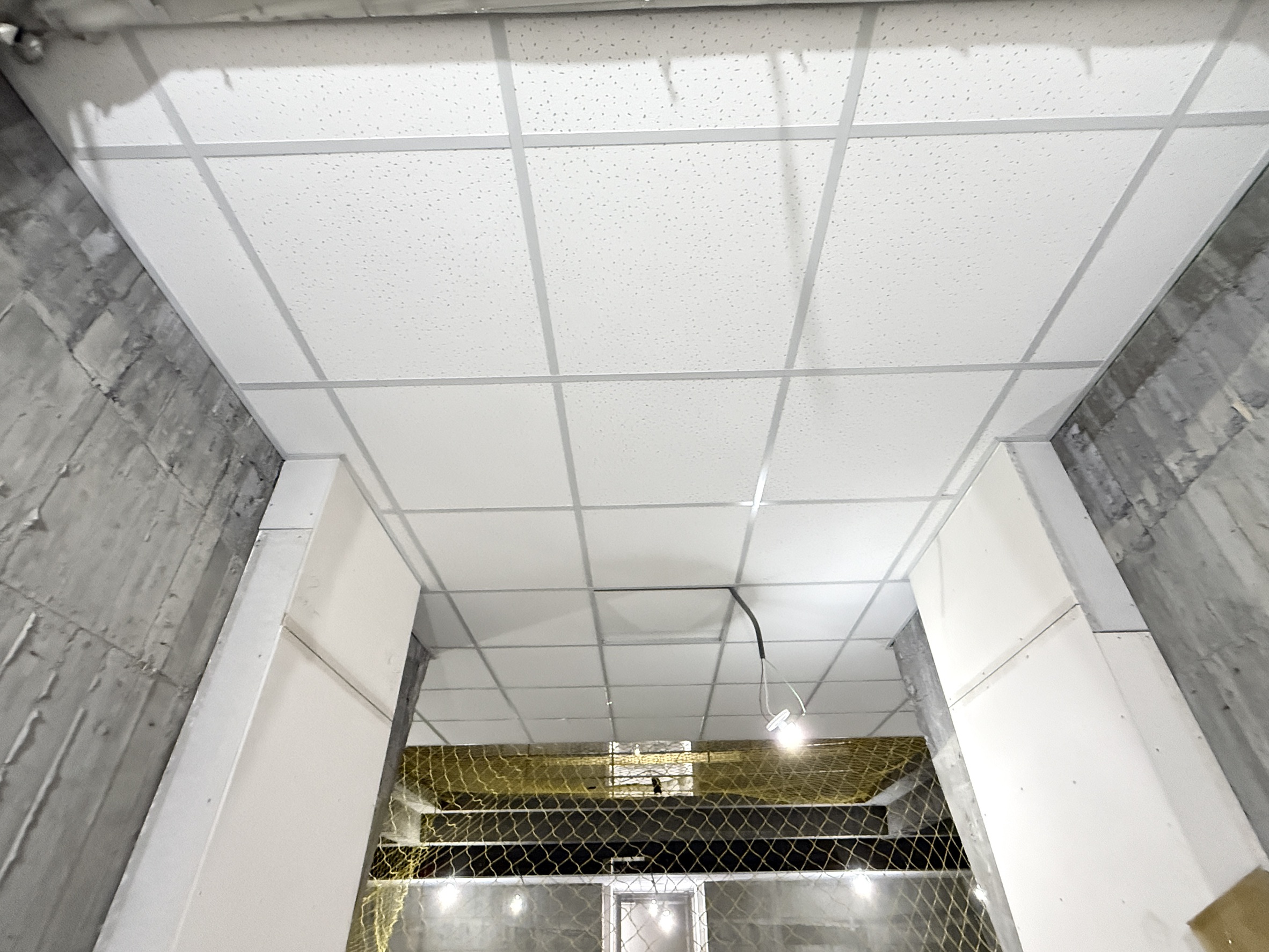

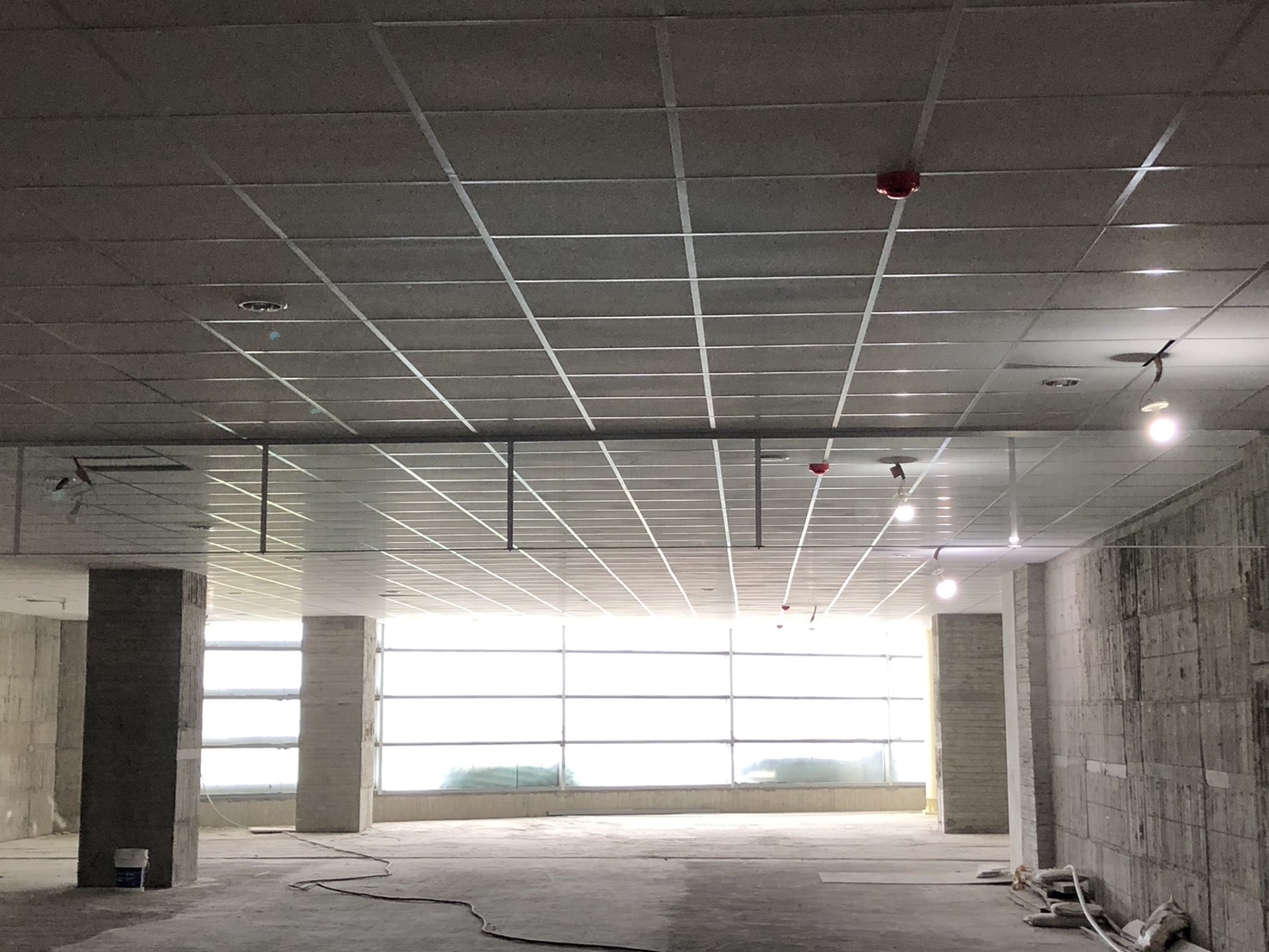

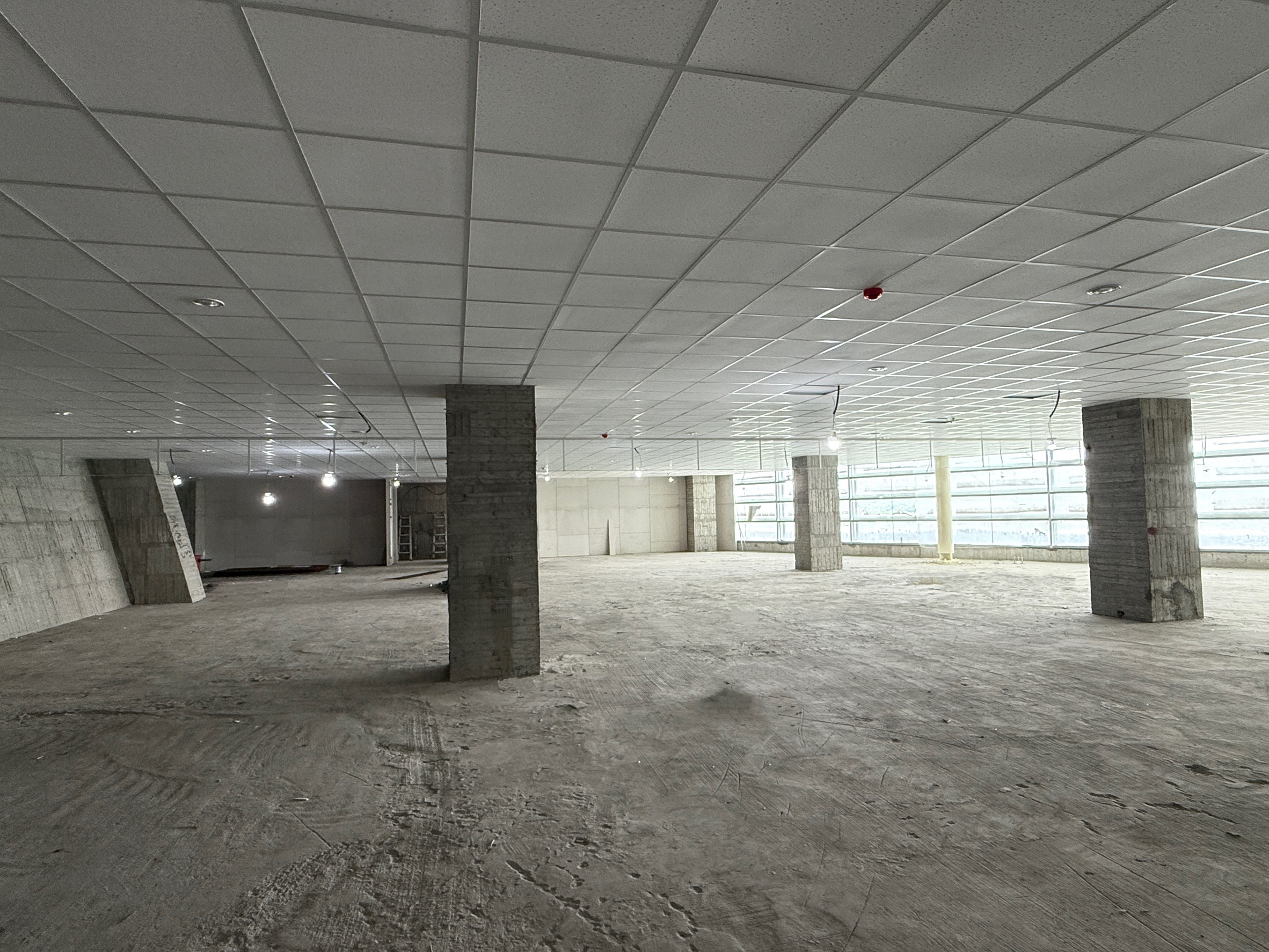

室內裝修工程(假設天花板拆除工程),進度80%
2026年03月

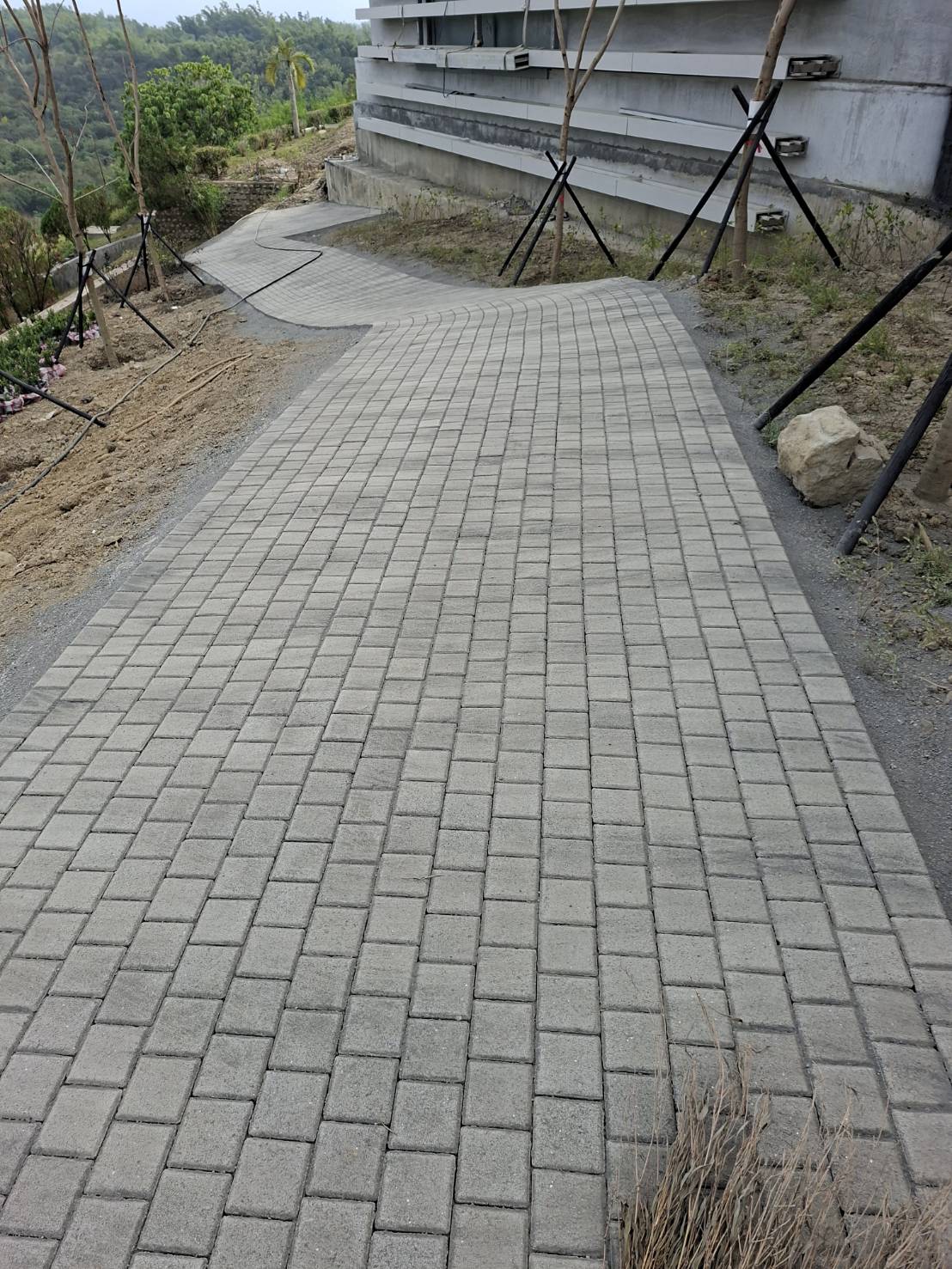

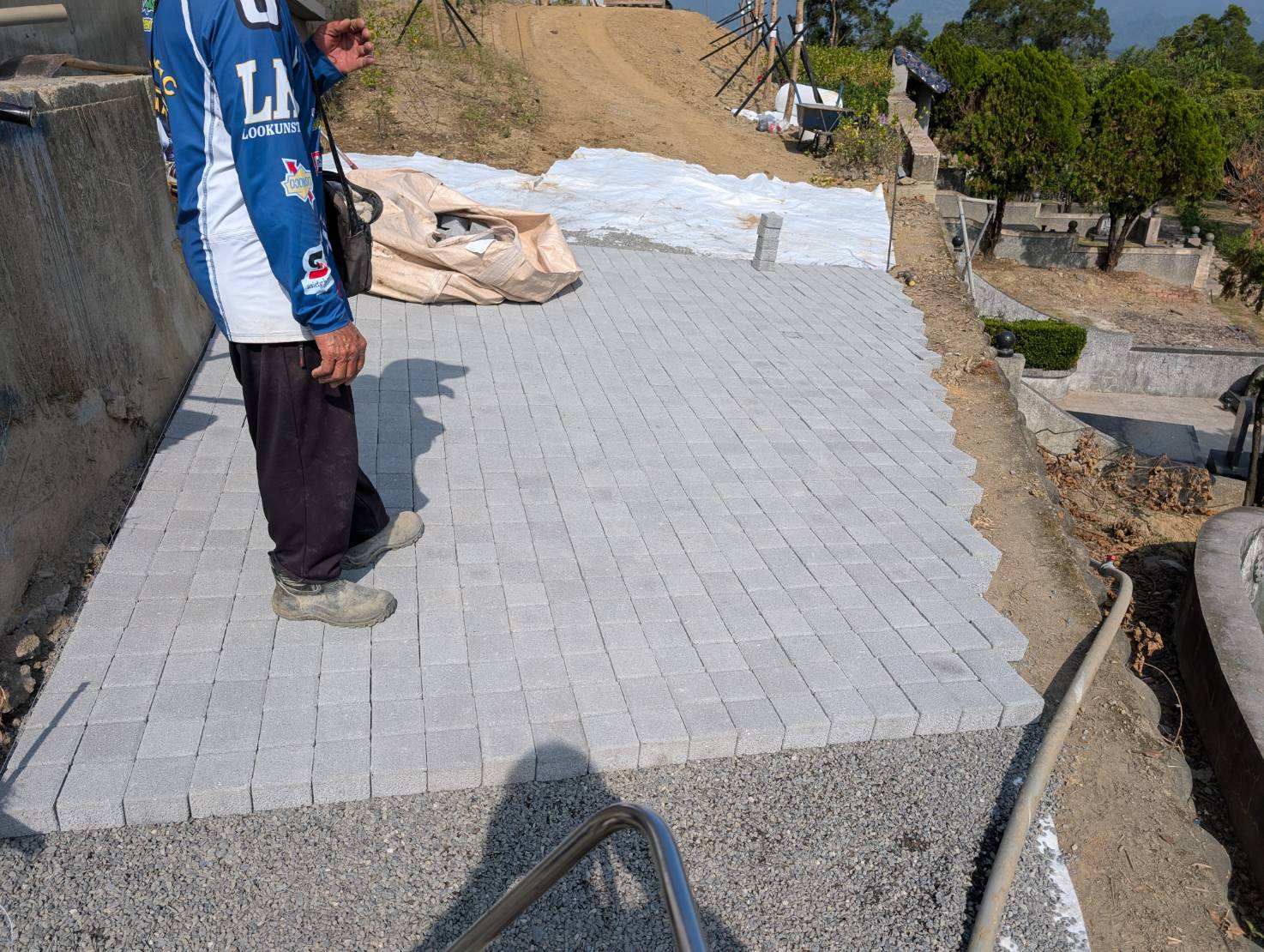

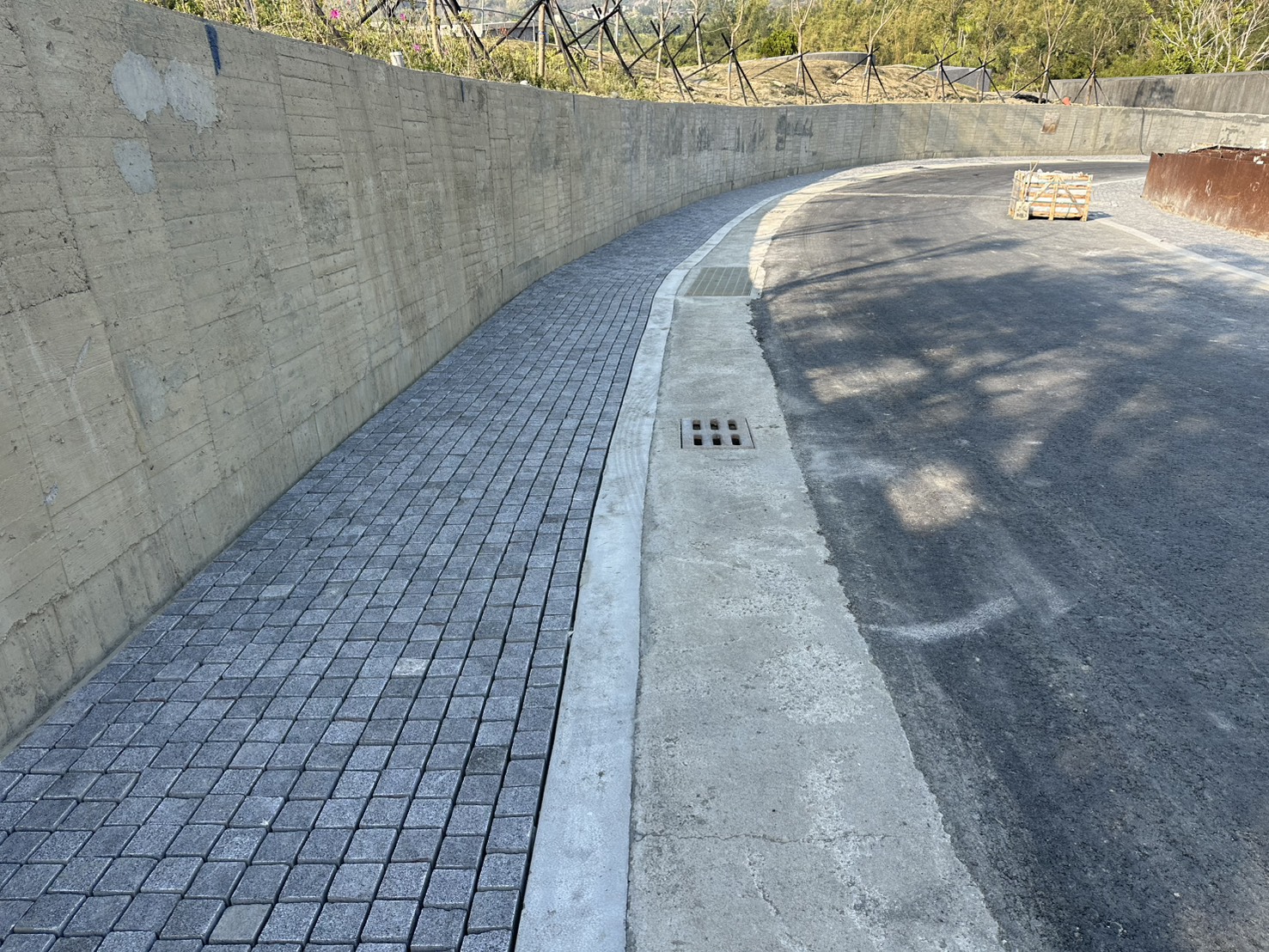

室外裝修工程(戶外地磚工程),進度100%
2026年03月

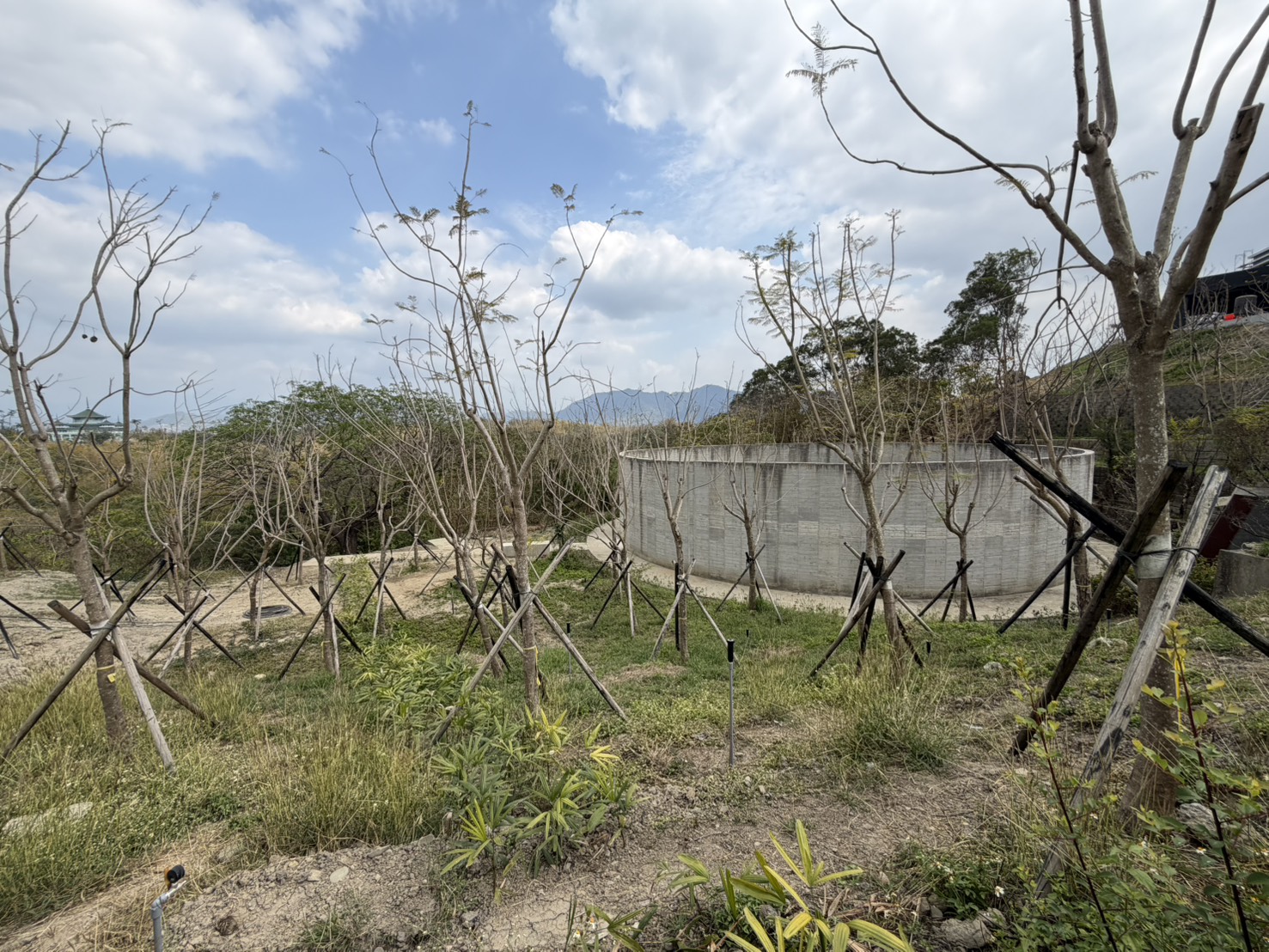

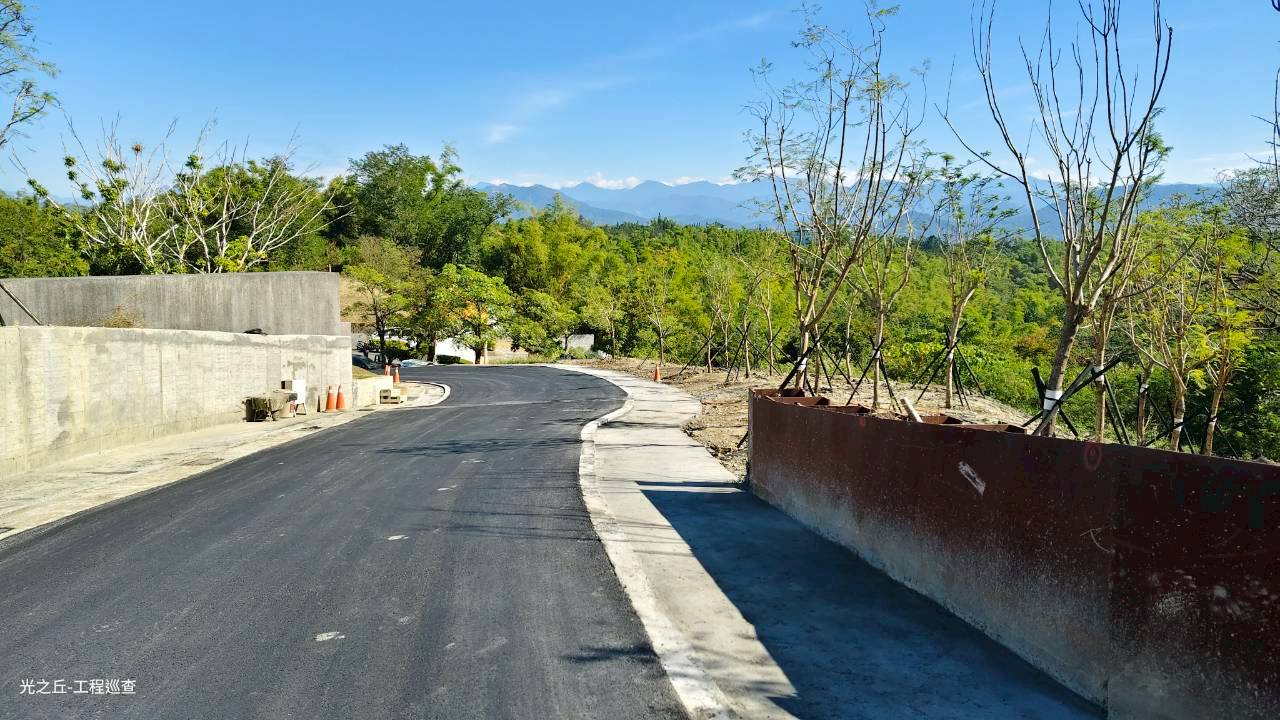

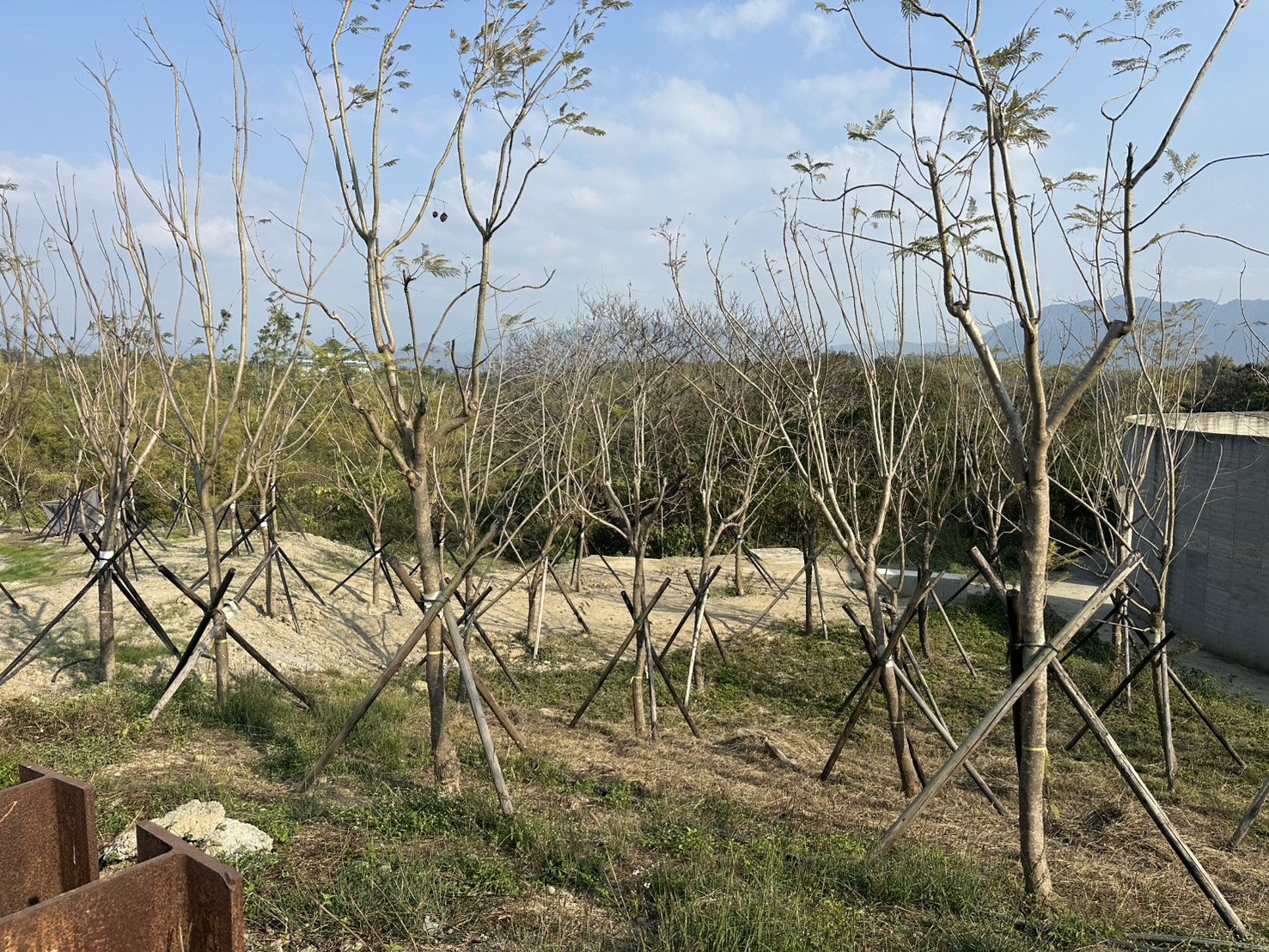

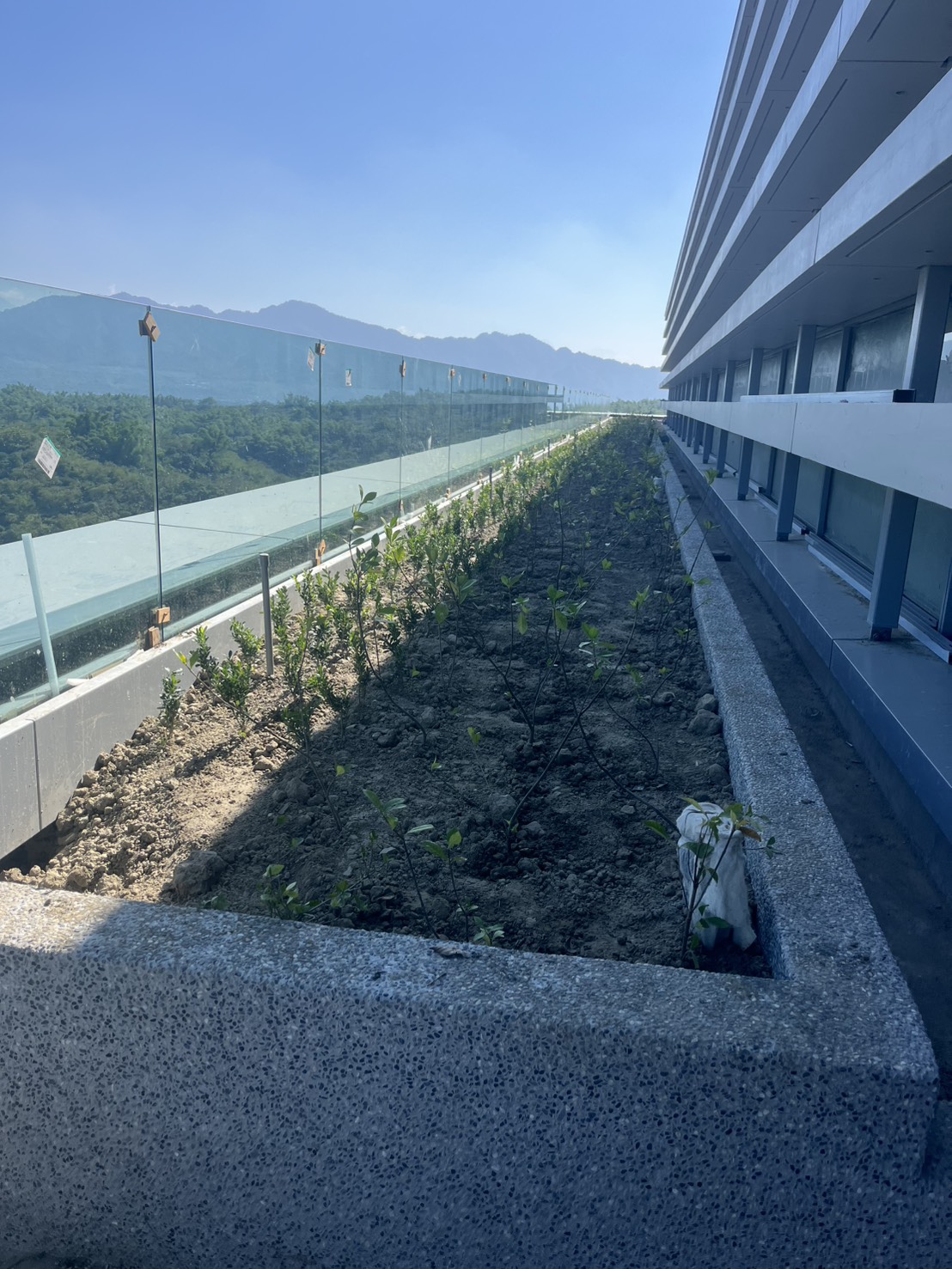

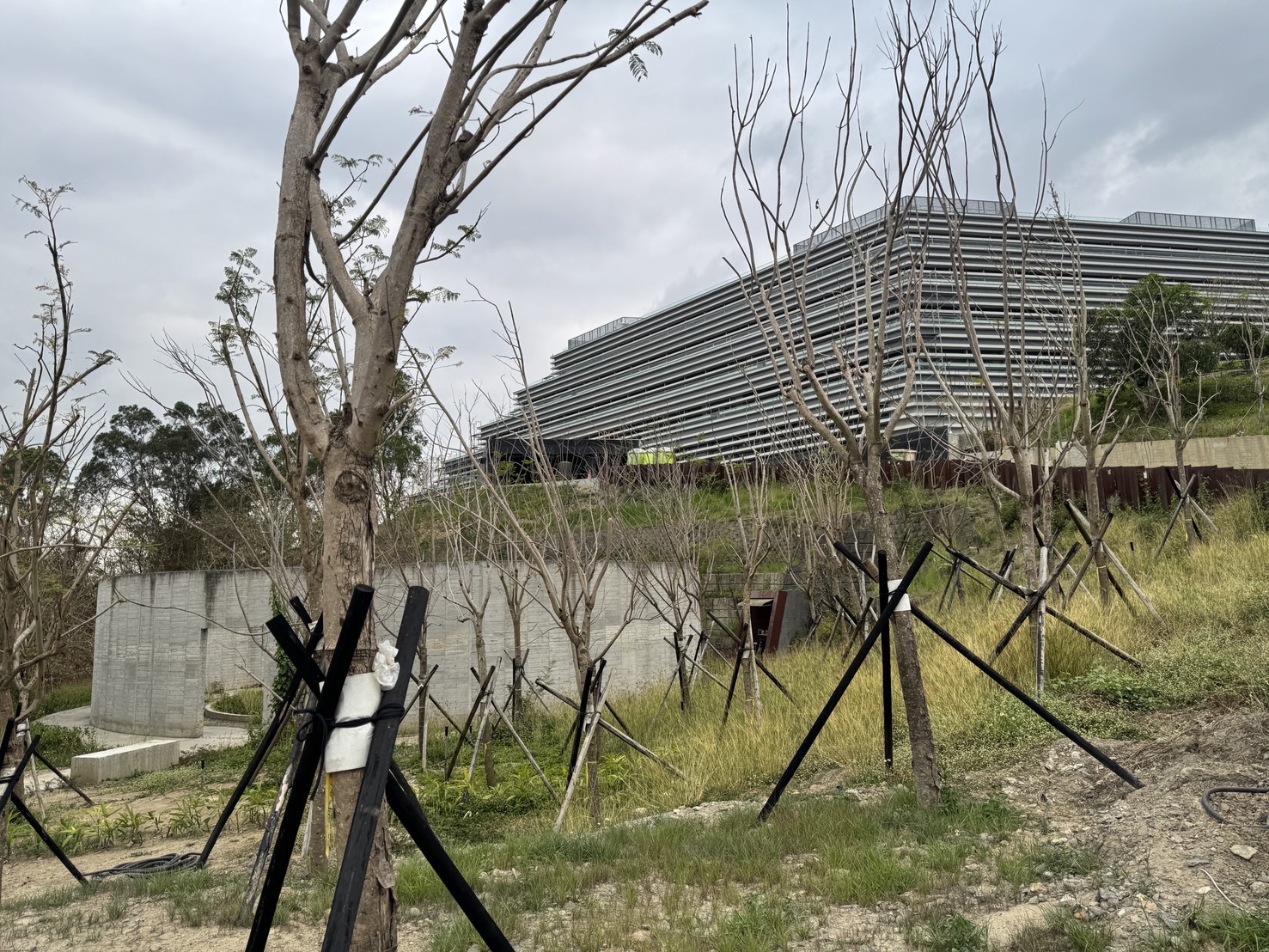

室外裝修工程(景觀植栽工程),進度100%
2026年02月

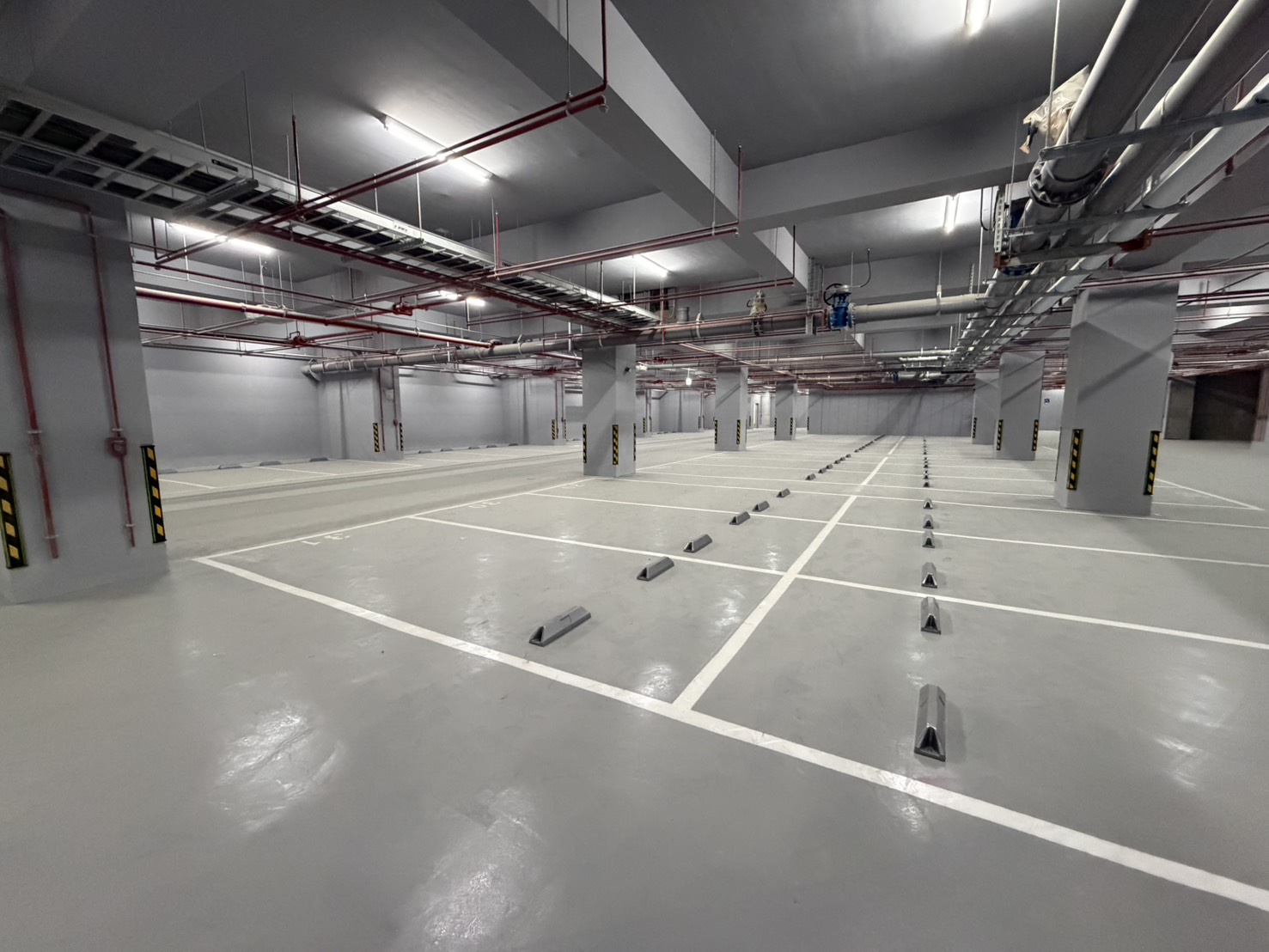

室內裝修工程(地下室車輪檔工程),進度100%
2026年02月
室內裝修工程(清潔工程),進度100%
2026年02月
室外裝修工程(戶外地磚工程),進度100%
2026年02月
室外裝修工程(景觀植栽工程),進度100%
2026年02月
室外裝修工程(景觀燈工程),進度100%
2026年01月

室外裝修工程(戶外GRC工程),進度99%
2026年01月

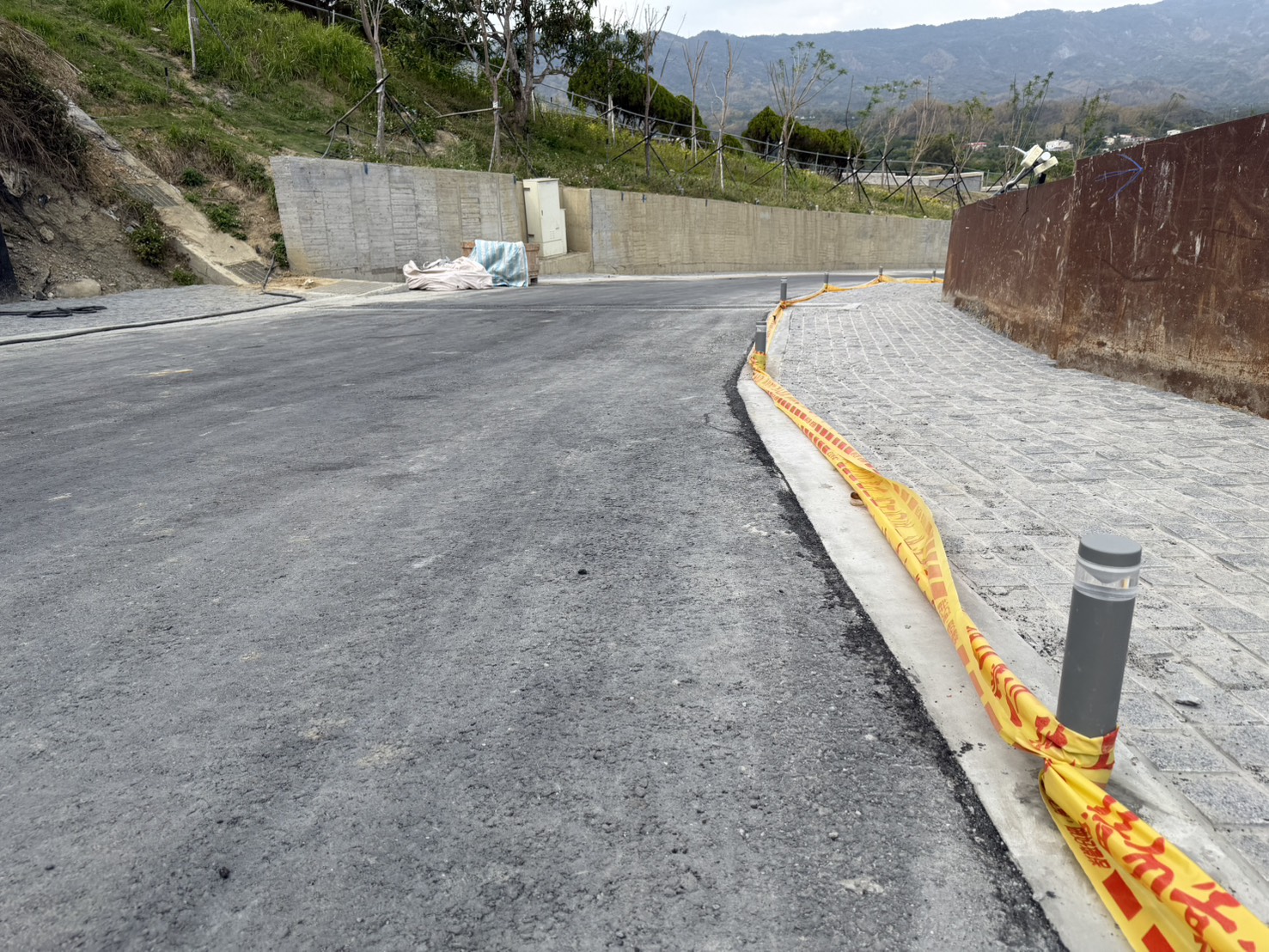

室外裝修工程(戶外地磚工程),進度99%
2026年01月
室外裝修工程(戶外景觀工程),進度99%
2025年12月

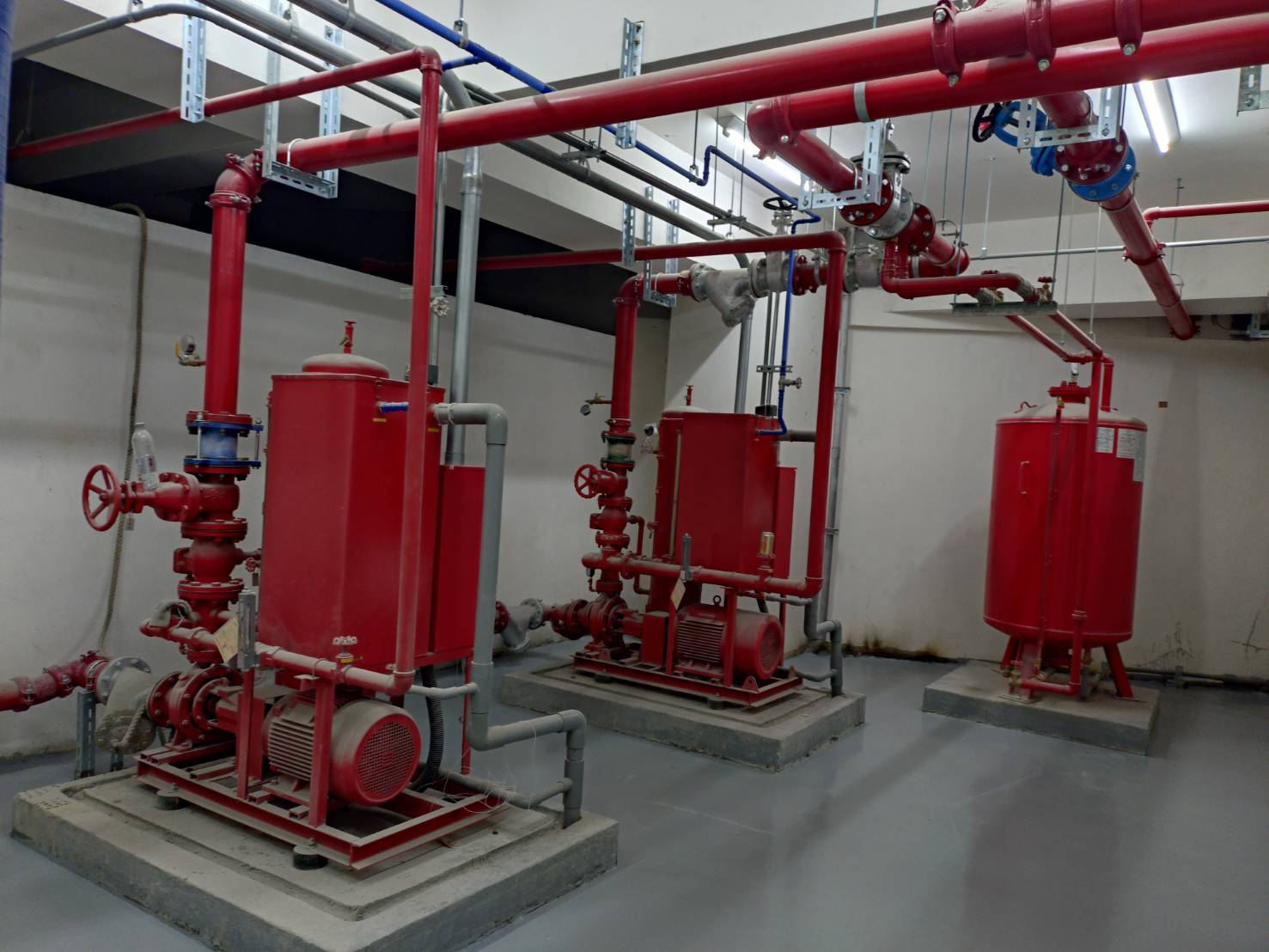

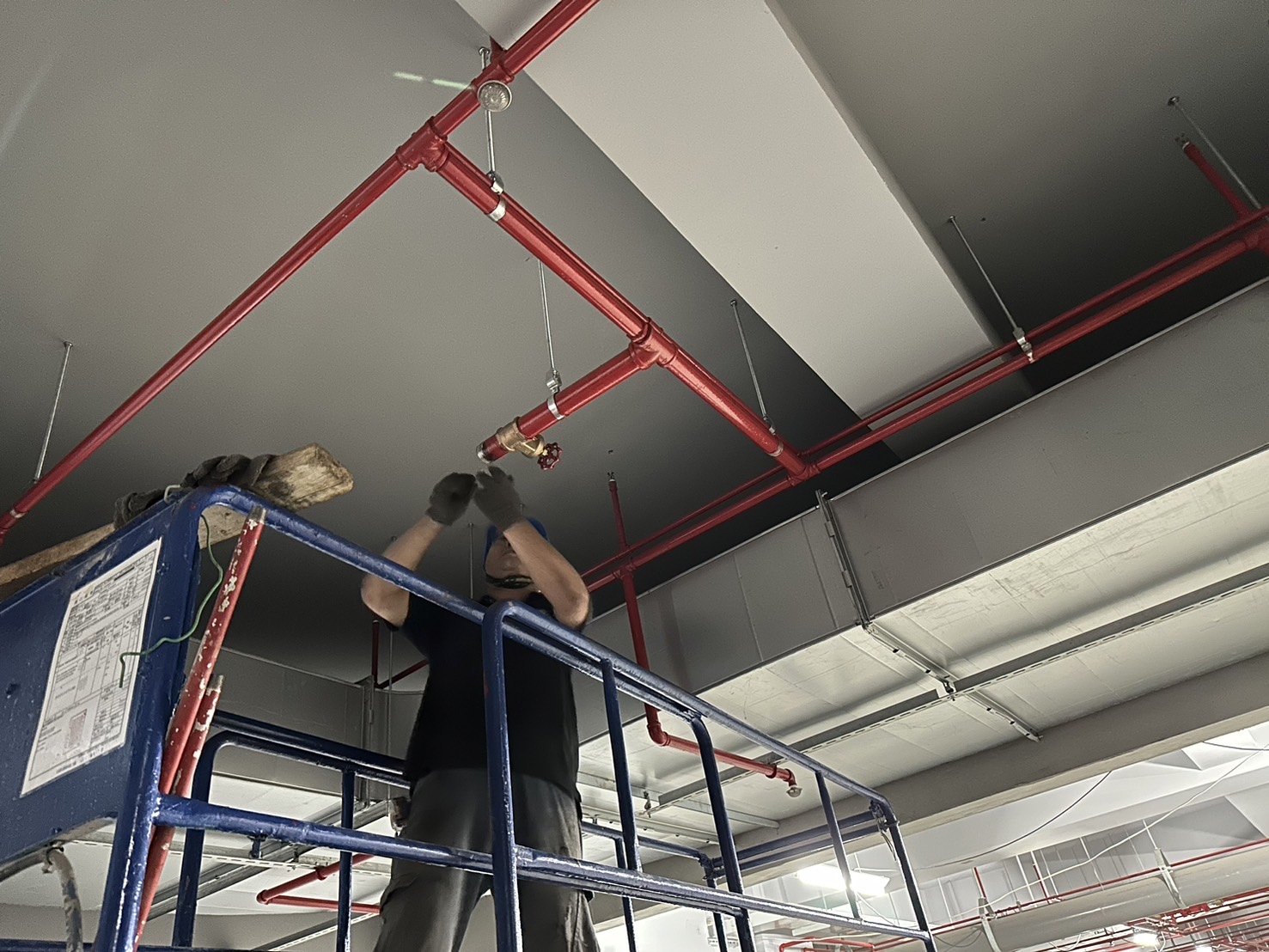

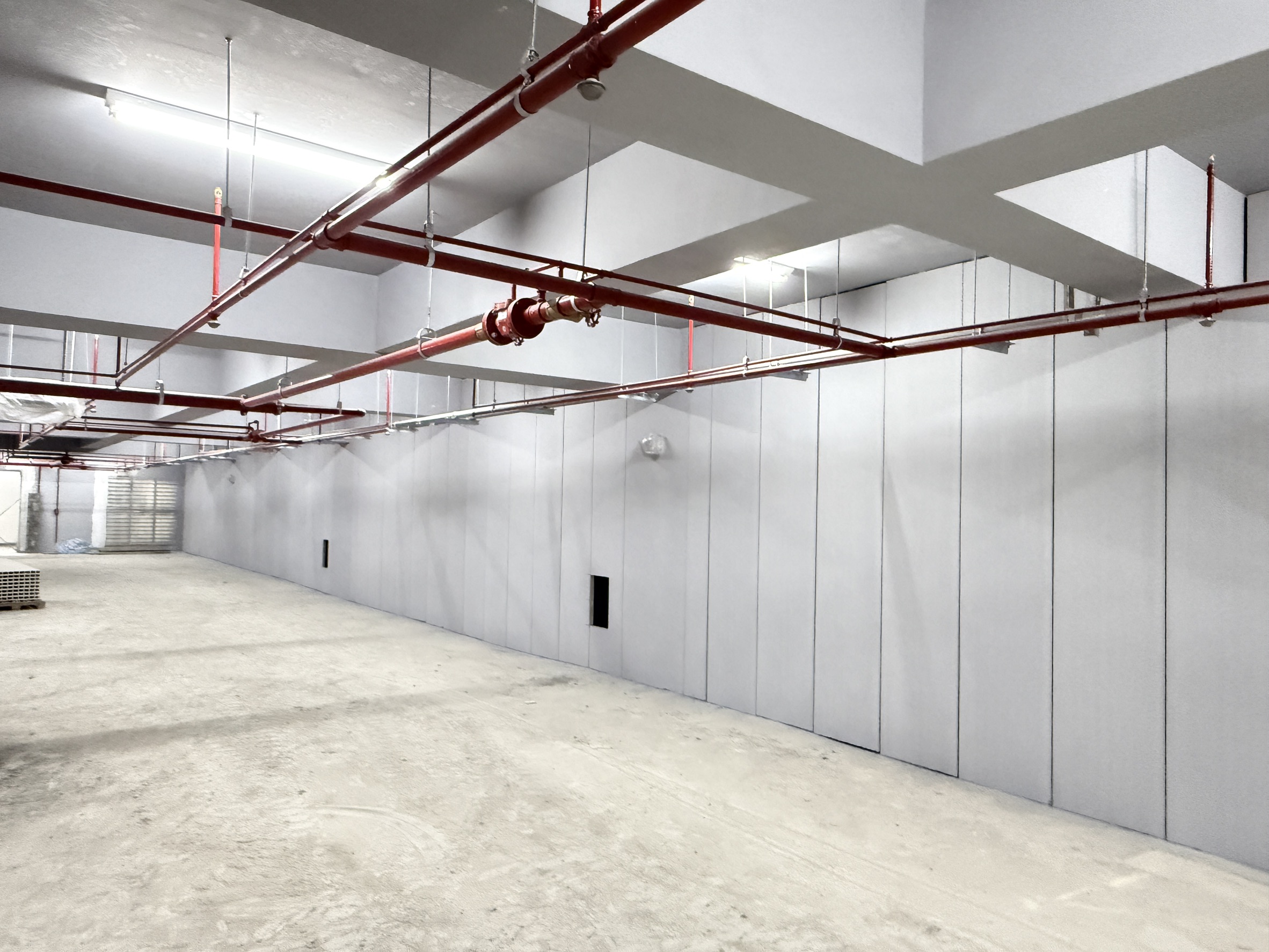

水電設備工程(防火設備工程),進度100%
2025年12月

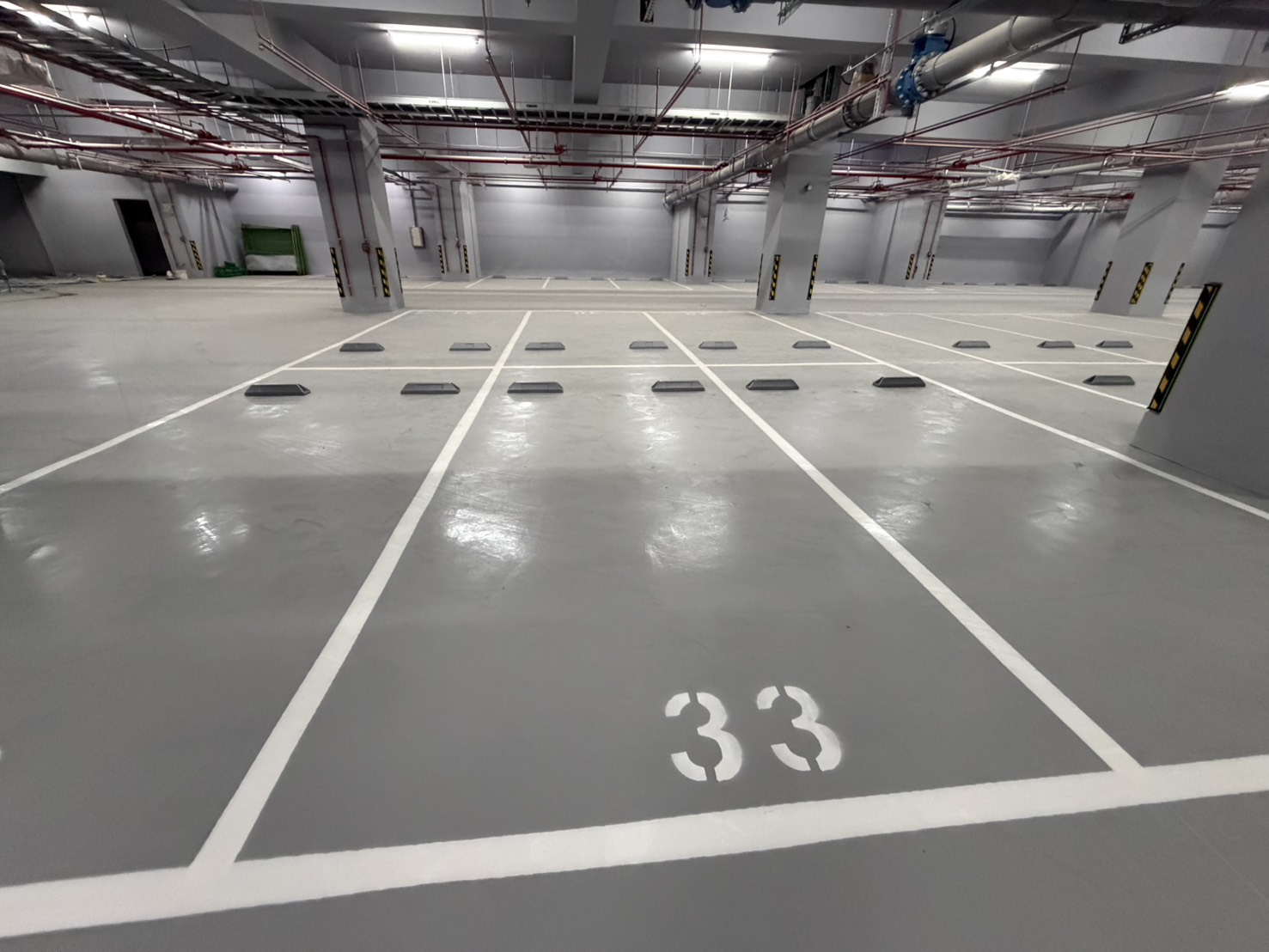

室內裝修工程(地下室停車格工程),進度100%
2025年12月
室外裝修工程(戶外高壓磚工程),進度99%
2025年12月
室外裝修工程(戶外道路工程),進度99%
2025年12月

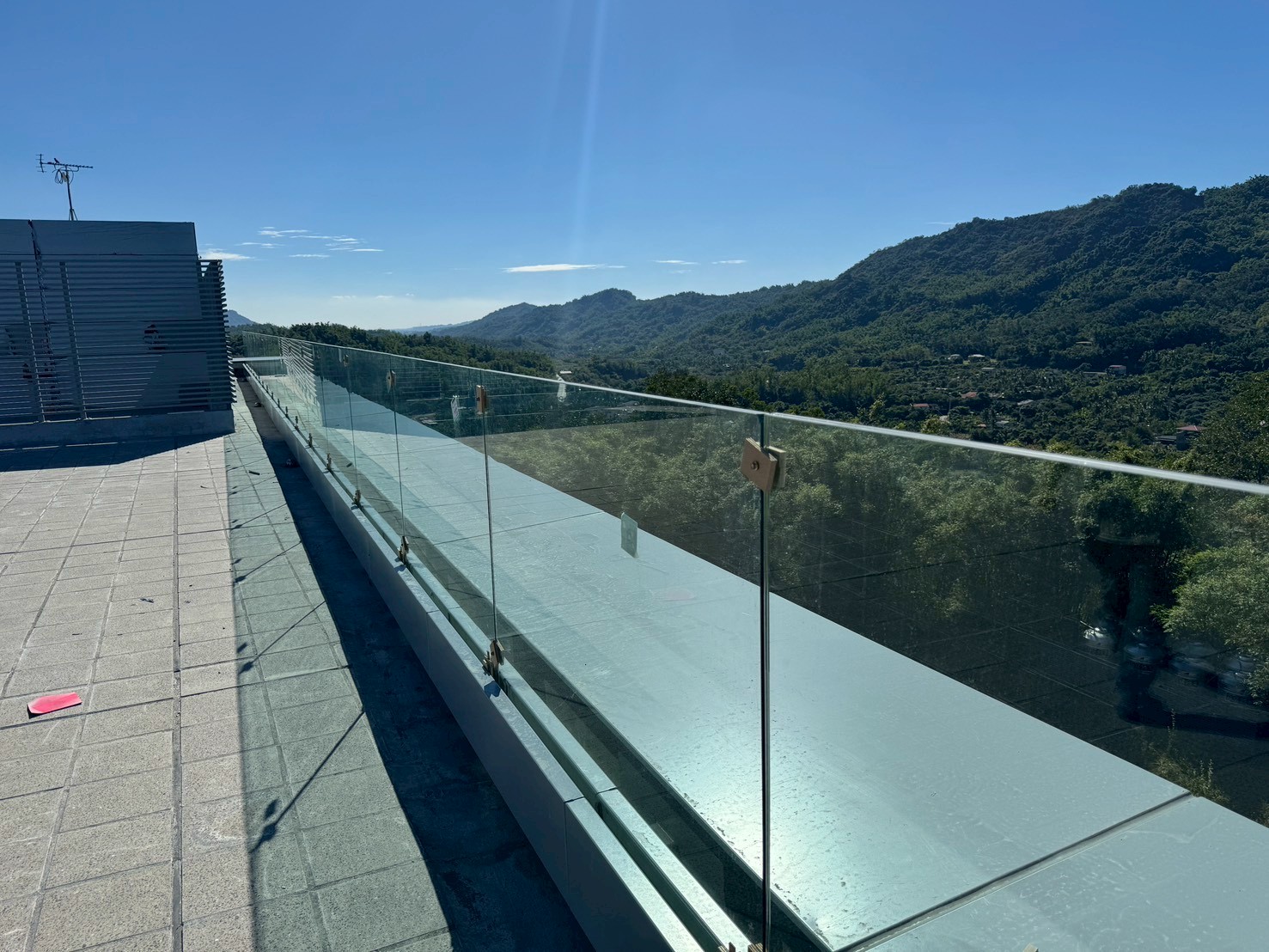

室外裝修工程(屋頂玻璃欄杆工程),進度99%
2025年11月

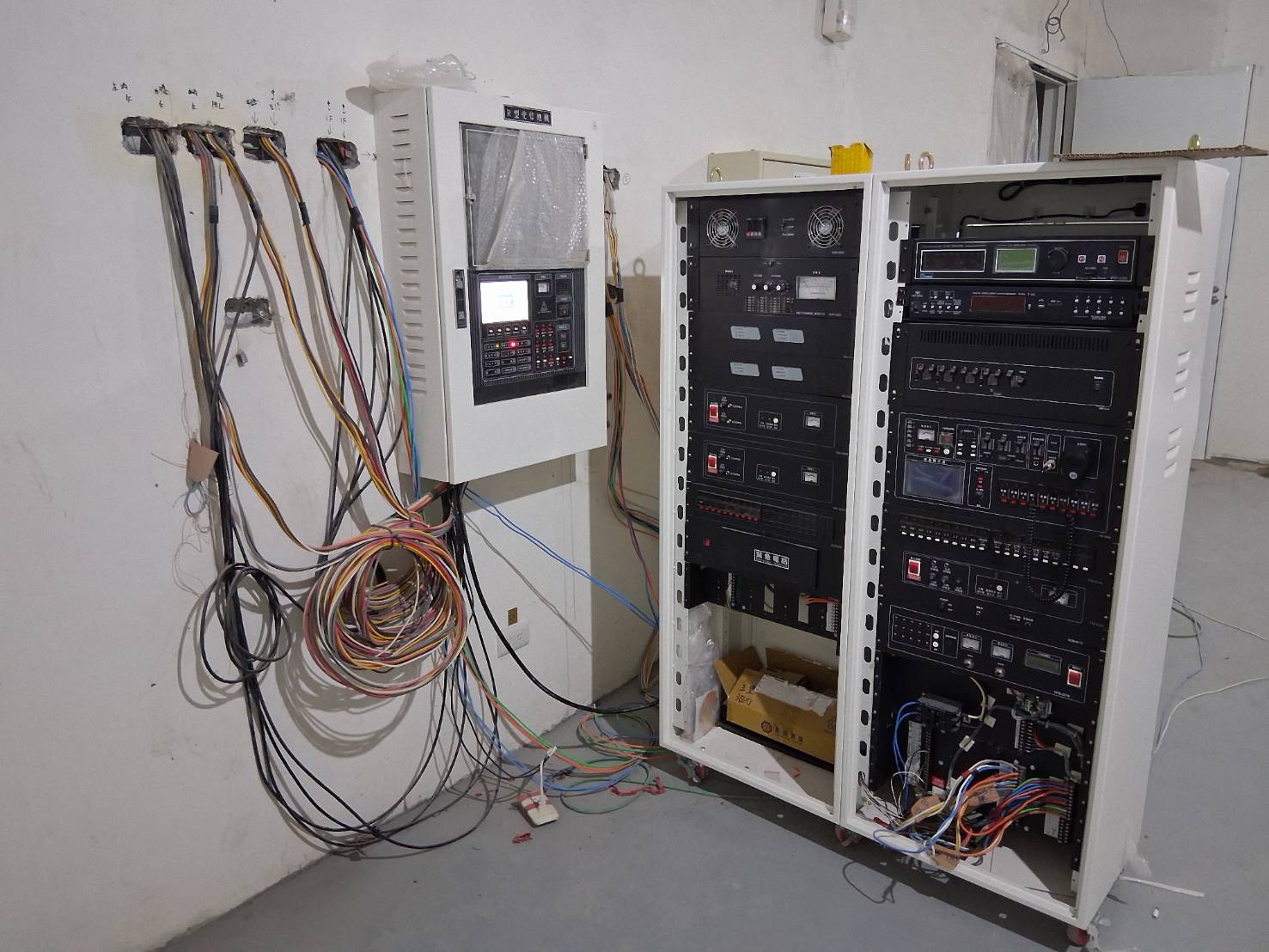

水電設備工程(消防檢查),進度96%
2025年11月

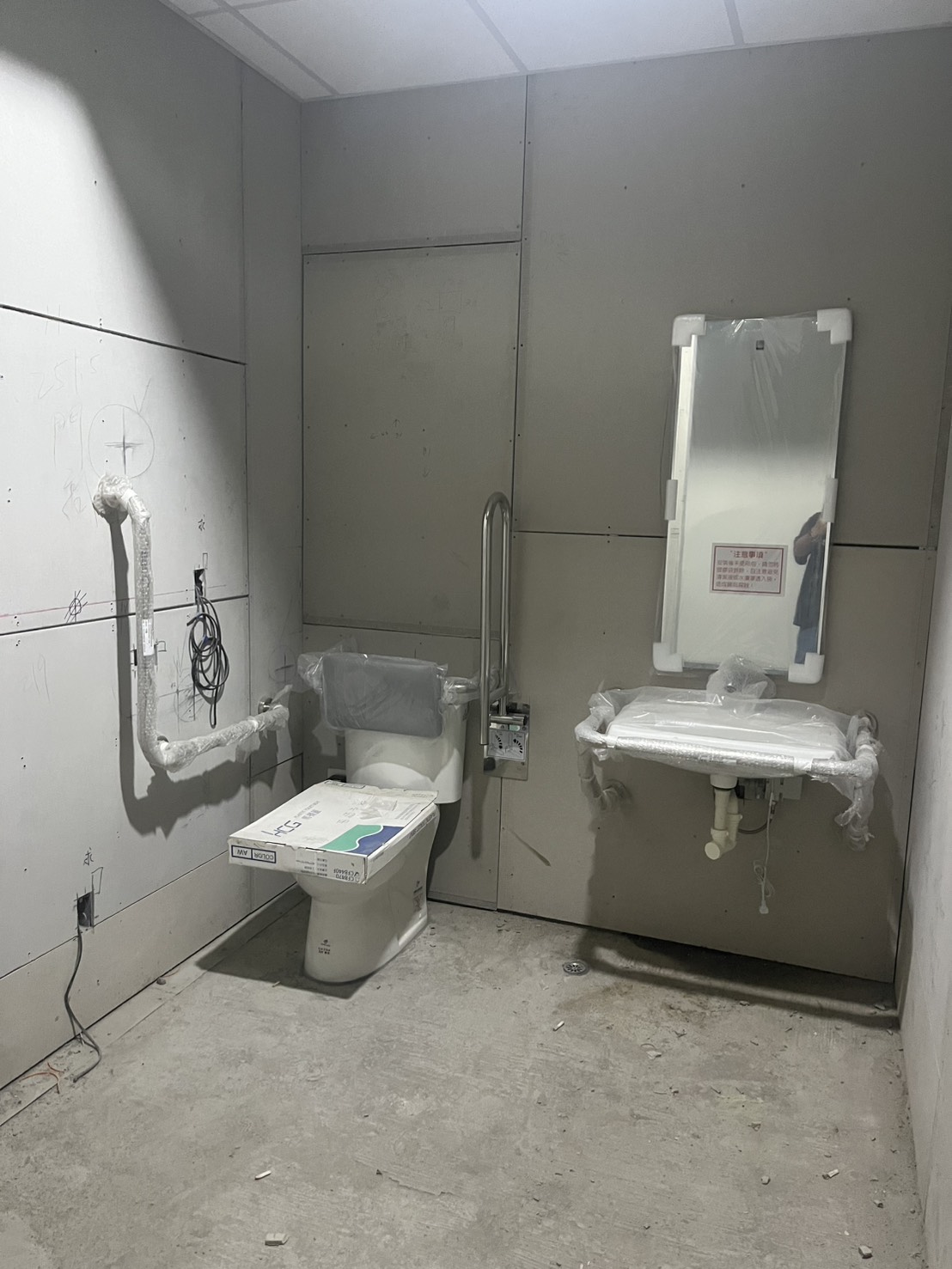

水電設備工程(無障礙衛生設備安裝),進度96%
2025年11月

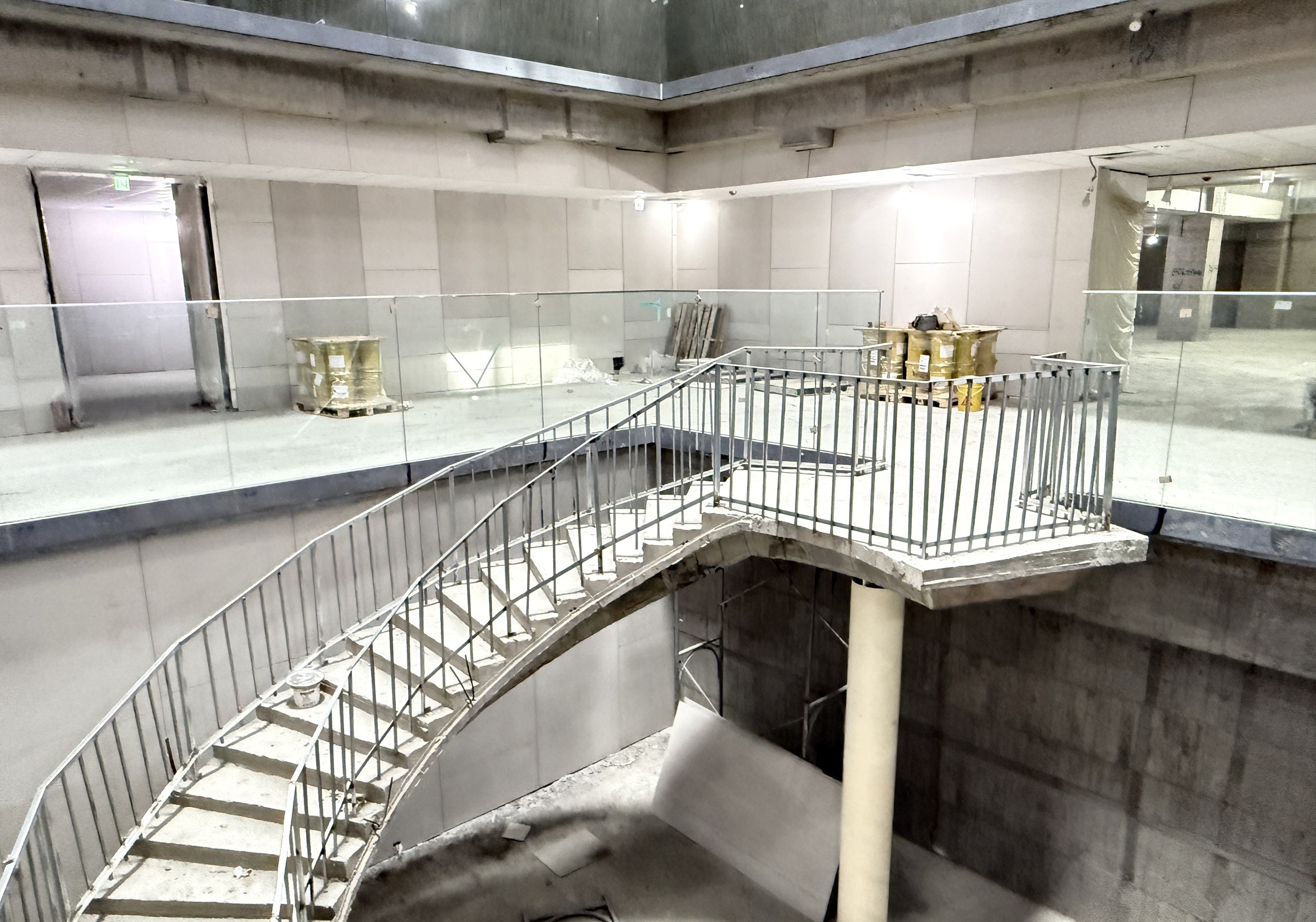

室內裝修工程(挑空區玻璃欄杆工程),進度97%

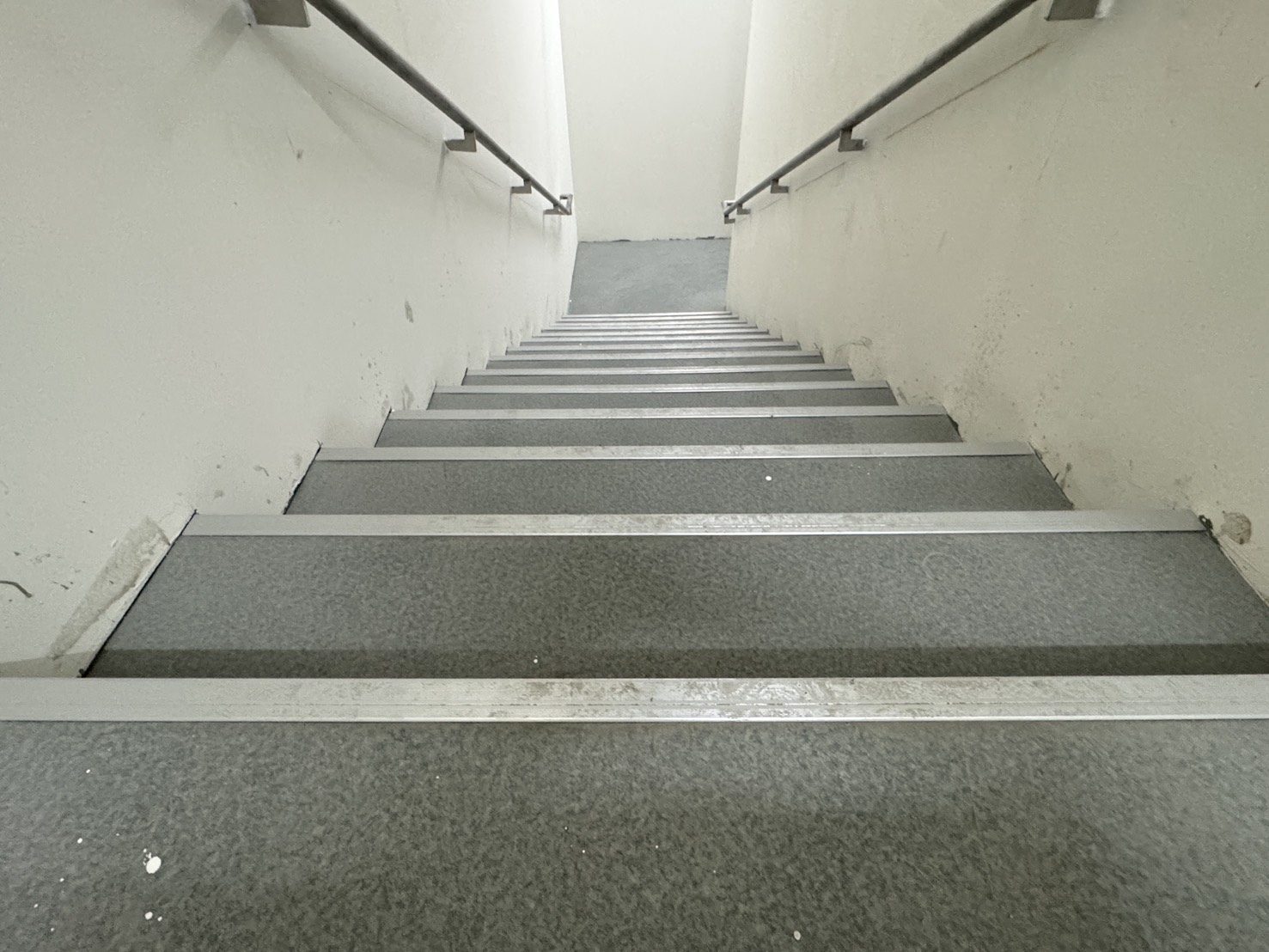

2025年11月

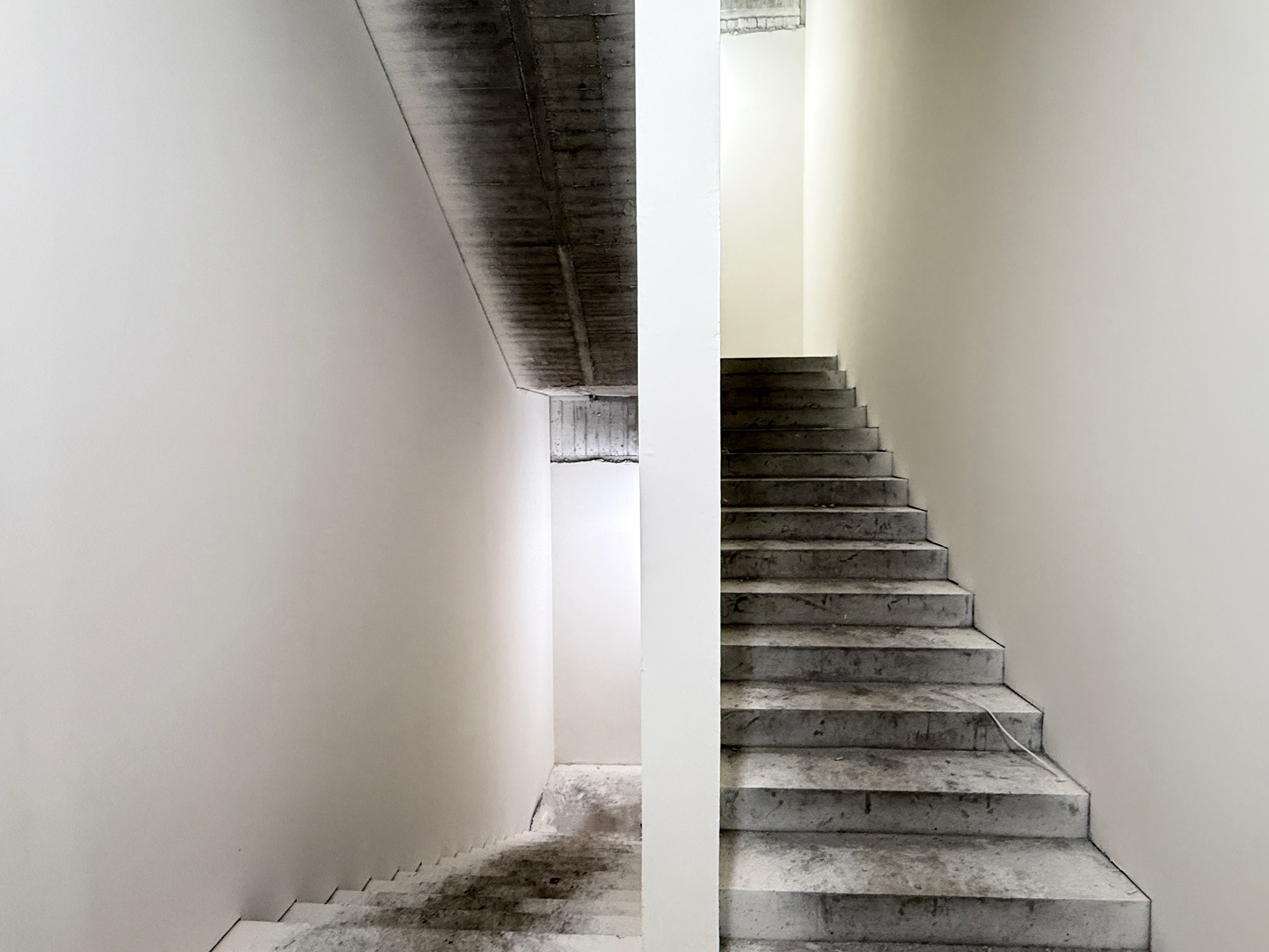

室內裝修工程(樓梯地磚工程),進度97%
2025年11月
室外裝修工程(戶外地磚鋪設工程),進度96%
2025年11月
室外裝修工程(戶外玻璃欄杆工程),進度96%
2025年11月
室外裝修工程(連外道路整地工程),進度96%
2025年10月
水電設備工程(消防系統測試),進度94%
2025年10月
水電設備工程(電氣配電盤),進度94%
2025年10月
室內裝修工程(車道石材工程),進度95%
2025年10月
室內裝修工程(旋轉梯驗收欄杆工程),進度95%
2025年10月
室外裝修工程(一樓南側GRC工程),進度94%
2025年10月
室外裝修工程(玻璃欄杆底座工程),進度94%
2025年09月
水電設備工程(防煙垂壁),進度92.5%
2025年09月
水電設備工程(防煙鐵捲門控制器),進度92.5%
2025年09月
水電設備工程(避難梯設備),進度92.5%
2025年09月

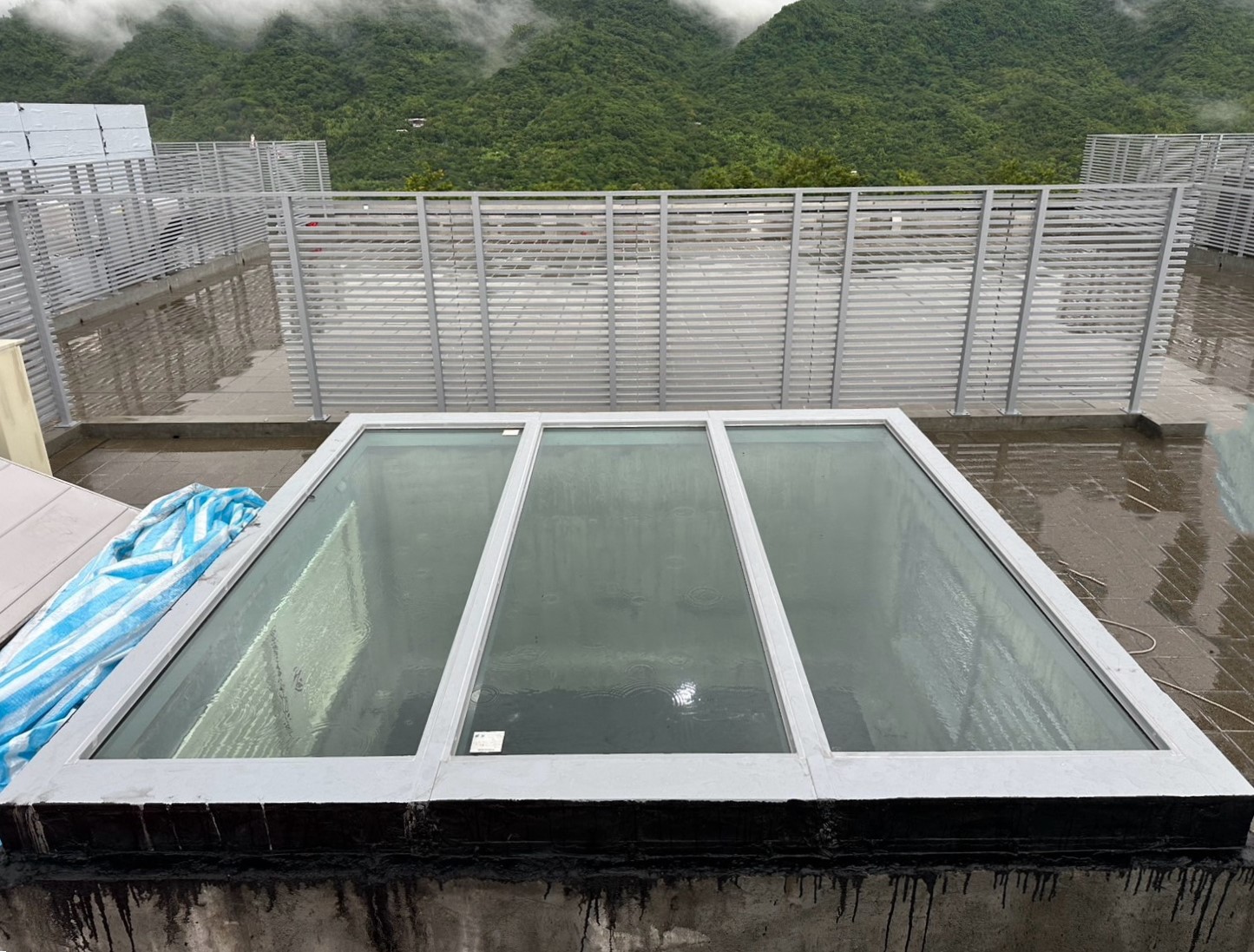

室內裝修工程(天窗工程),進度94.5%
2025年09月
室內裝修工程(挑空區玻璃欄杆工程),進度94.5%
2025年09月
室內裝修工程(樓梯扶手工程),進度94.5%
2025年09月

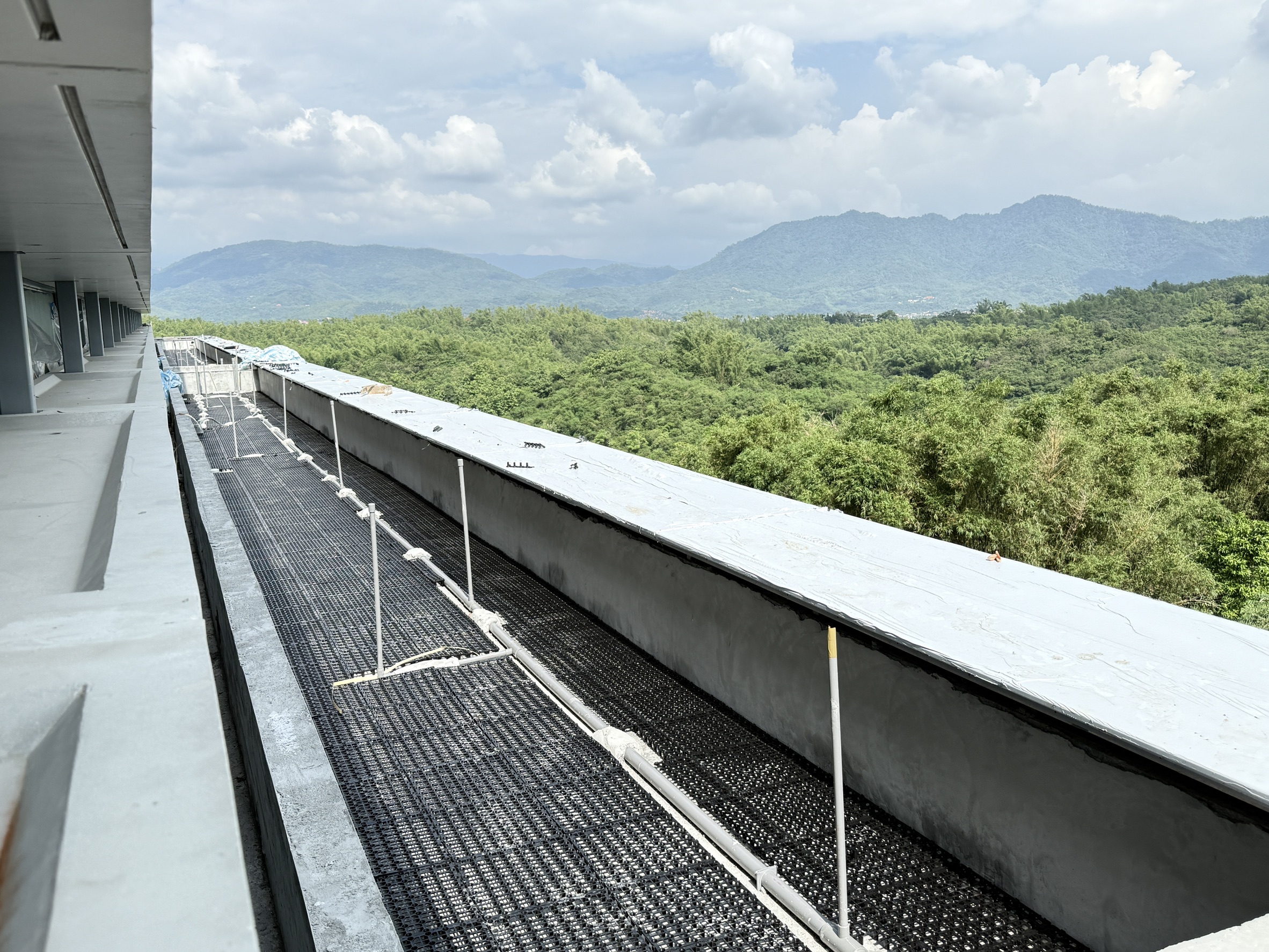

室外裝修工程(花台覆土工程),進度93.5%
2025年09月
室外裝修工程(南側GRC工程),進度93.5%
2025年08月
水電設備工程(消防排煙控制盤),進度92%
2025年08月

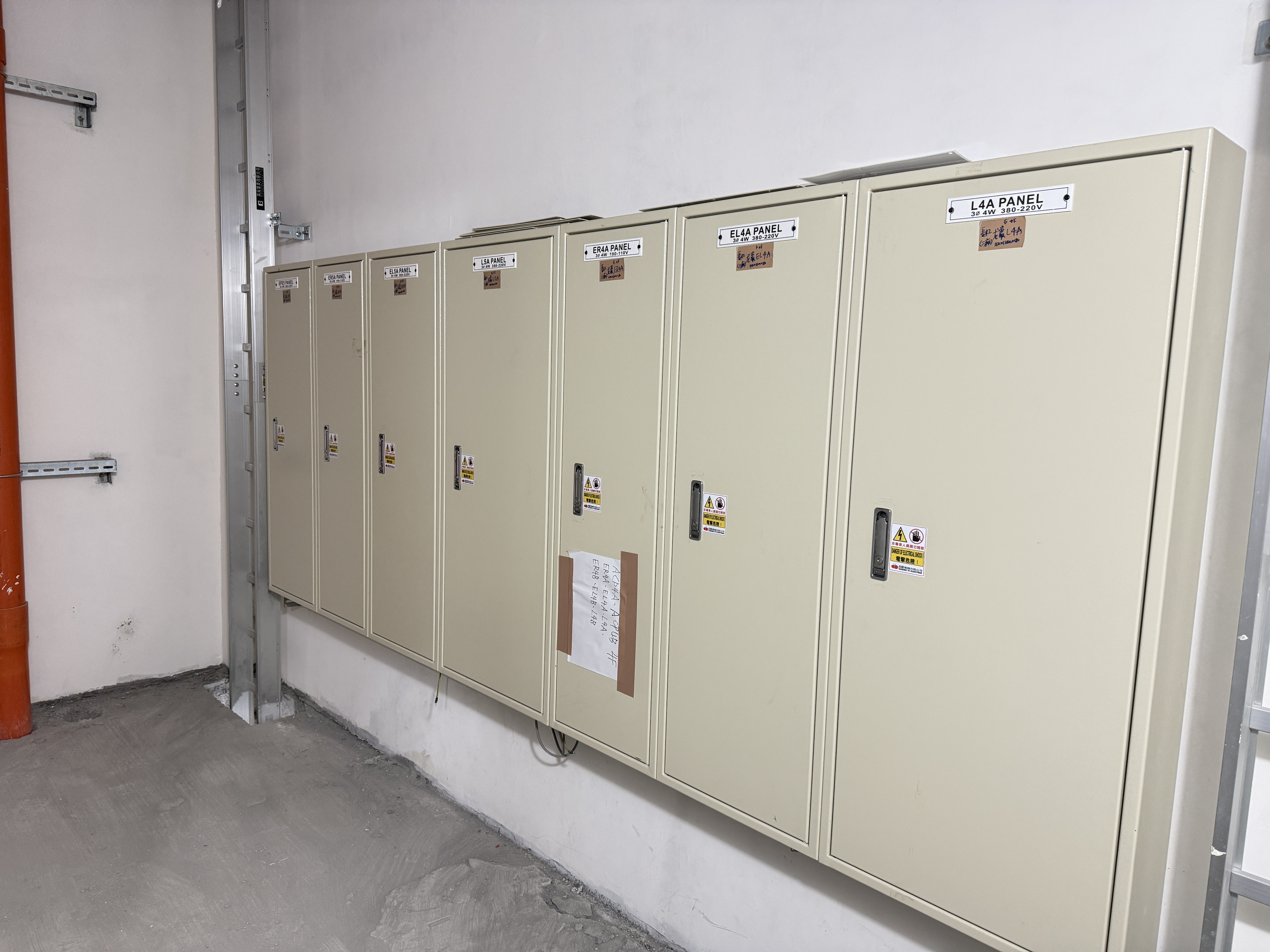

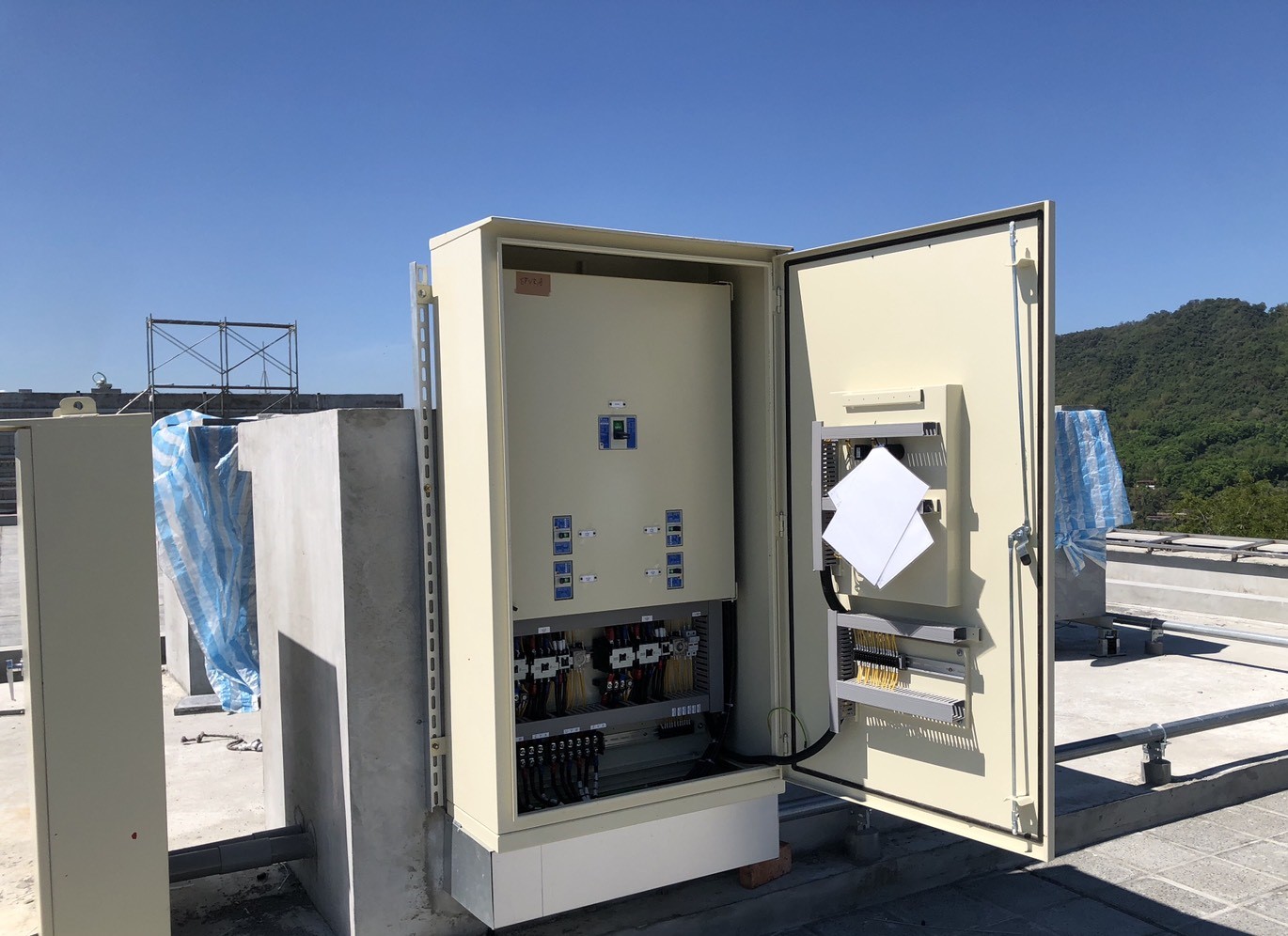

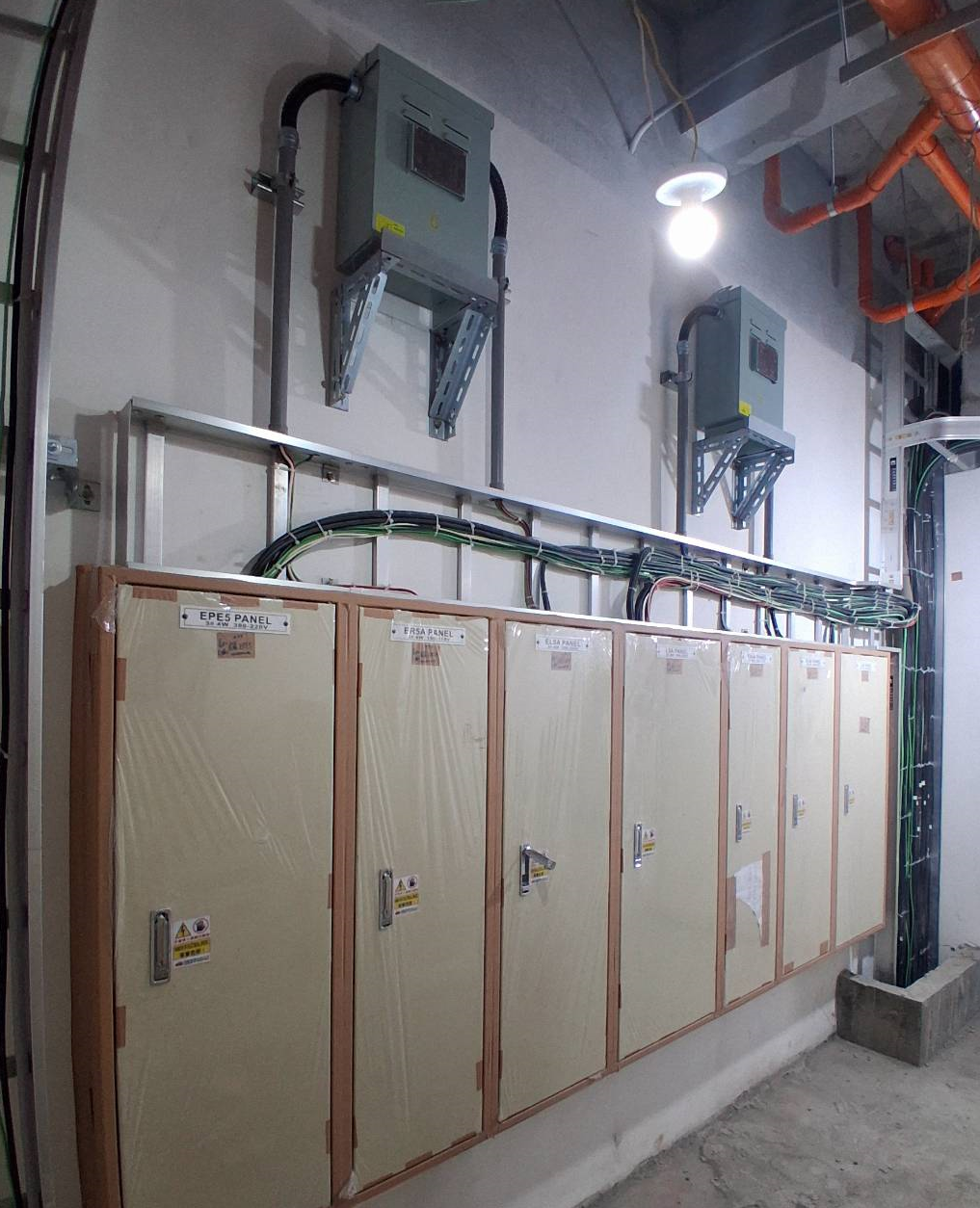

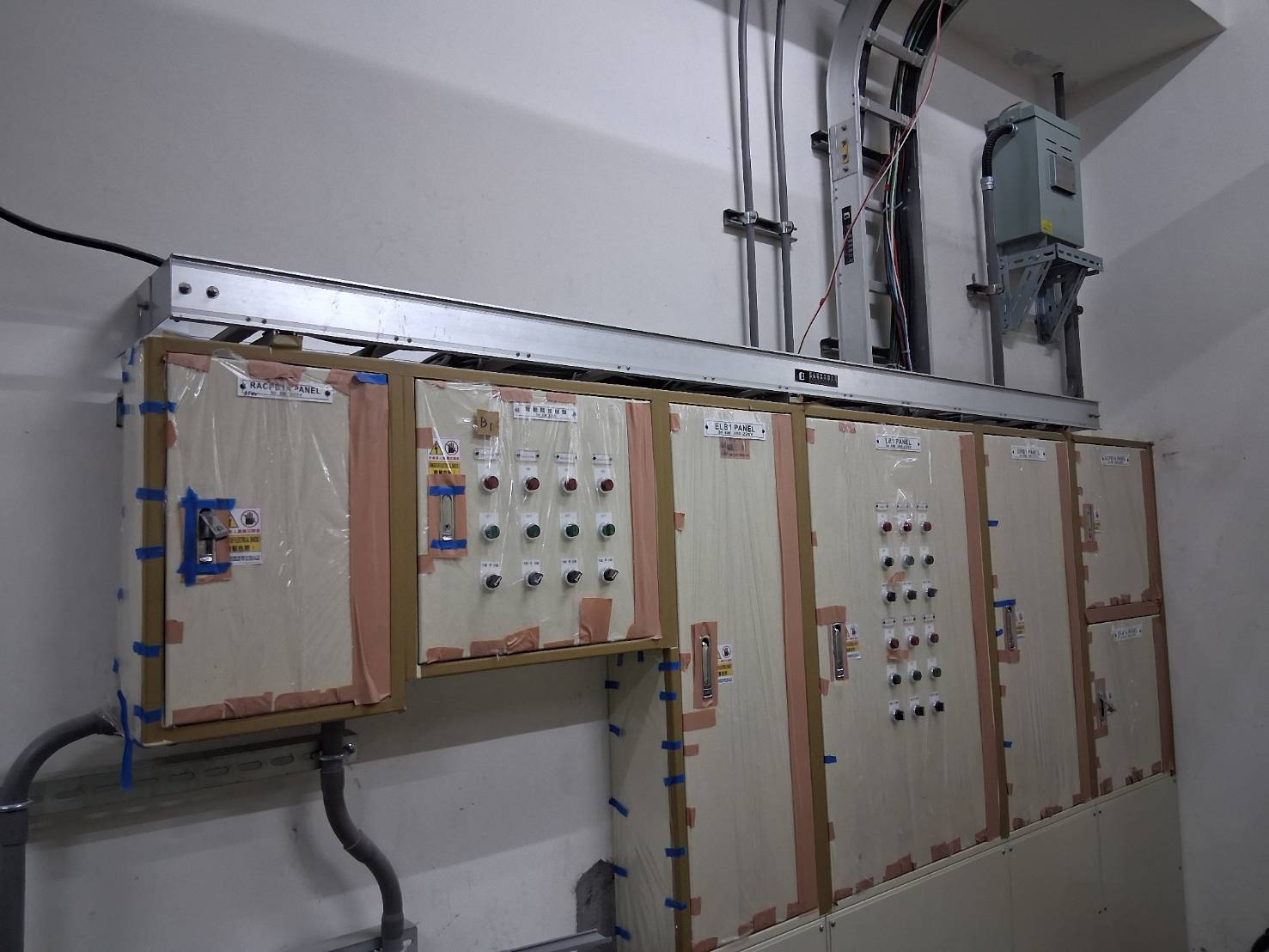

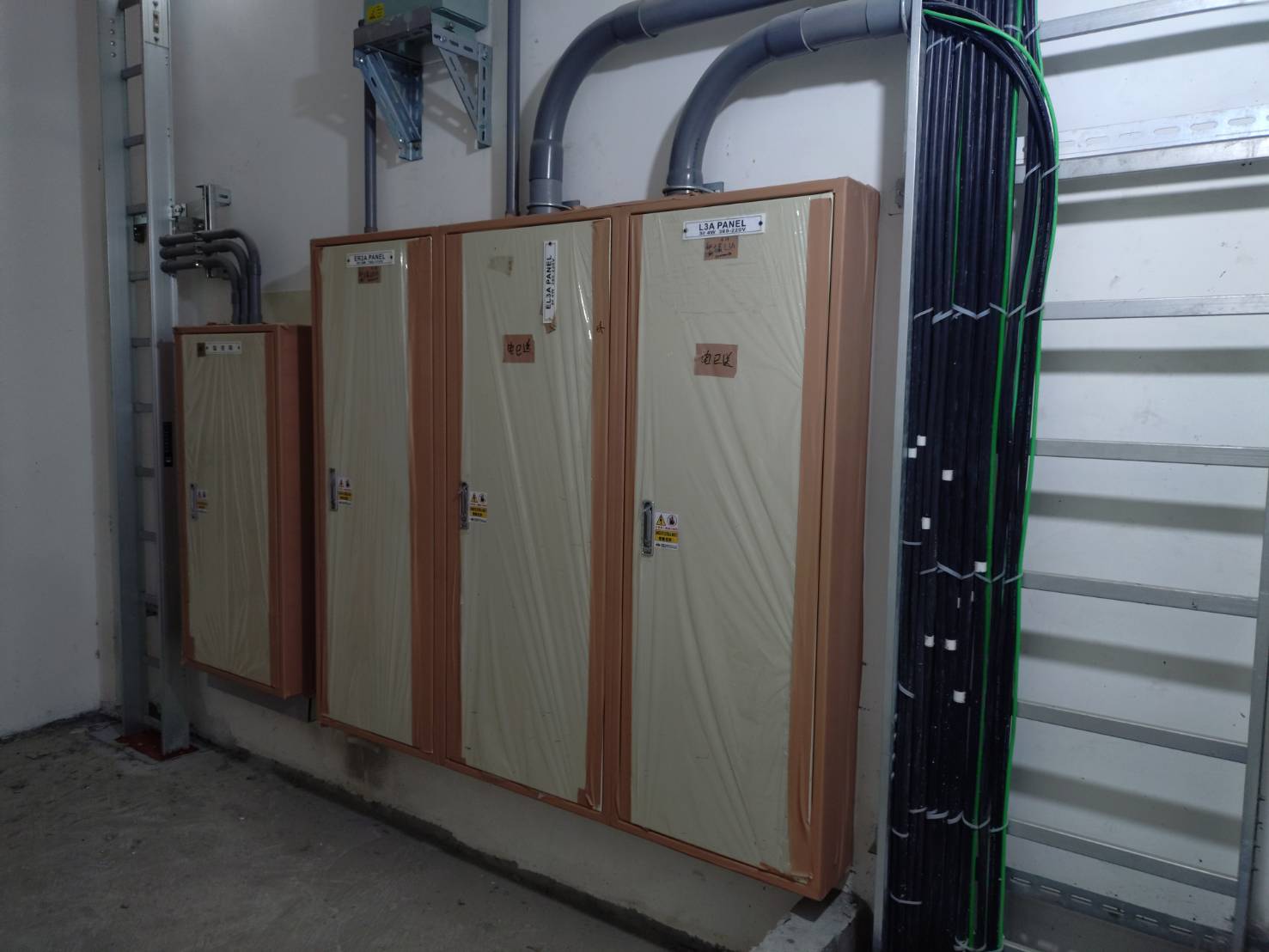

水電設備工程(配電盤工程),進度92%
2025年08月
室內裝修工程(地下室牆面工程),進度94%
2025年08月
室內裝修工程(樓梯扶手工程),進度94%
2025年08月
室外裝修工程(南側GRC工程),進度93%
2025年08月
室外裝修工程(屋頂鋁隔柵工程),進度93%
2025年07月
水電設備工程(消防工程),進度(91.5%)
2025年07月
水電設備工程(電力工程),進度(91.5%)
2025年07月
室內裝修工程(地坪裝修工程),進度(93.5%)
2025年07月
室內裝修工程(梯間油漆工程),進度進度(93.5%)
2025年07月
室外裝修工程(花台防水工程),進度進度(92.5%)
2025年07月
室外裝修工程(屋頂裝修工程),進度(92.5%)
2025年06月
水電設備工程(消防工程),進度91%
2025年06月
水電設備工程(電力工程),進度91%
2025年06月
外牆裝修工程(GRC工程),進度92%
2025年06月
外牆裝修工程(植栽防水工程),進度92%
2025年06月
室內裝修工程(天花板工程),進度93%
2025年06月
室內裝修工程(地下室外牆防水工程),進度93%
2025年05月
水電設備工程(消防工程),進度90%
2025年05月
水電設備工程(消防緊急照明工程),進度90%
2025年05月
外牆裝修工程(GRC工程-1),進度91.5%
2025年05月
外牆裝修工程(GRC工程-2),進度91.5%
2025年05月
室內裝修工程(天花板工程),進度92.5%
2025年05月
室內裝修工程(輕隔間工程),進度92.5%
2025年04月
水電設備工程(消防工程),進度87.5%
2025年04月
水電設備工程(配電盤工程),進度87.5%
2025年04月
外牆裝修工程(GRC工程-1),進度91%
2025年04月
外牆裝修工程(GRC工程-2),進度91%
2025年04月

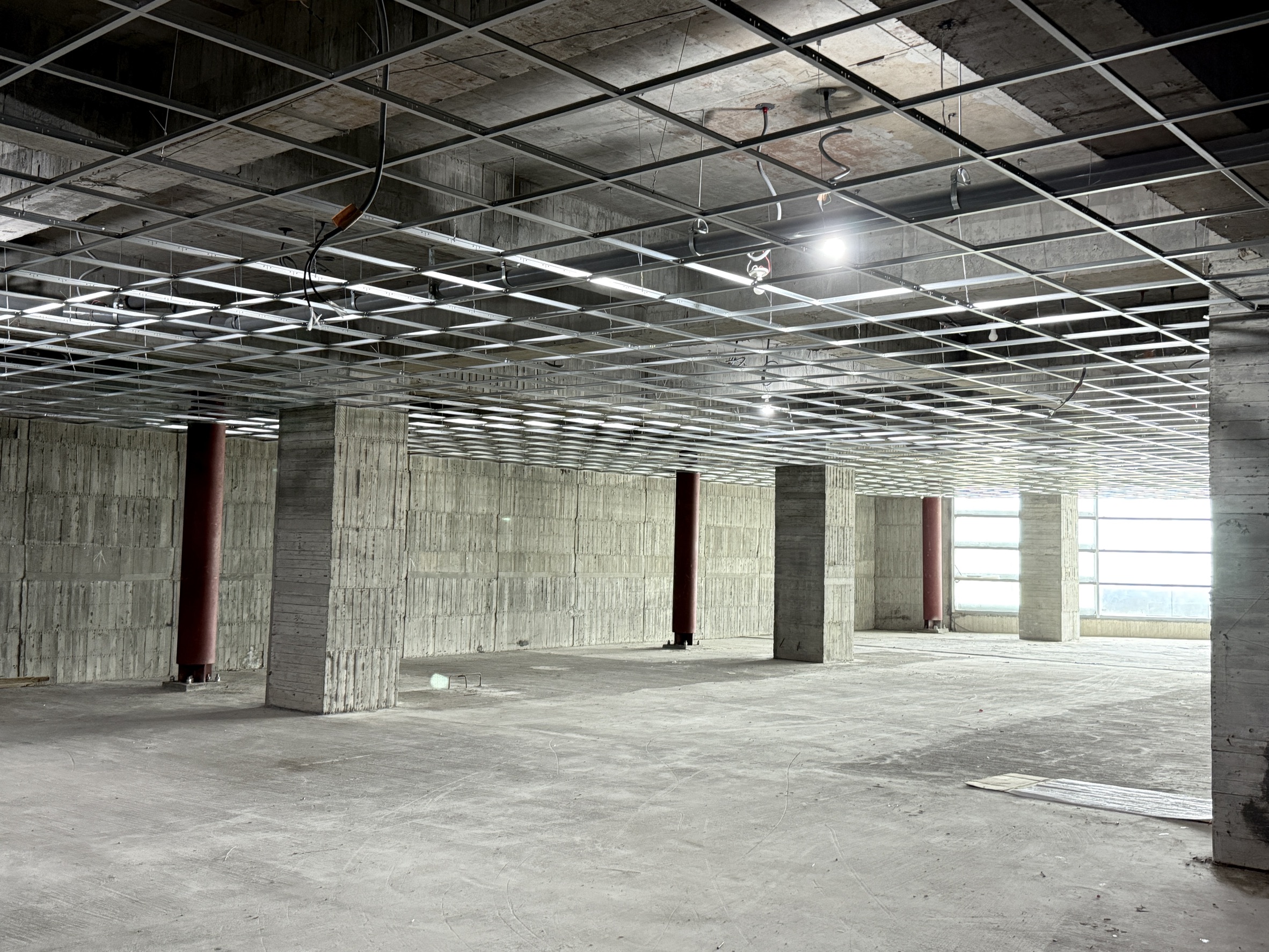

室內裝修工程(天花板工程),進度92%
2025年04月
室內裝修工程(油漆工程),進度92%
2025年03月
水電設備工程(消防工程),進度87%
2025年03月
水電設備工程(排水工程),進度87%
2025年03月
外牆裝修工程(GRC工程-1),進度90%
2025年03月
外牆裝修工程(GRC工程-2),進度90%
2025年03月

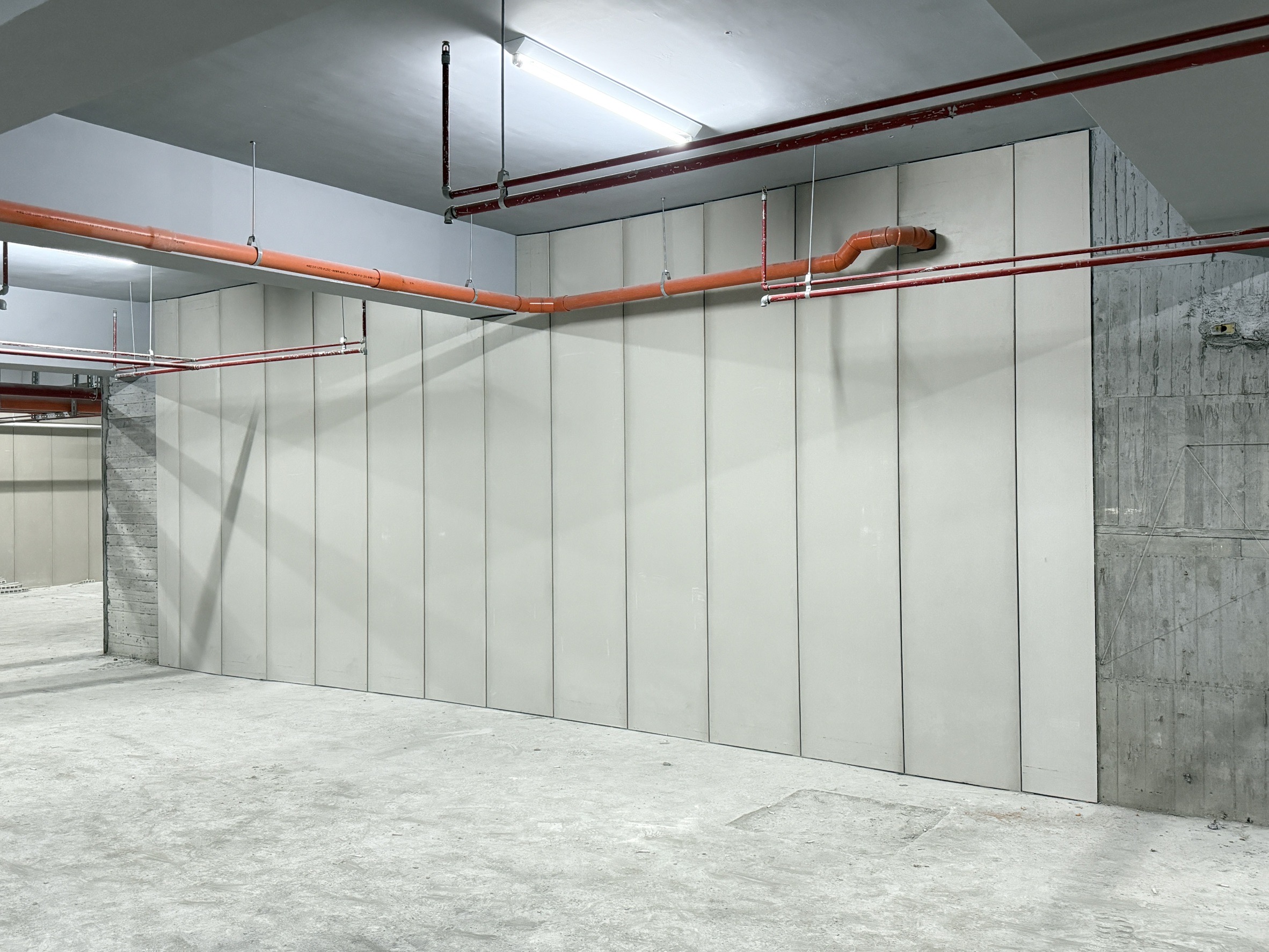

室內裝修工程(輕隔間工程-1),進度91%
2025年03月
室內裝修工程(輕隔間工程-2),進度91%
2025年02月
水電設備工程(高壓電纜結線工程),進度85%
2025年02月
水電設備工程(排水工程),進度85%
2025年02月
外牆裝修工程(GRC工程-1),進度89%
2025年02月
外牆裝修工程(GRC工程-2),進度89%
2025年02月
室內裝修工程(輕隔間工程-1),進度90%
2025年02月
室內裝修工程(輕隔間工程-2),進度90%
2025年01月
水電設備工程(風管工程),進度84%
2025年01月
水電設備工程(消防工程),進度84%
2025年01月
外牆裝修工程(GRC工程-1),進度88%
2025年01月
外牆裝修工程(GRC工程-2),進度88%
2025年01月
室內裝修工程(輕隔間工程-1),進度89%
2025年01月
室內裝修工程(輕隔間工程-2),進度89%
2024年12月
水電設備工程(消防工程),進度83%
2024年12月
水電設備工程(給水管工程),進度83%
2024年12月
外牆裝修工程(GRC工程),進度85%
2024年12月

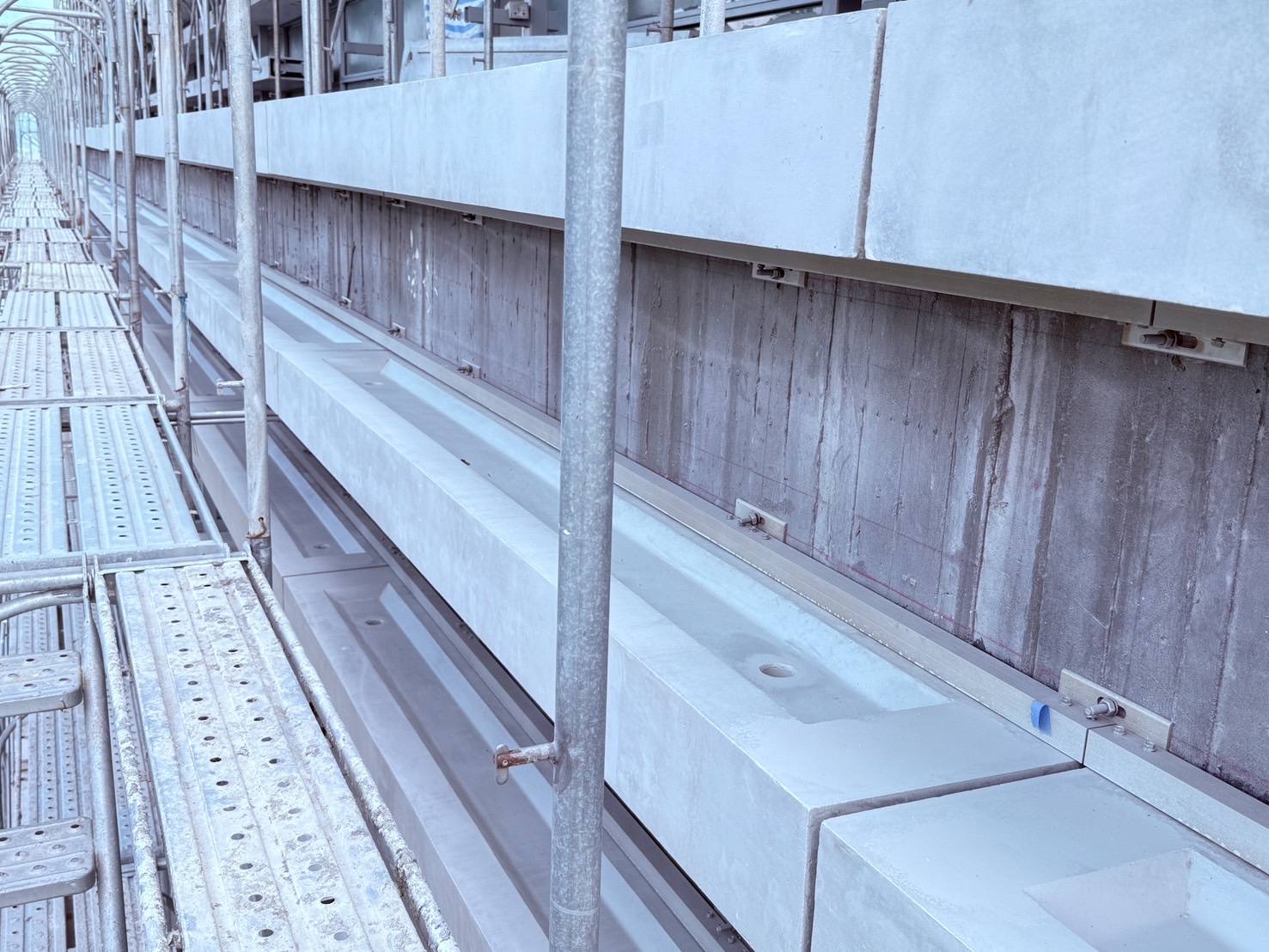

外牆裝修工程(鷹架工程),進度85%
2024年12月
室內裝修工程(輕隔間工程-1),進度87%
2024年12月
室內裝修工程(輕隔間工程-2),進度87%
2024年11月
水電設備工程(消防工程),進度70%
2024年11月
水電設備工程(配電箱工程),進度70%
2024年11月

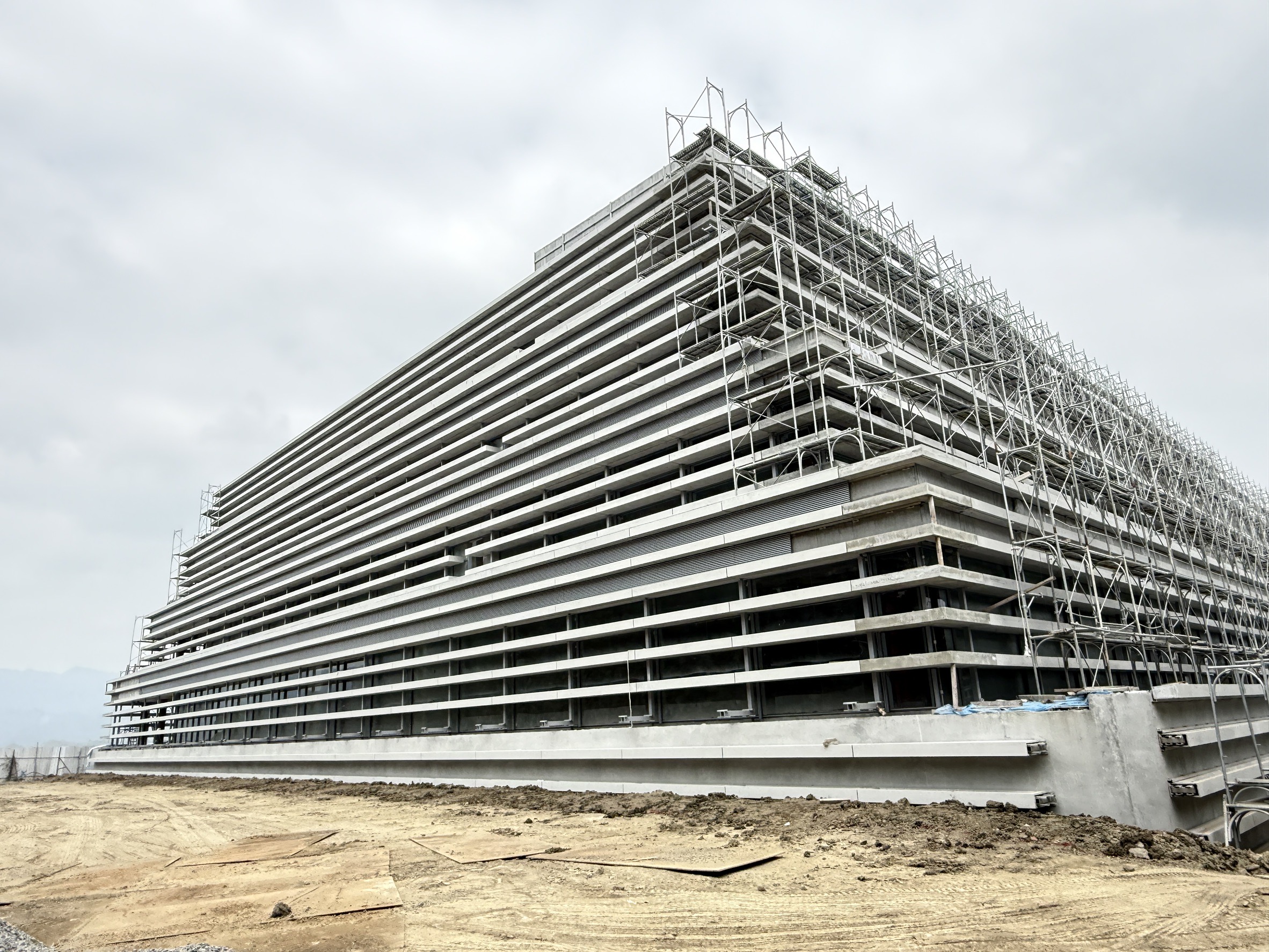

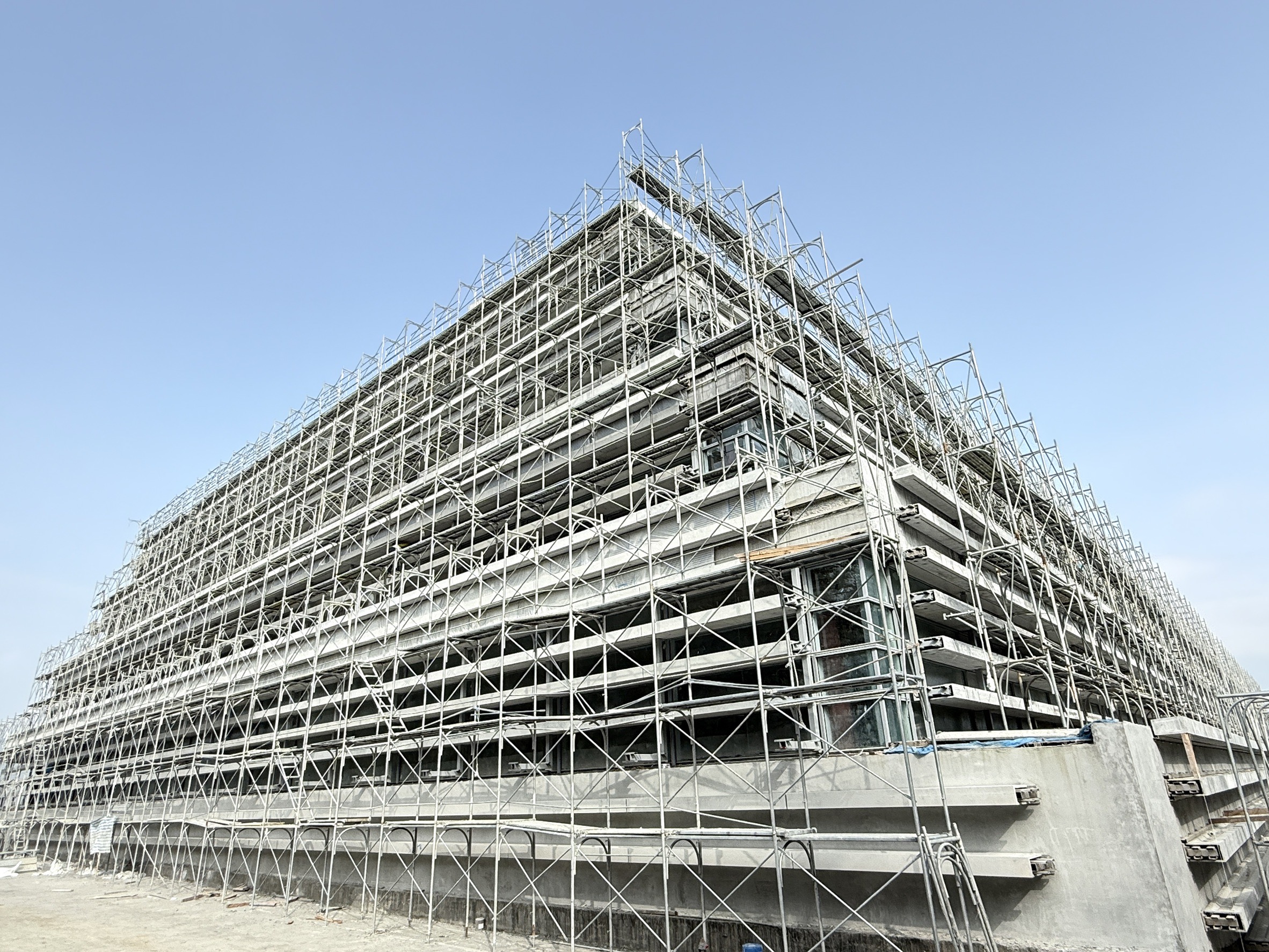

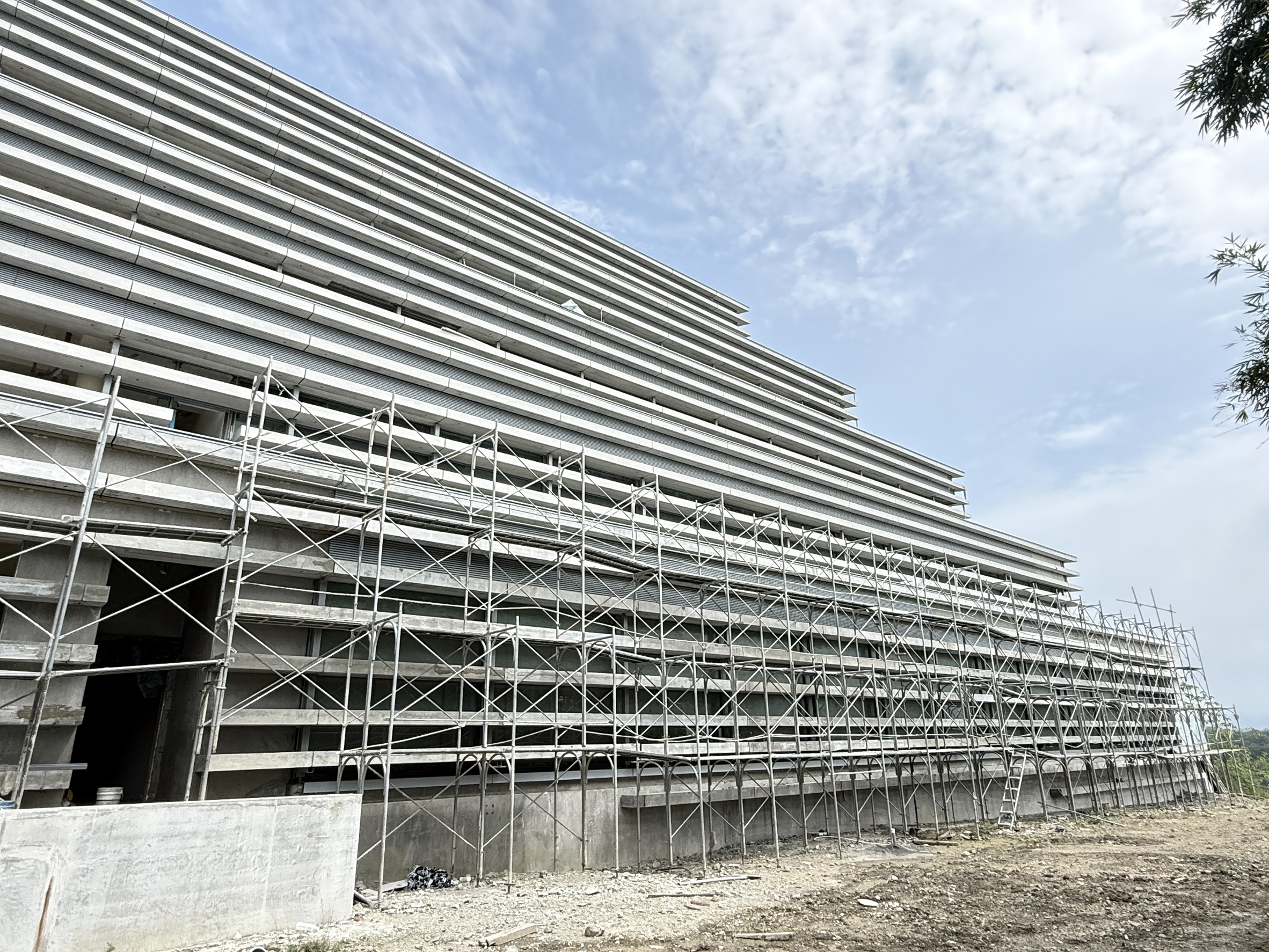

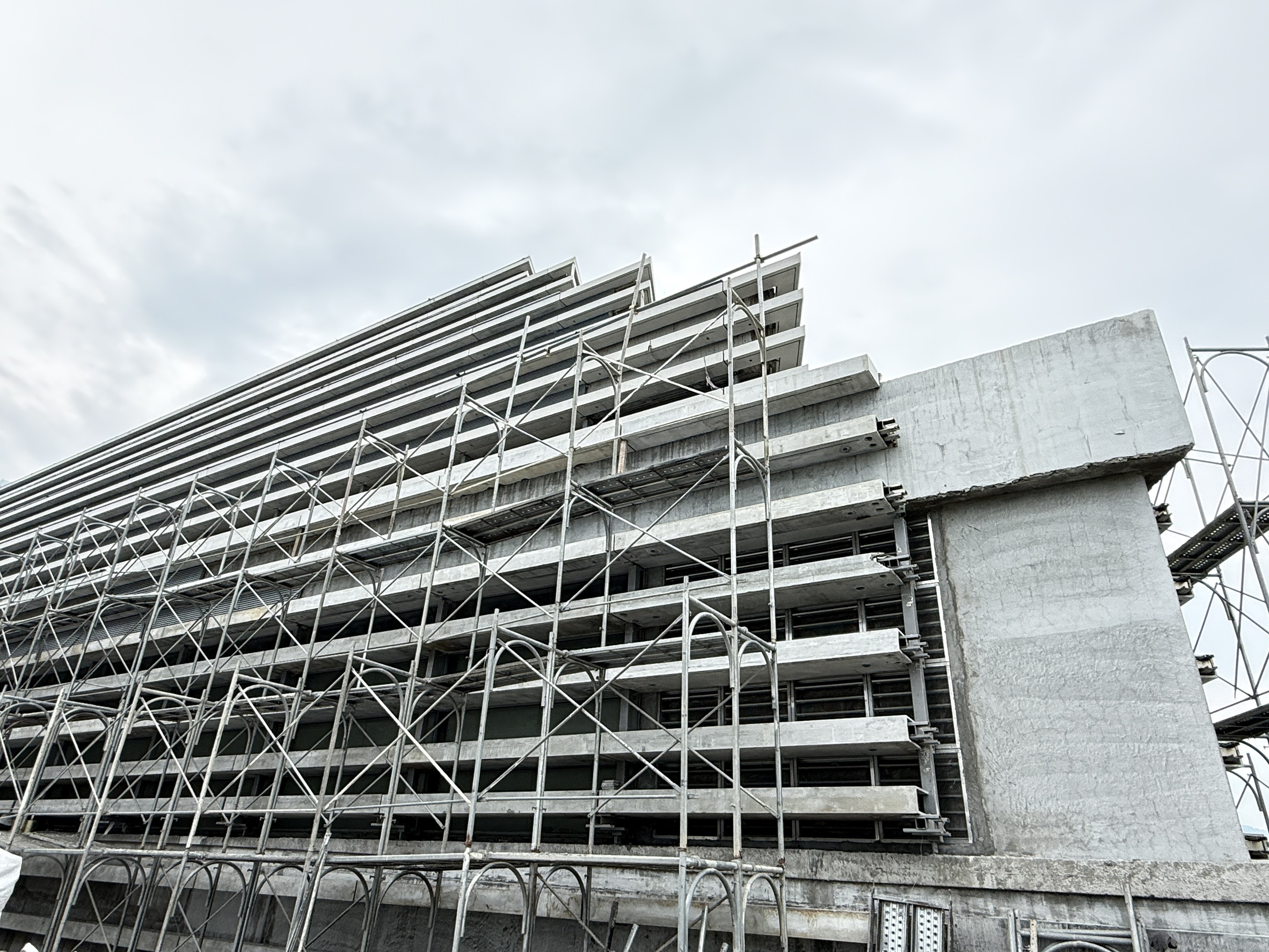

外牆裝修工程(GRC工程),進度80%
2024年11月

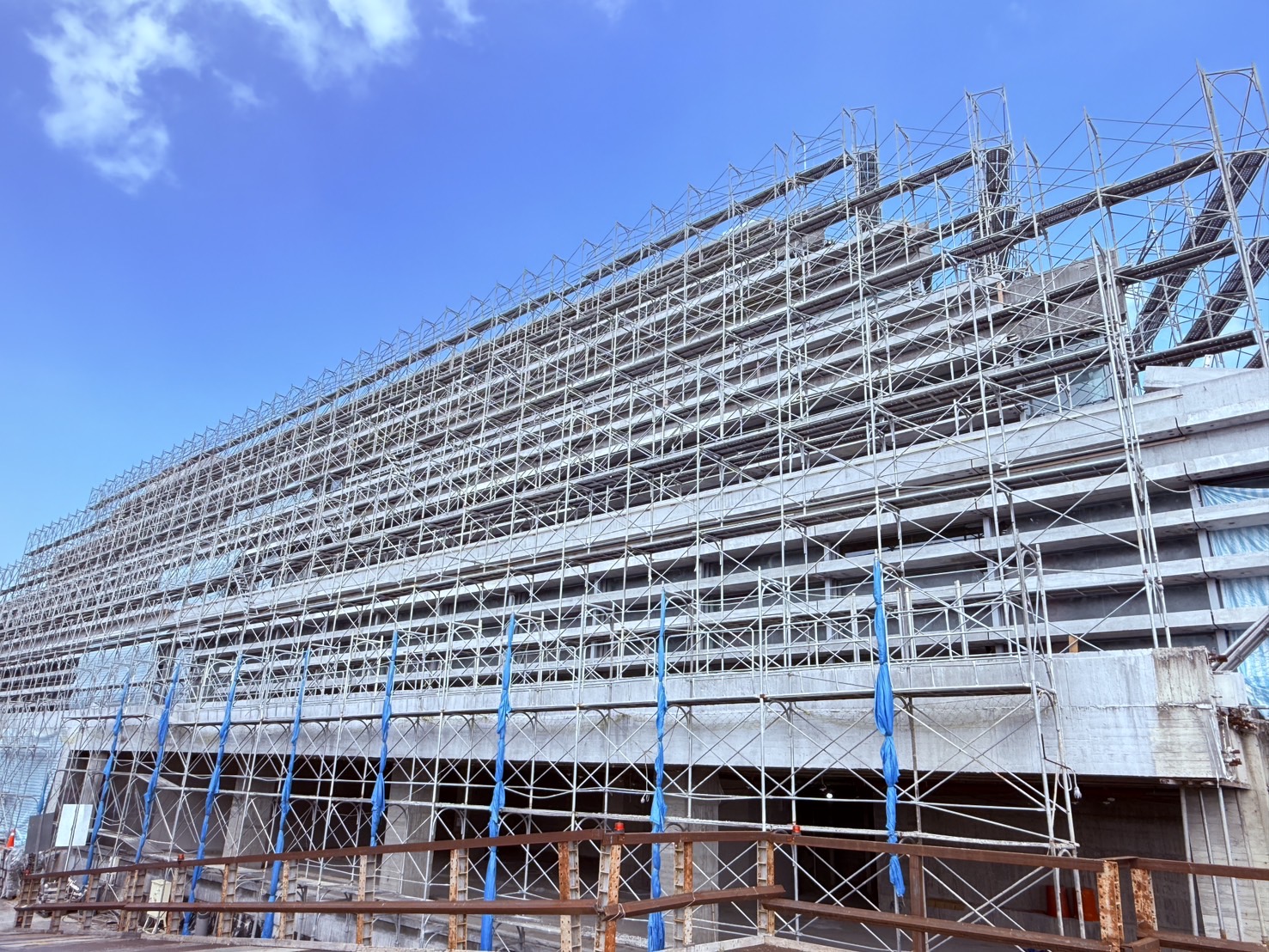

外牆裝修工程(鷹架工程),進度80%
2024年11月

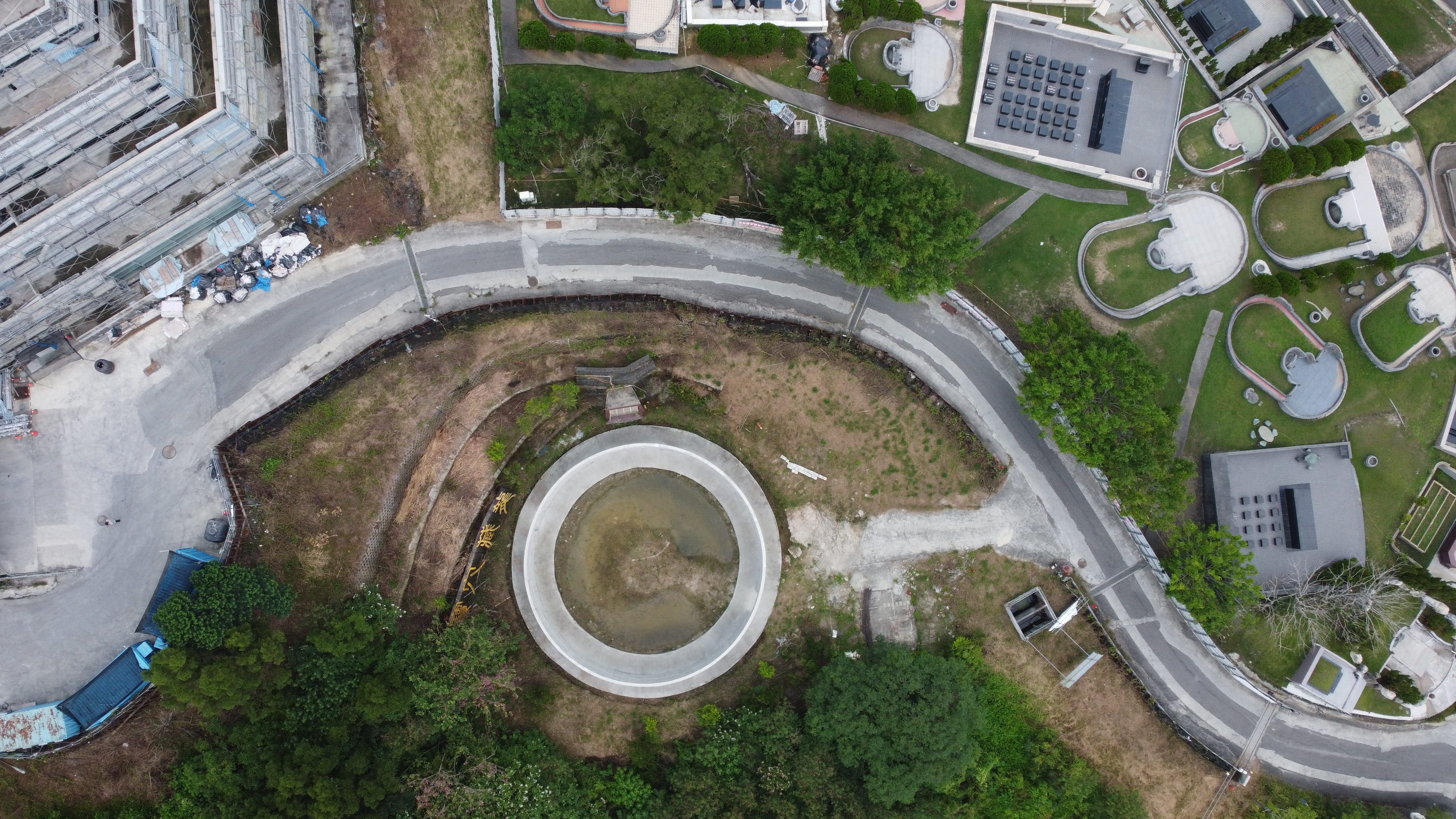

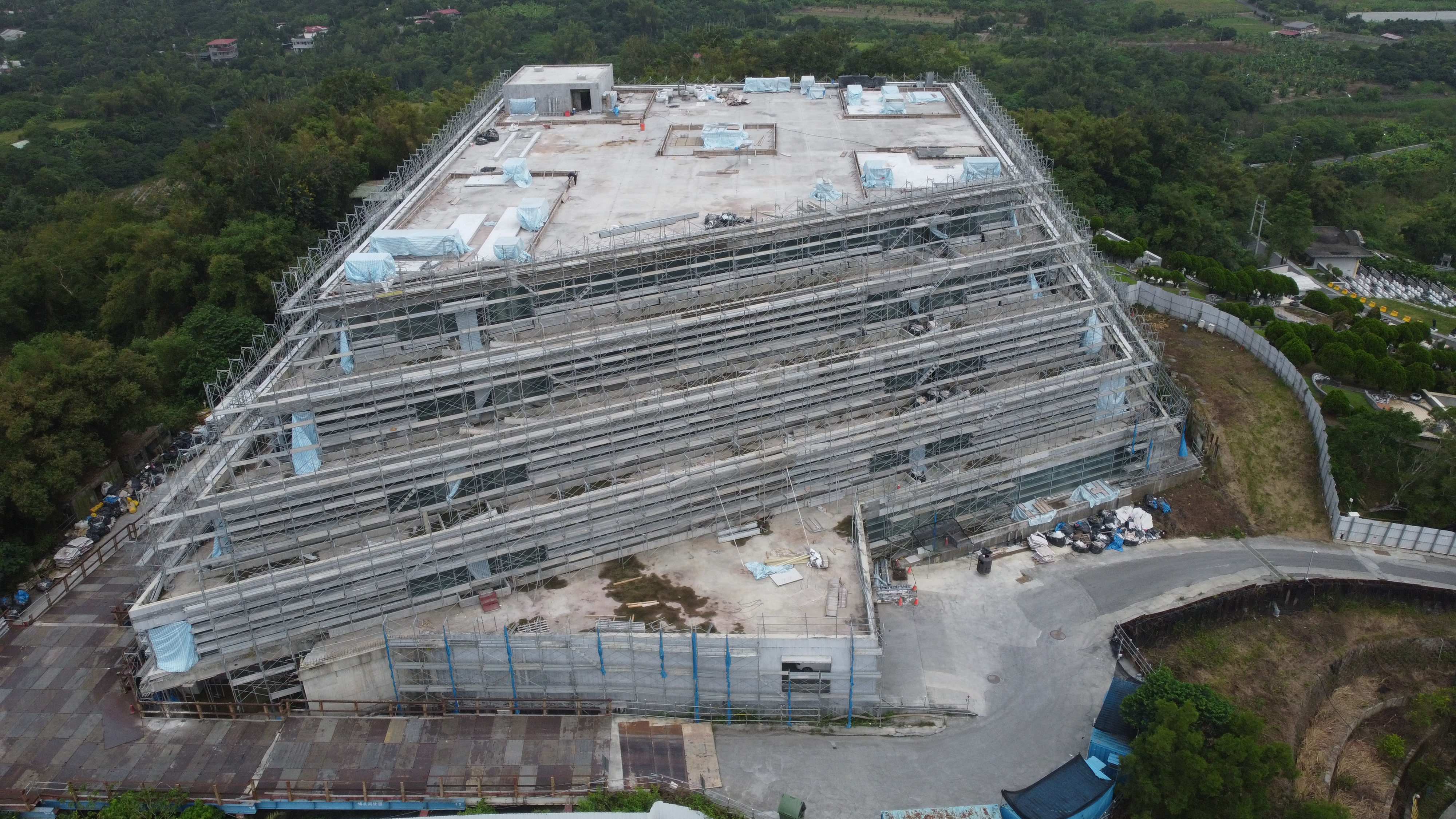

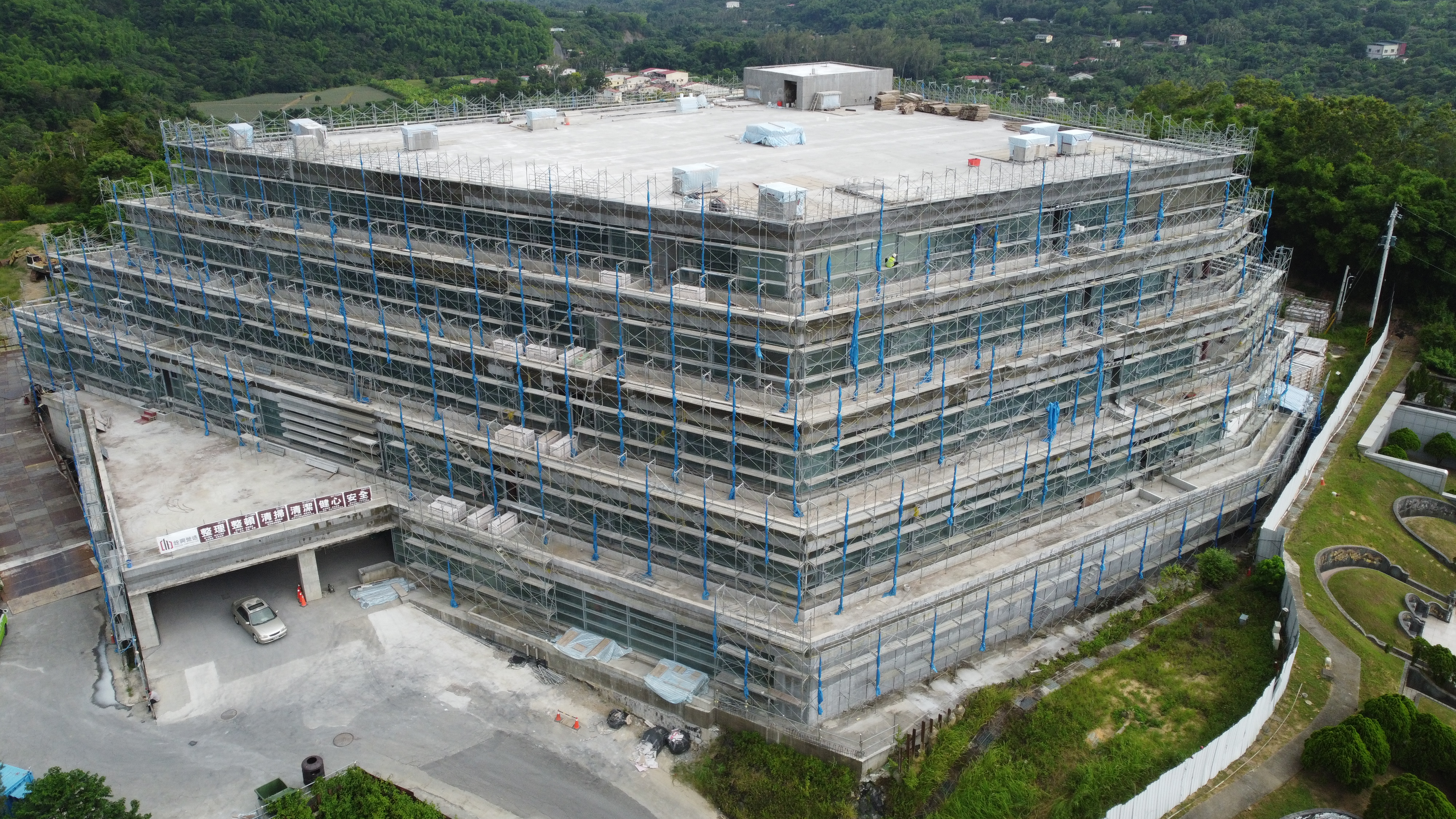

光之丘空拍(一)
2024年11月
光之丘空拍(二)
2024年11月
室內裝修工程(輕隔間工程),進度85%.
2024年11月
室內裝修工程(複壁工程),進度85%
2024年11月

寶穴藏龍空拍圖
2024年10月

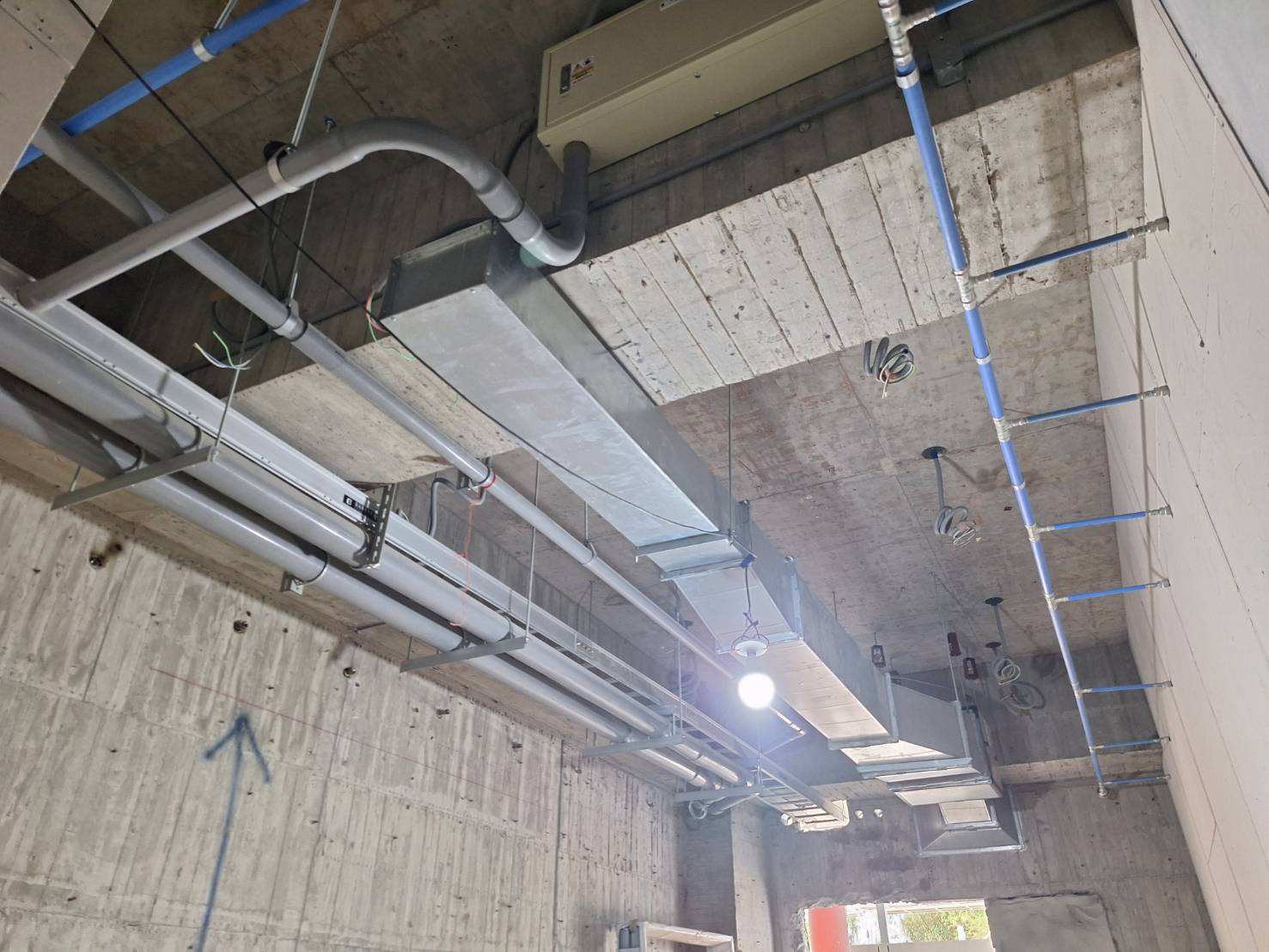

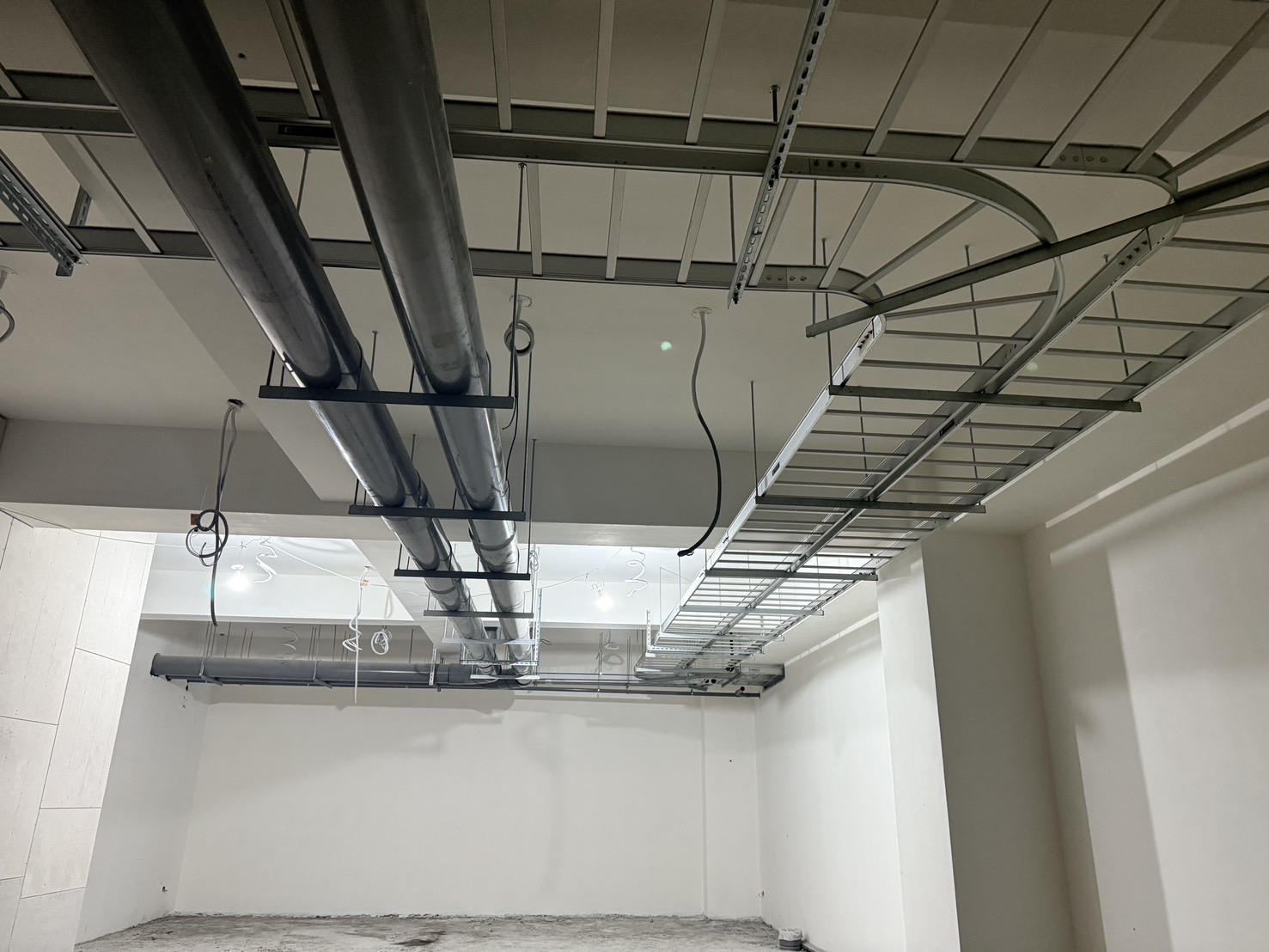

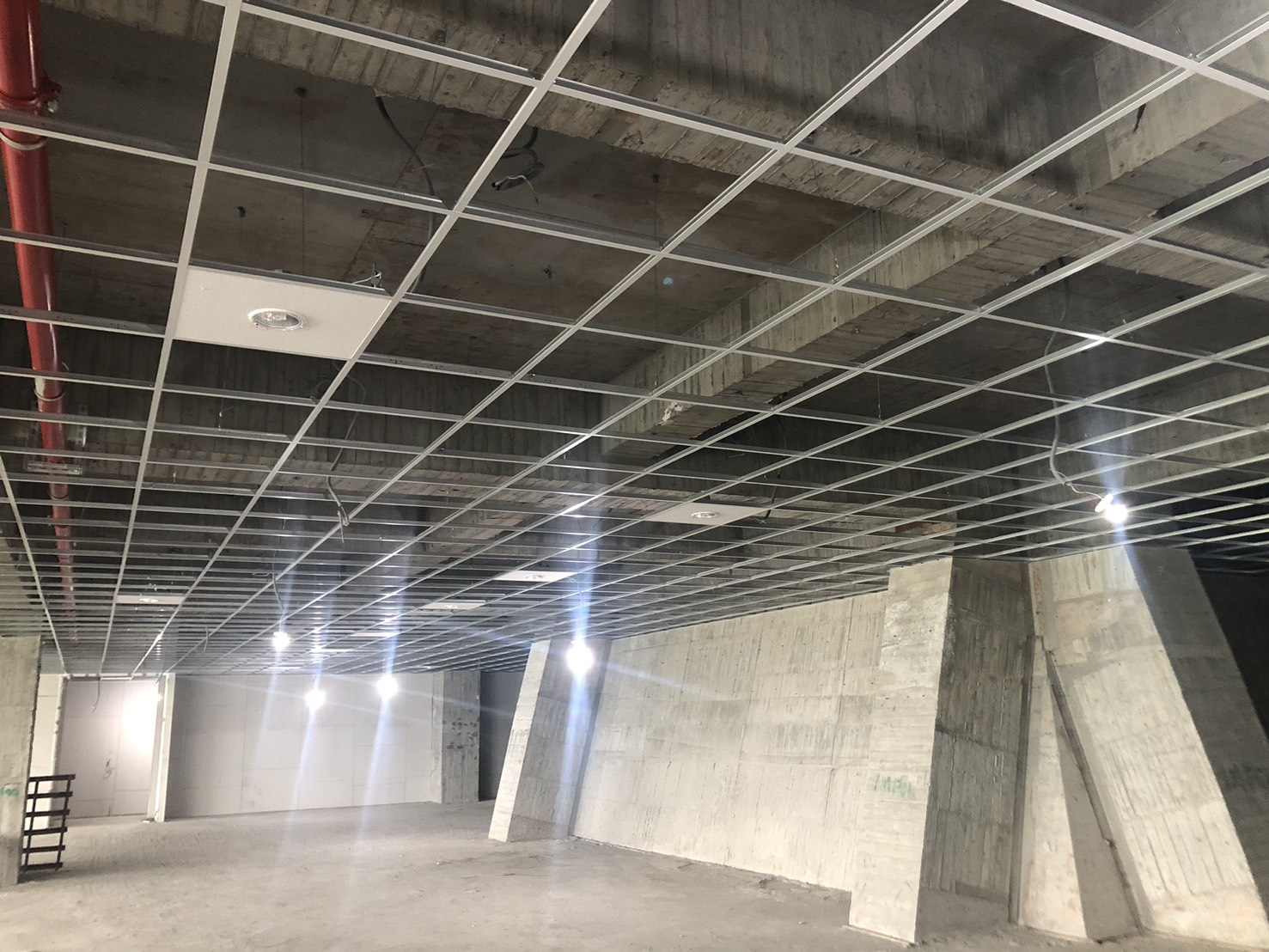

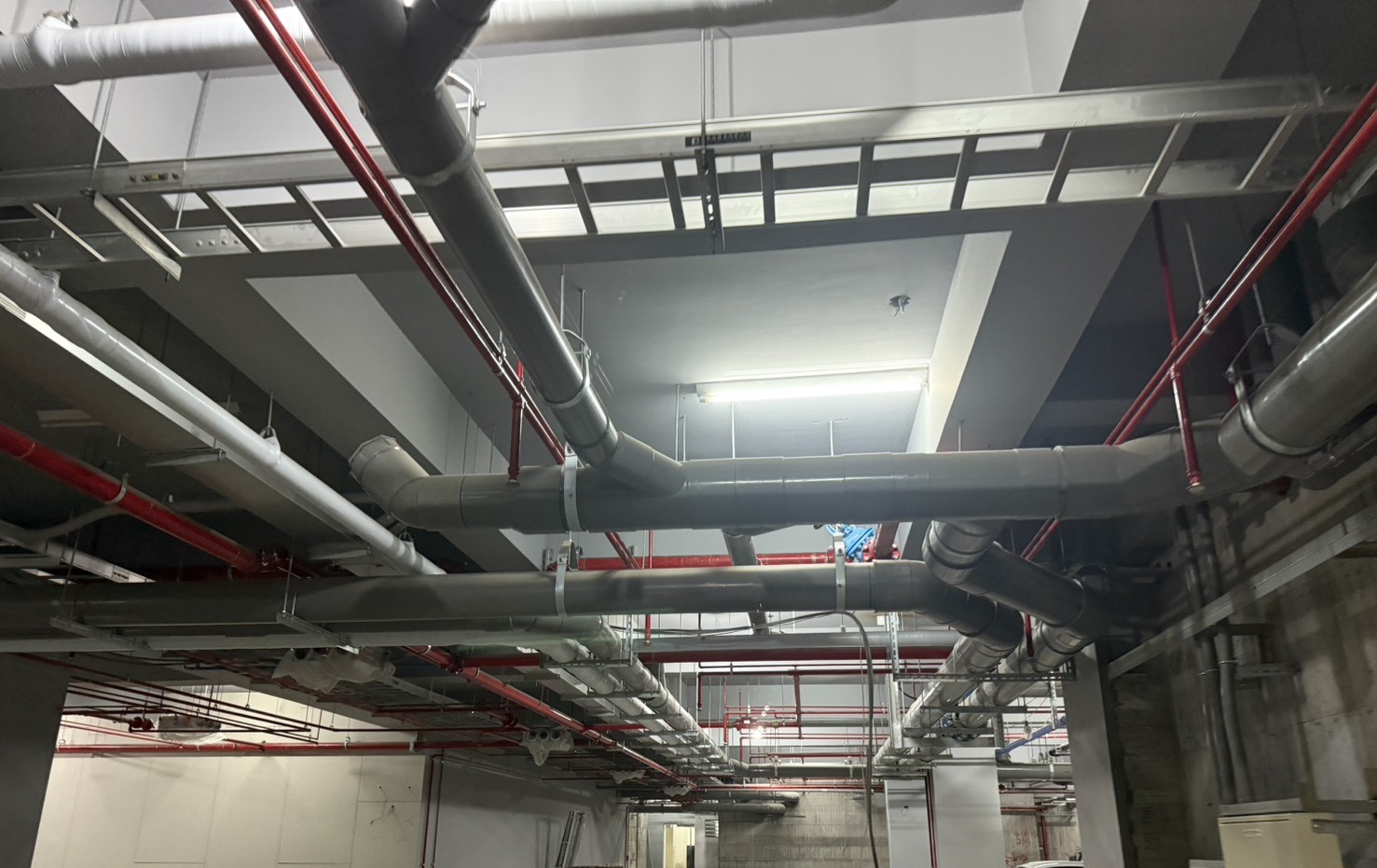

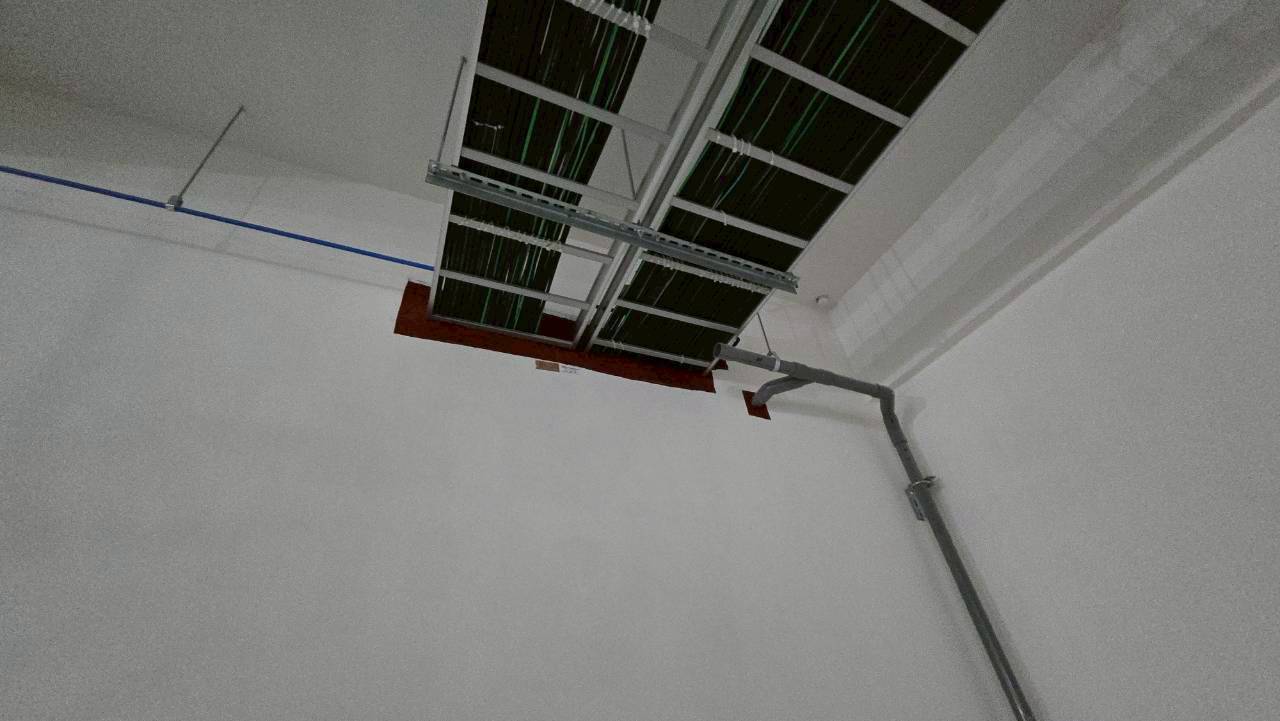

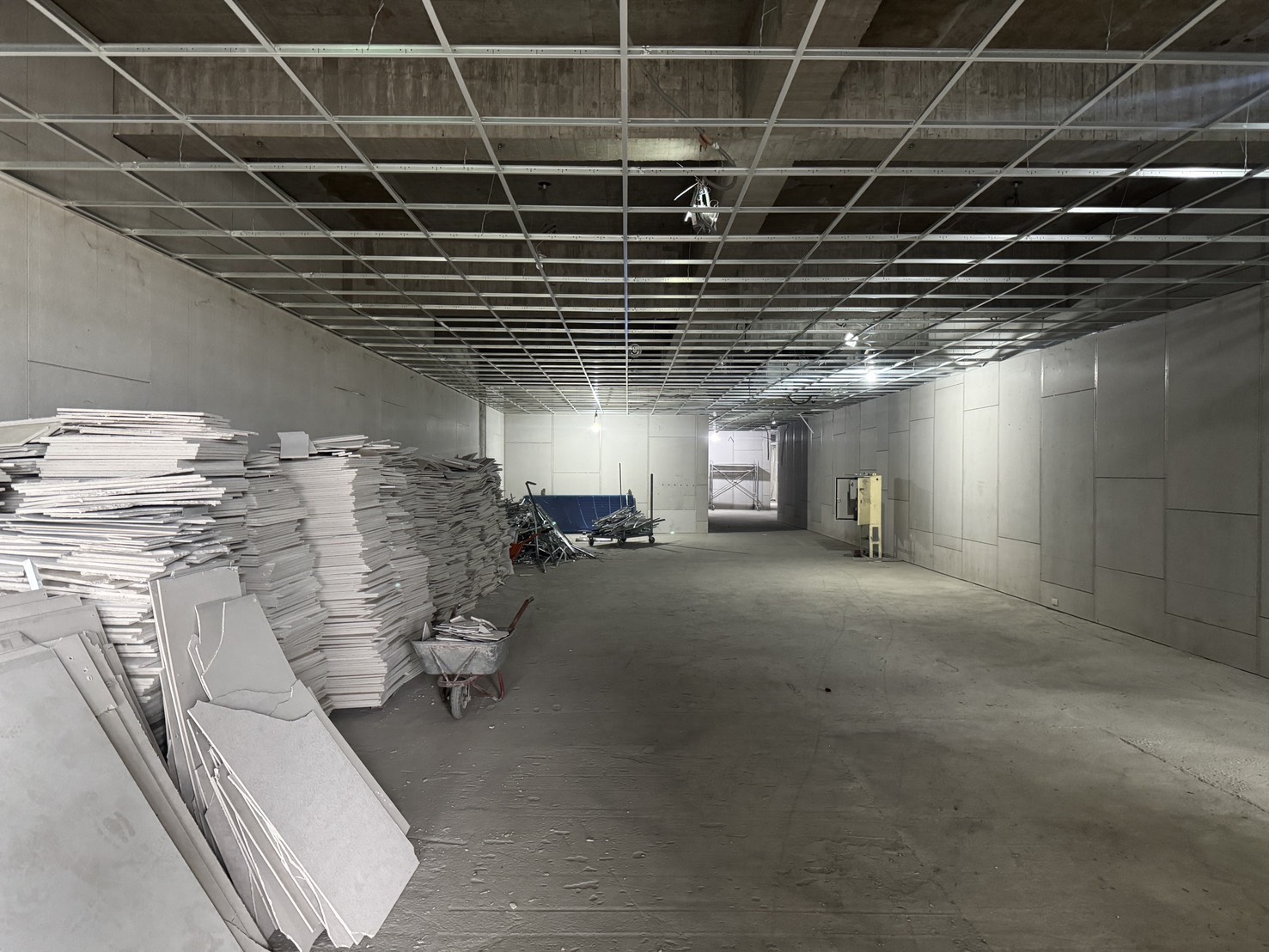

水電設備工程(天花吊架工程)
2024年10月

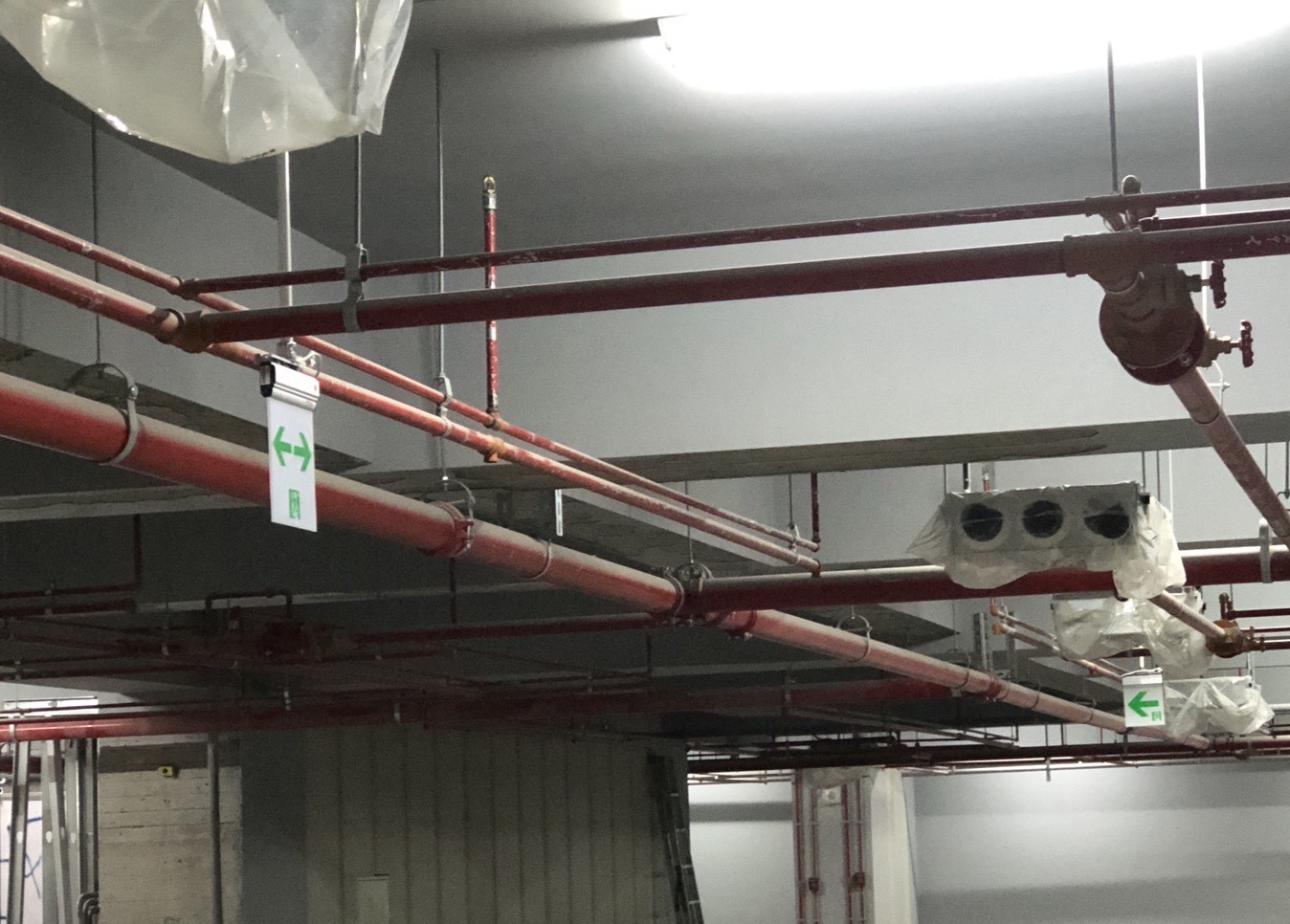

水電設備工程(消防工程)
2024年10月

外牆裝修工程(GRC工程)
2024年10月

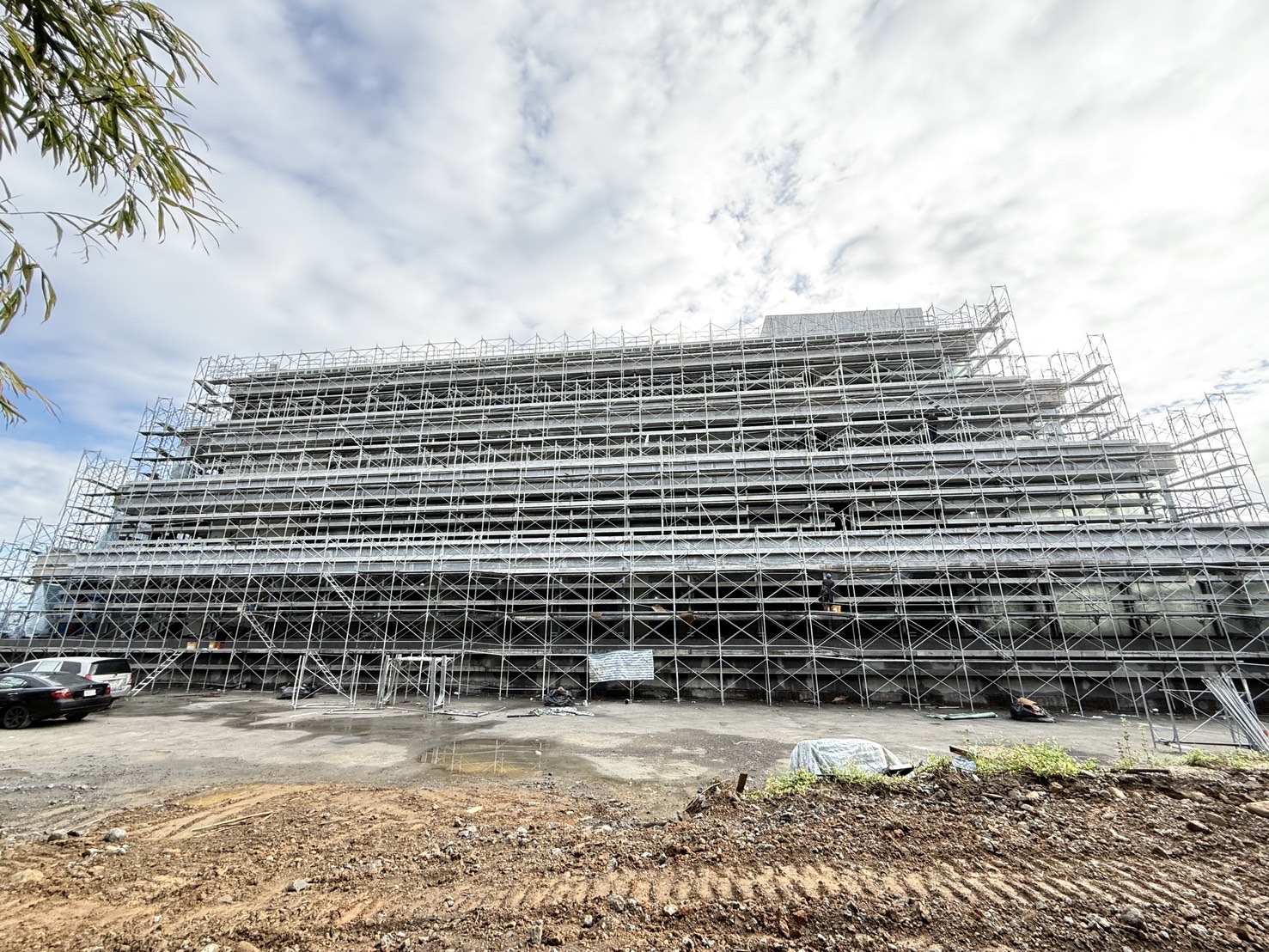

外牆裝修工程(鷹架工程)
2024年10月
室內裝修工程(油漆工程)
2024年10月

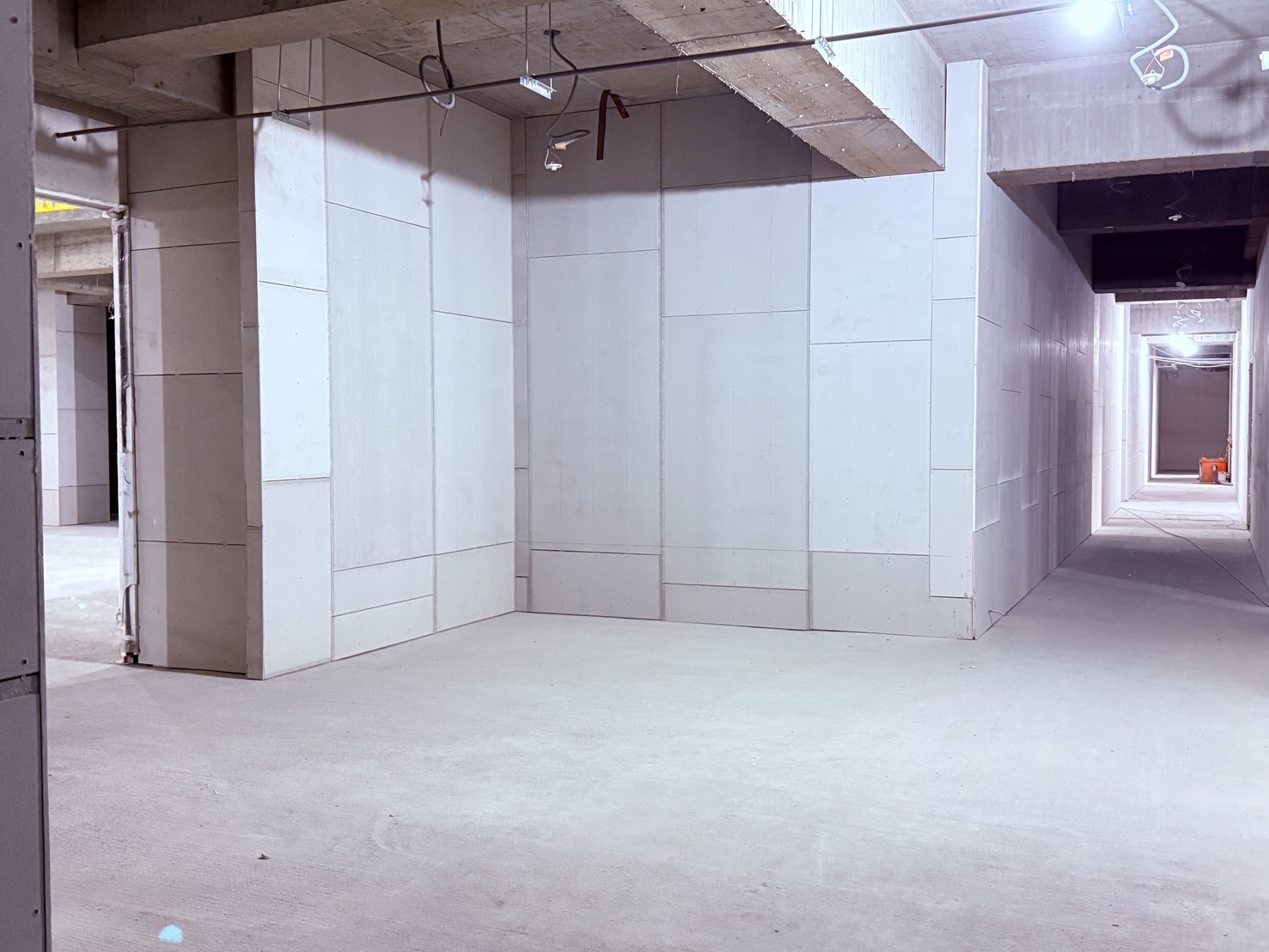

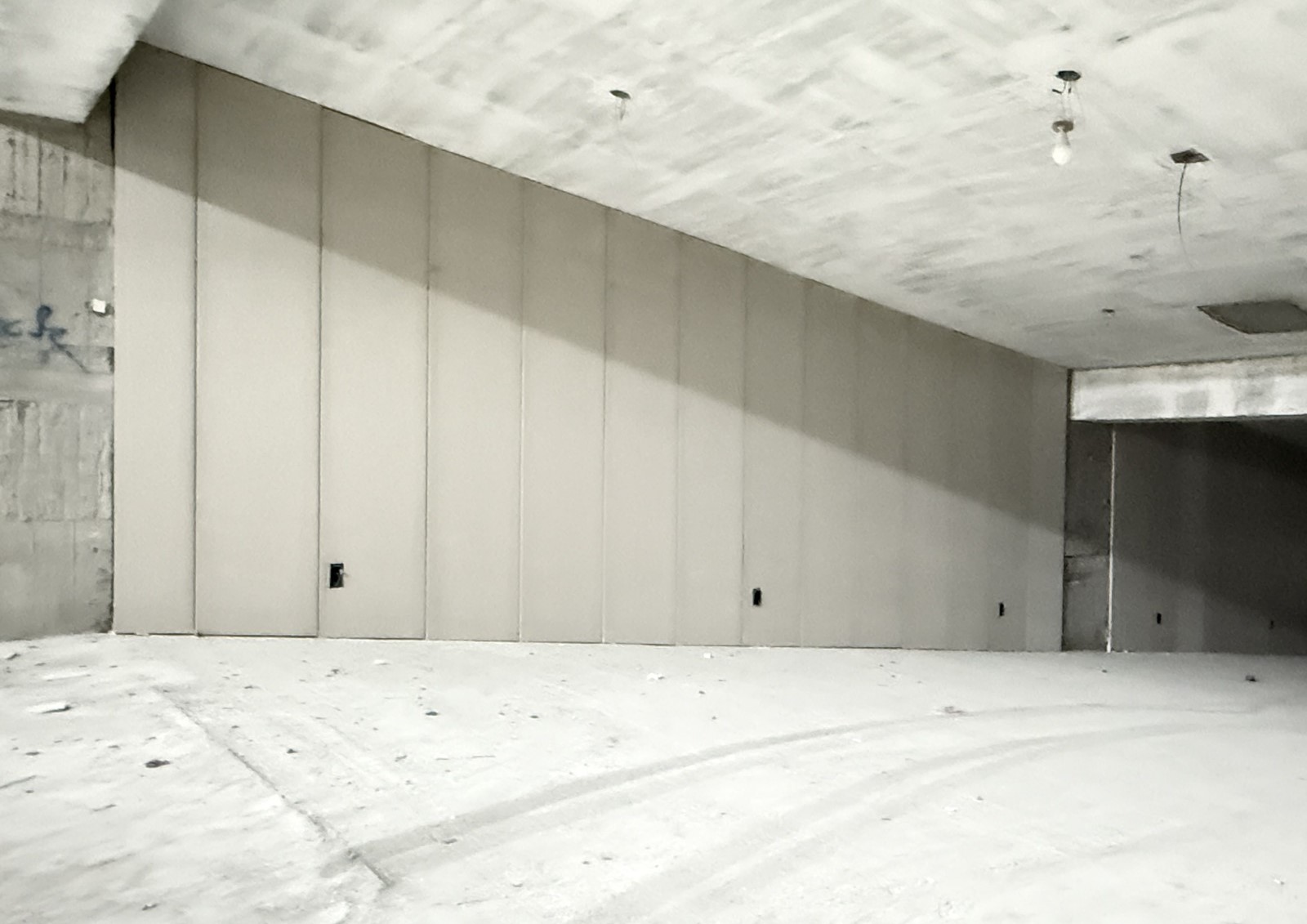

室內裝修工程(輕隔間工程)

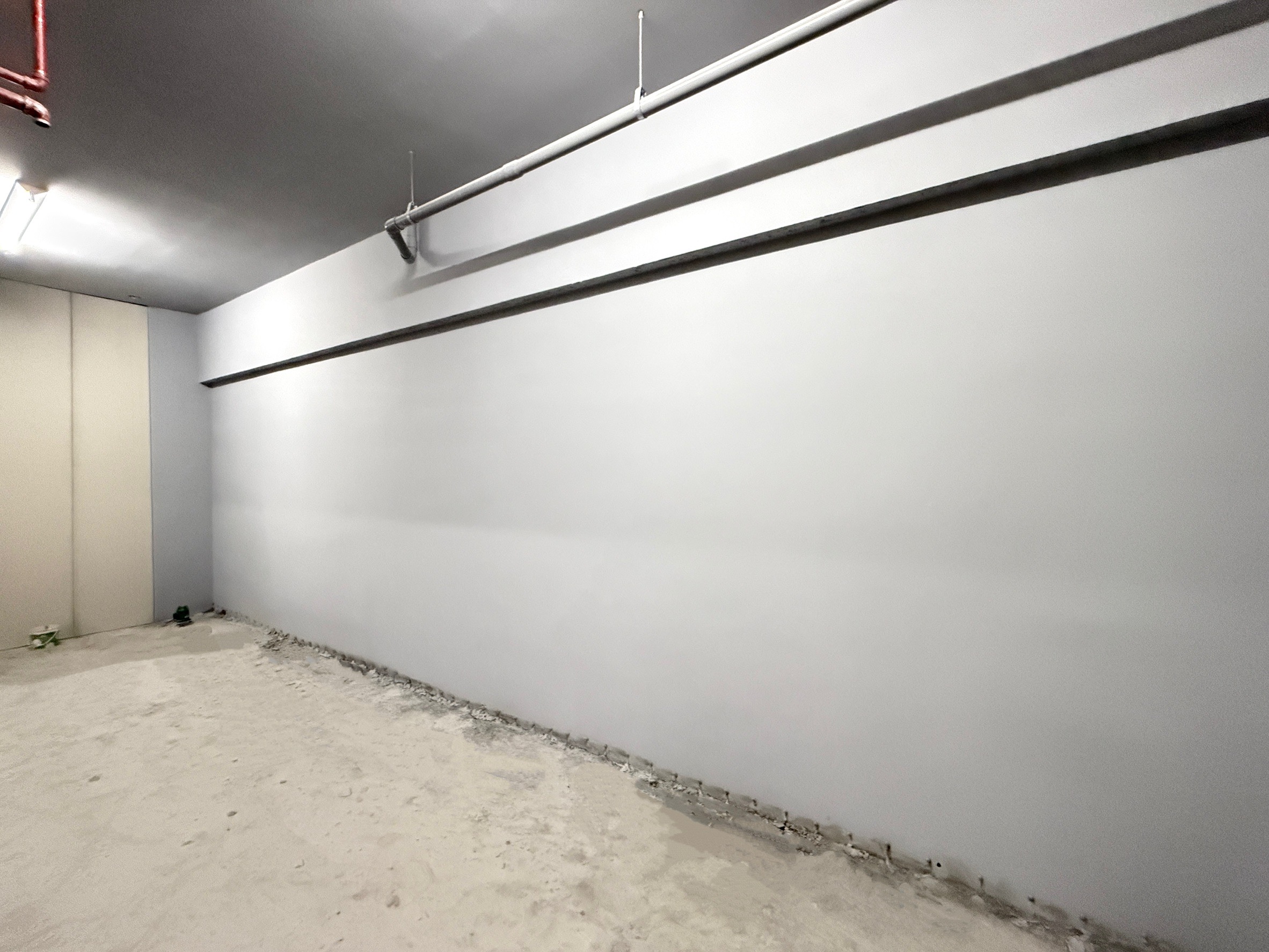

2024年8月

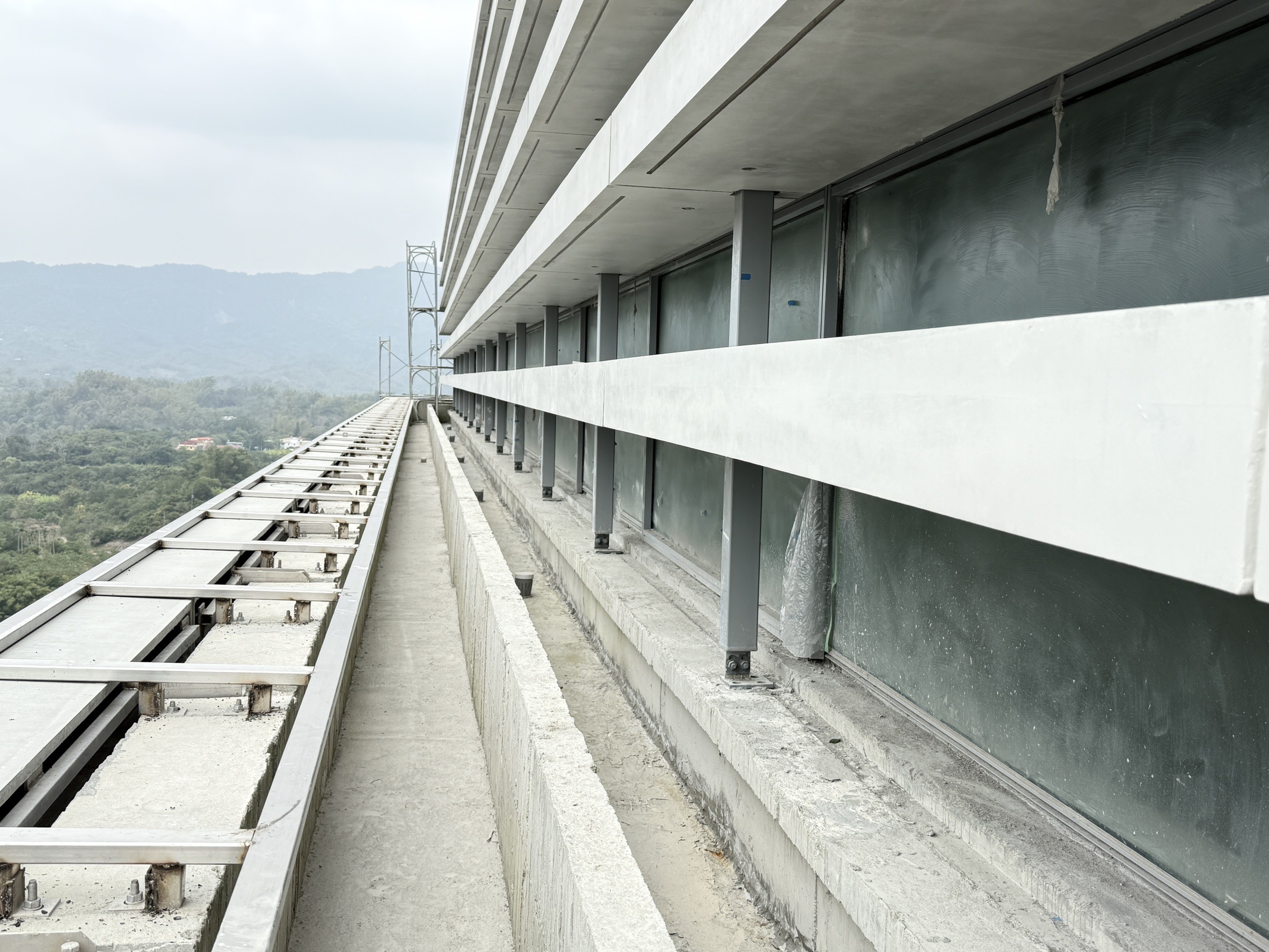

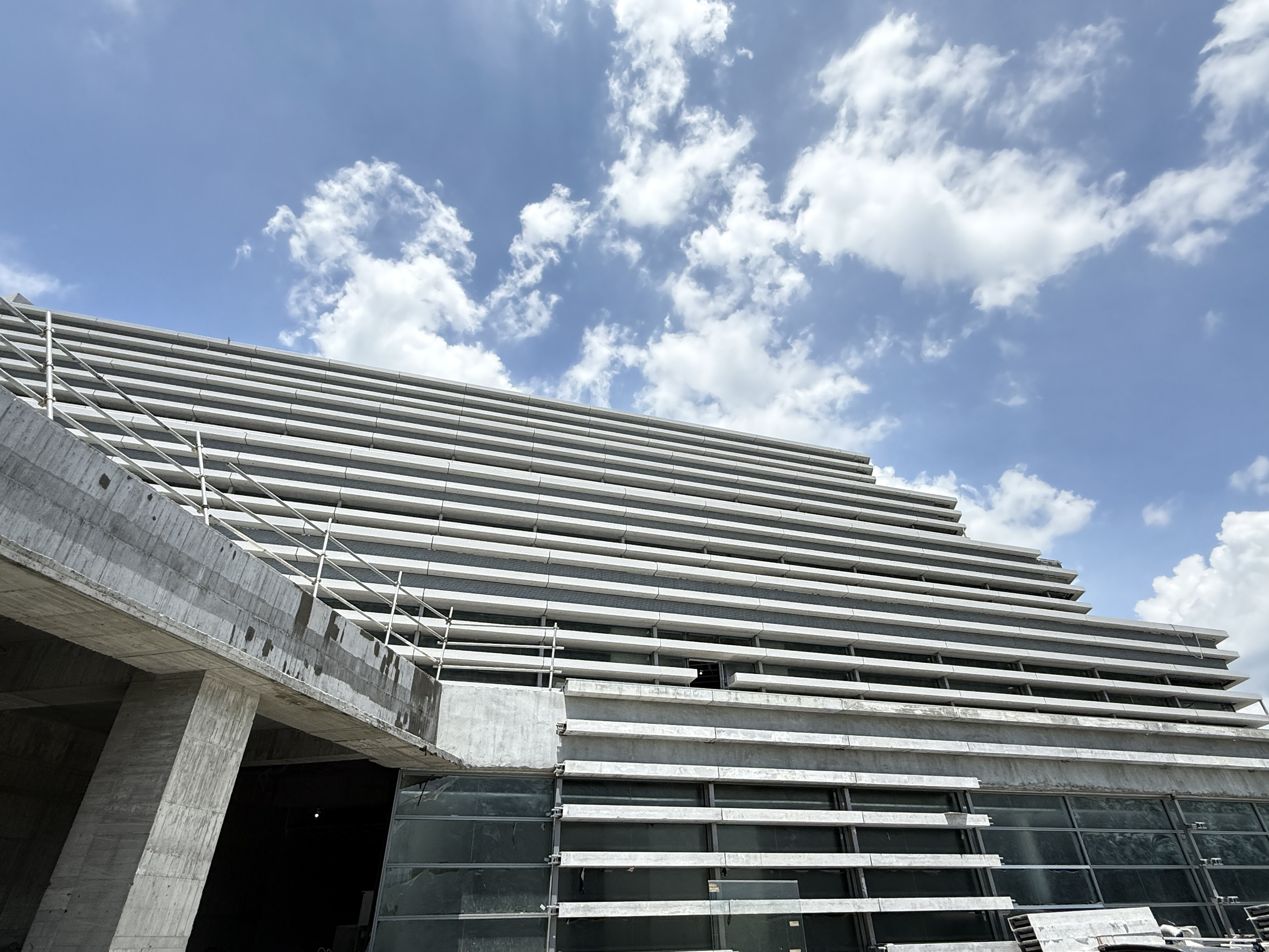

2F北側外牆ALC版厚度5cm安裝,目前北側安裝已完成
2024年8月

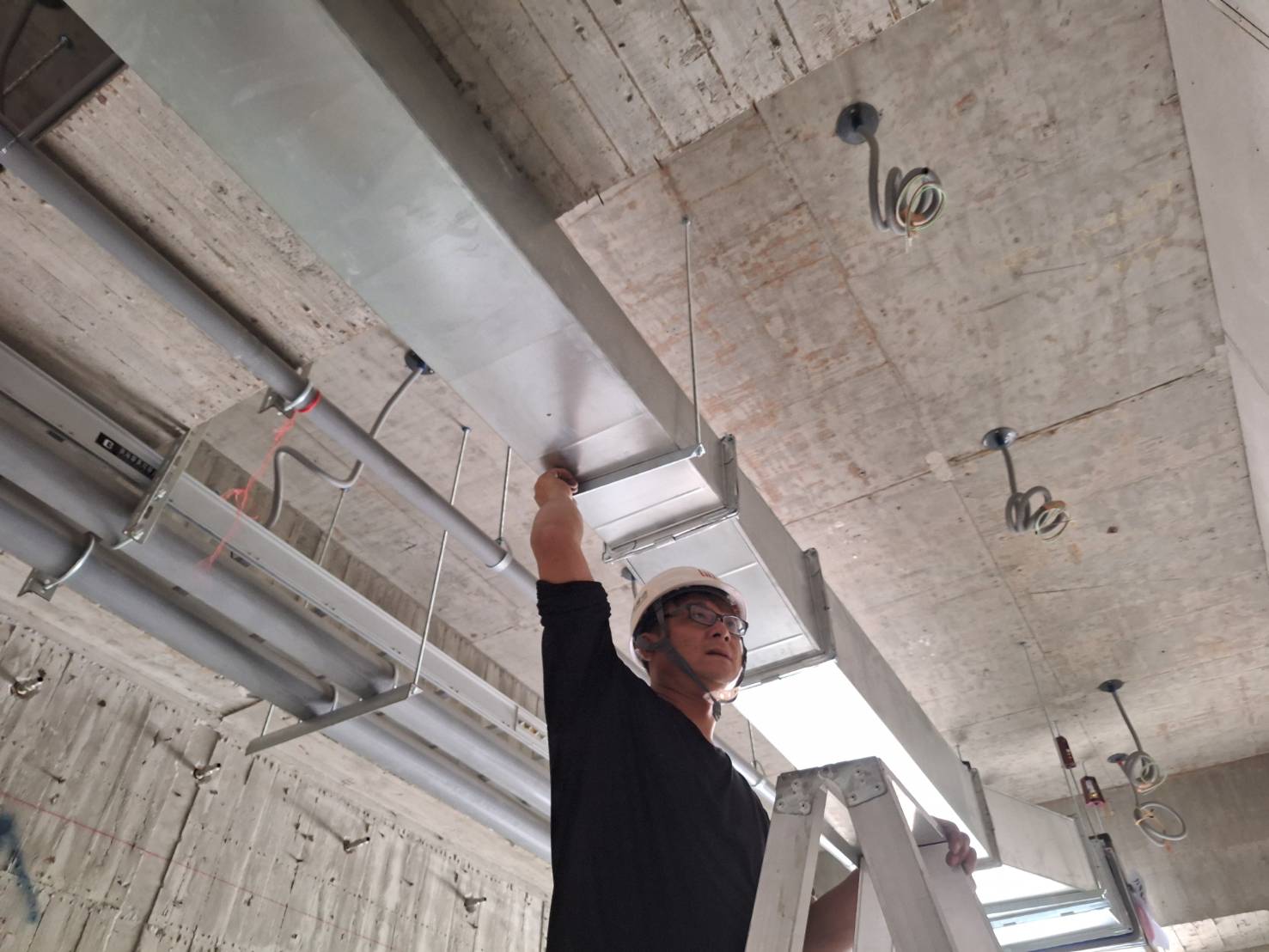

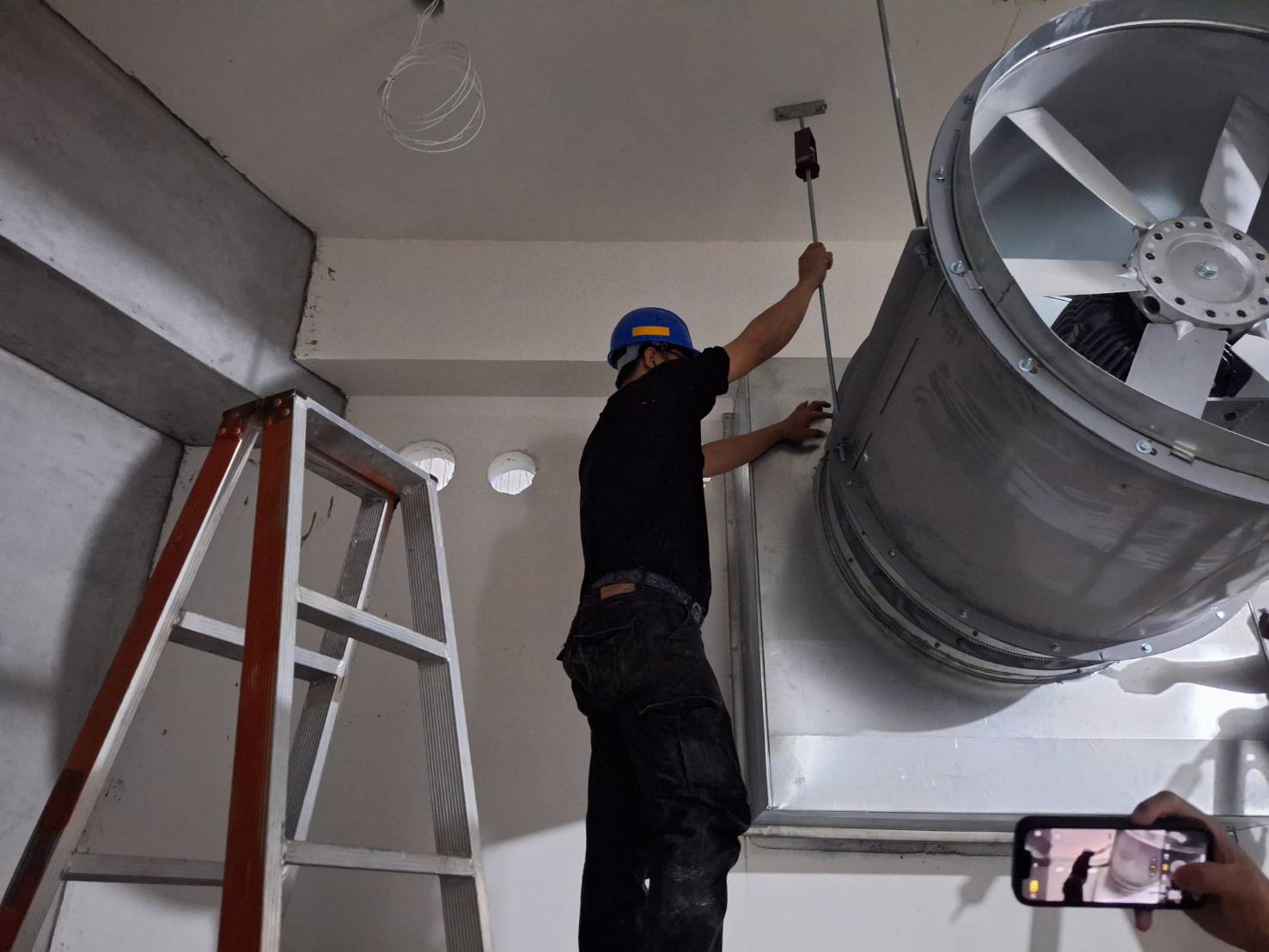

2樓排風管工程 進度70%
2024年8月

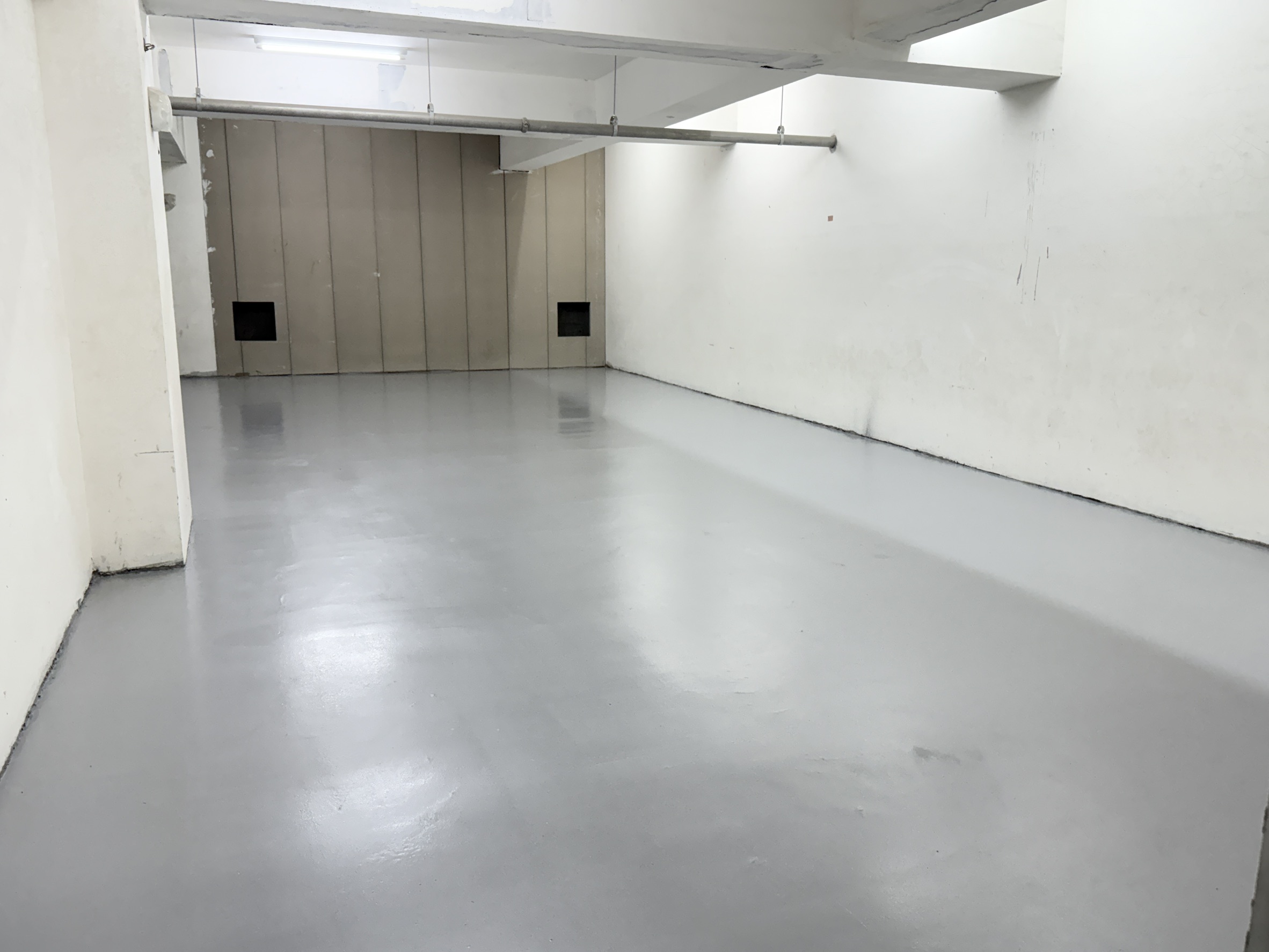

B1F排風工程 進度65%
2024年8月

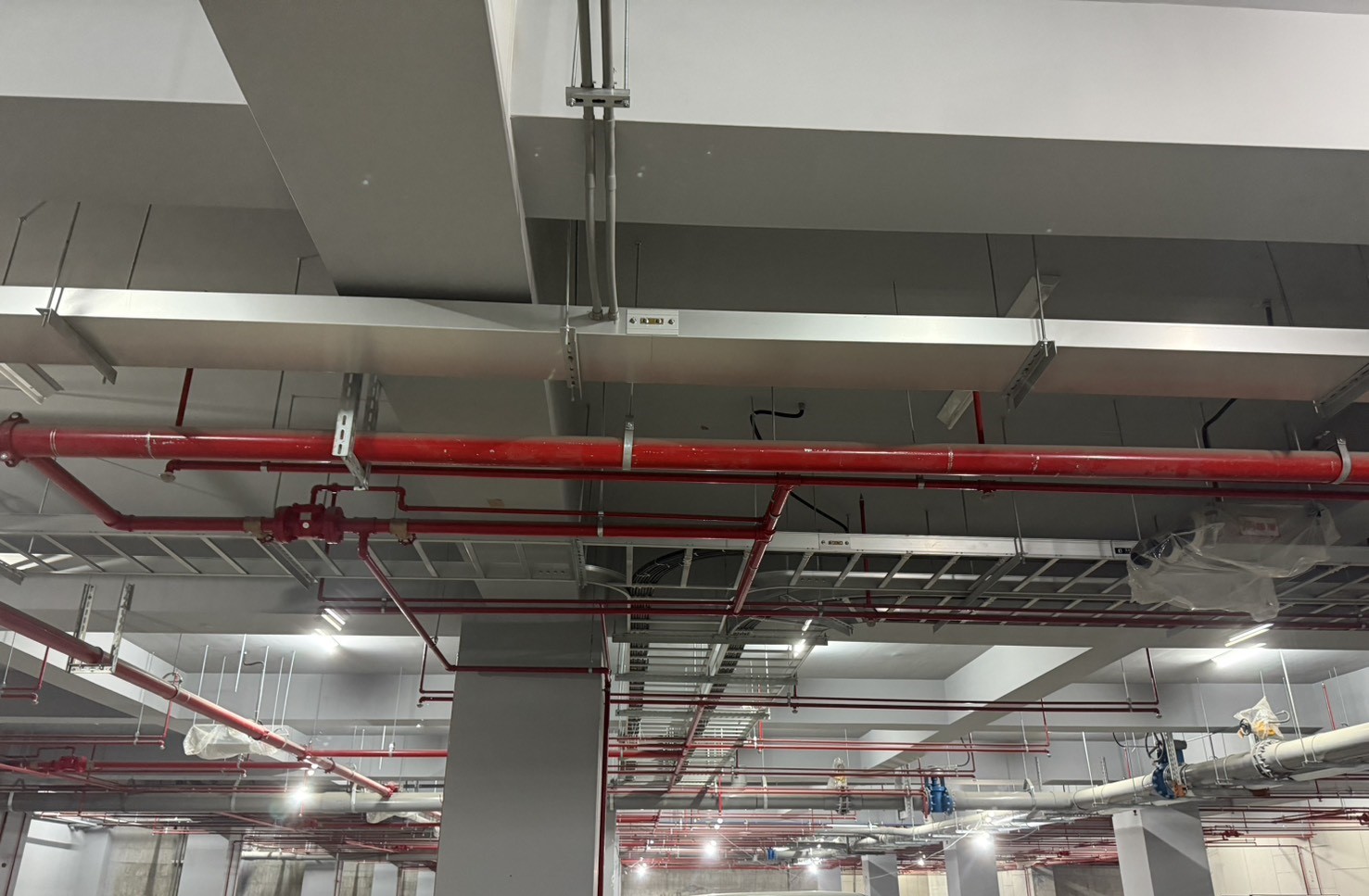

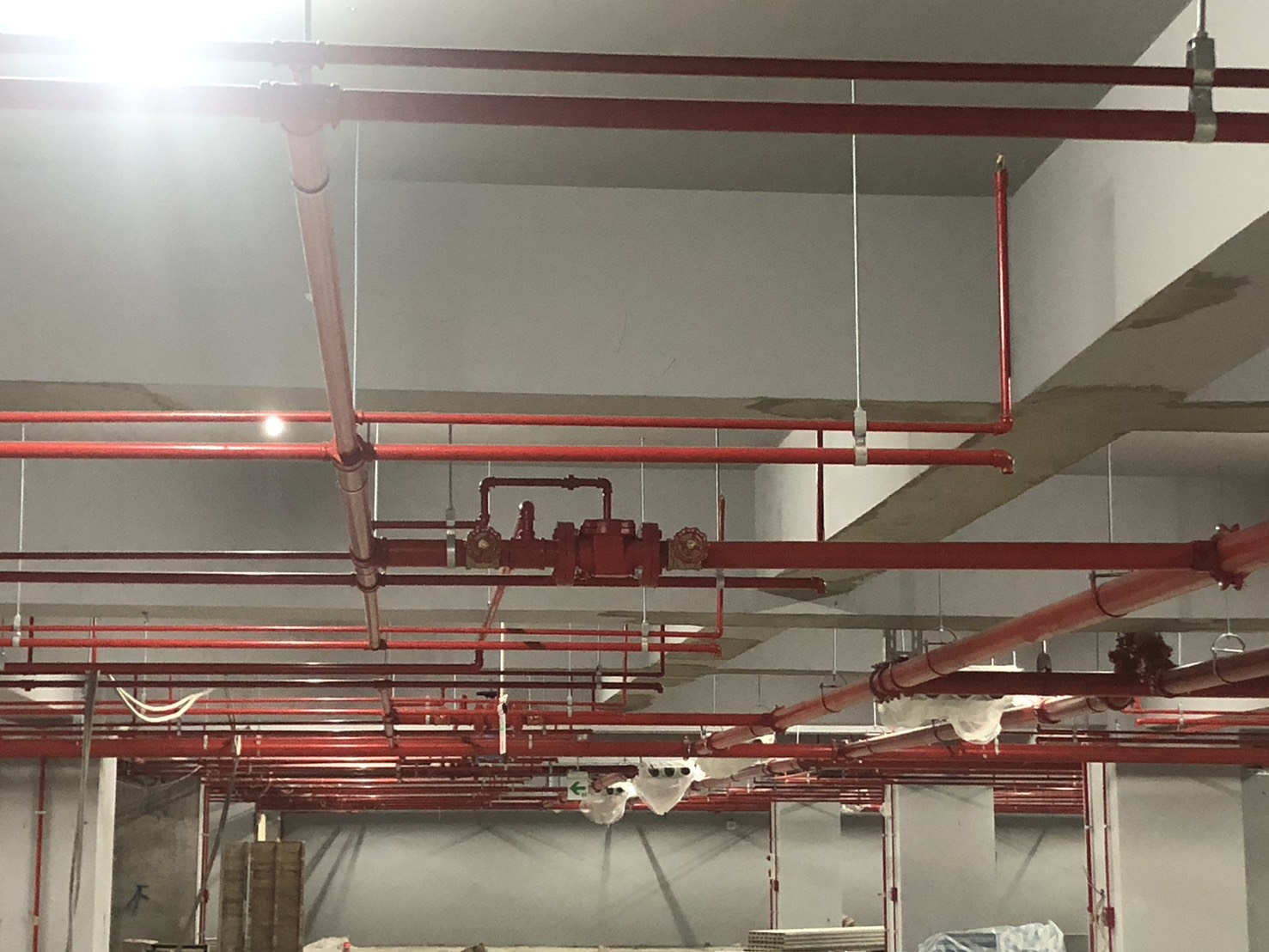

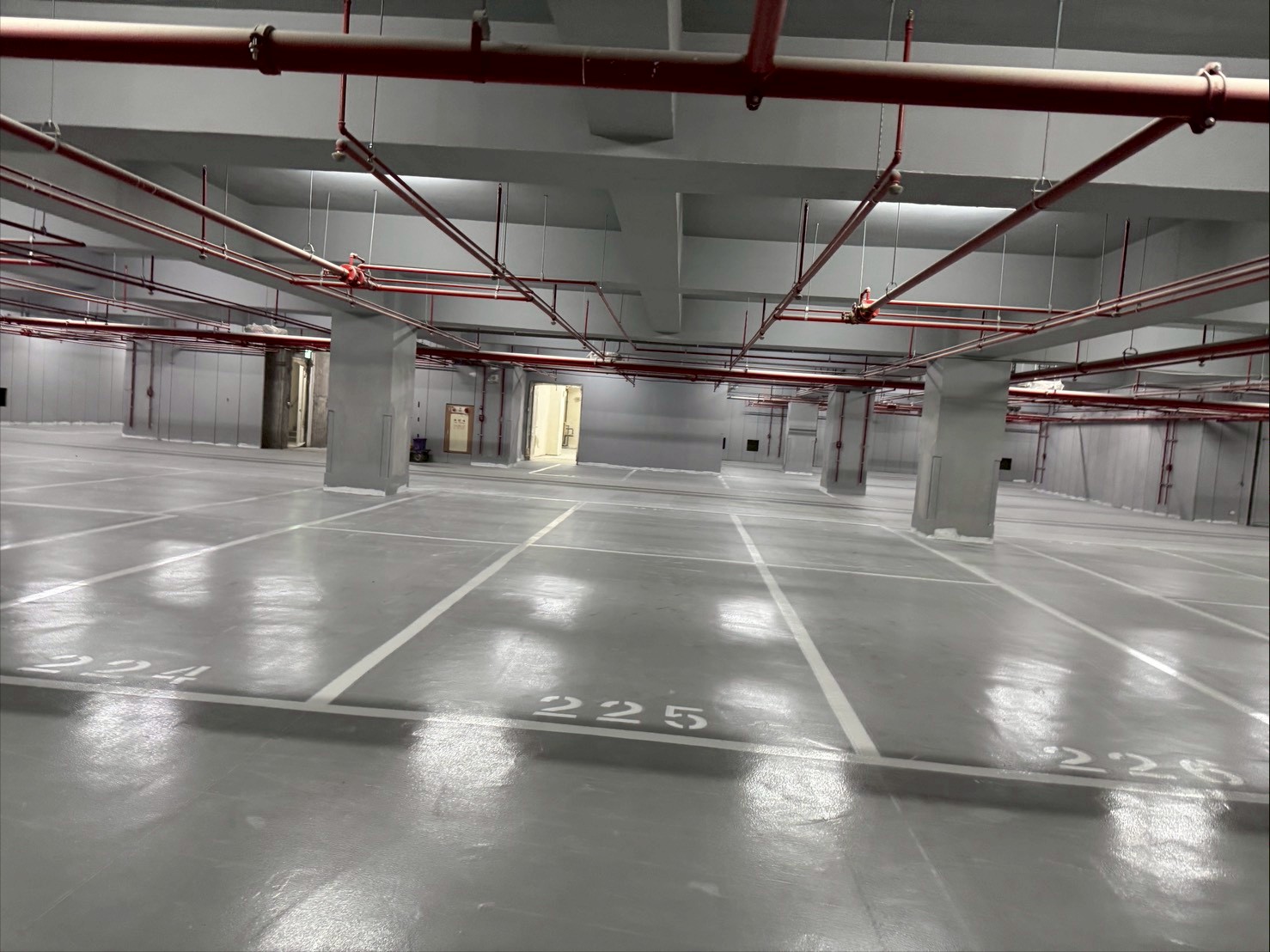

B1消防管路工程 進度55%
2024年8月

B1機房油漆批土,一底三度,地下室油漆進度85%
2024年8月

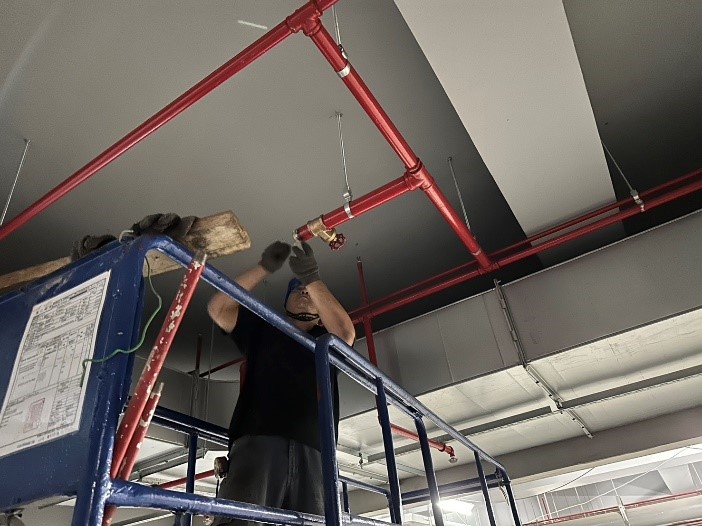

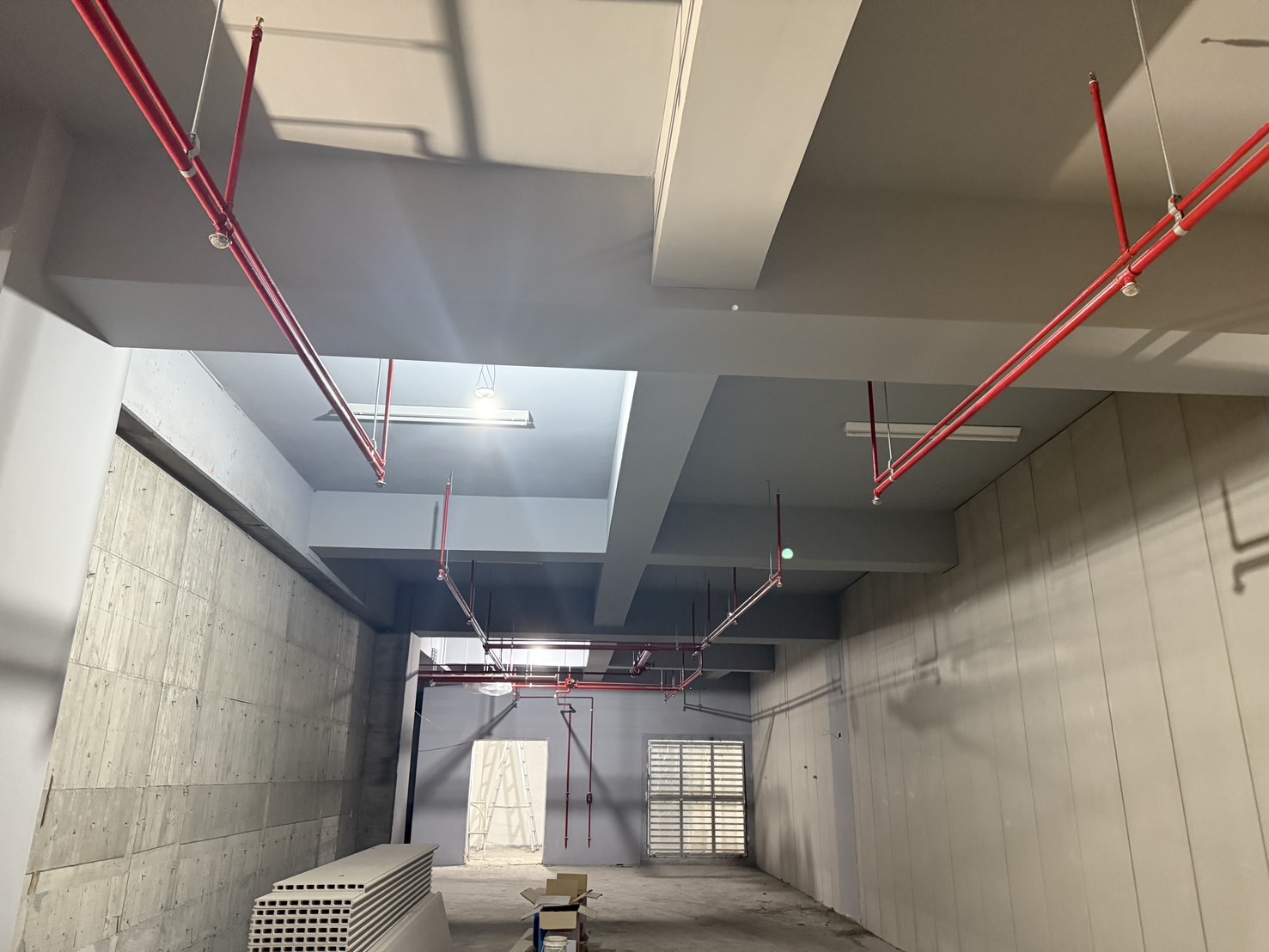

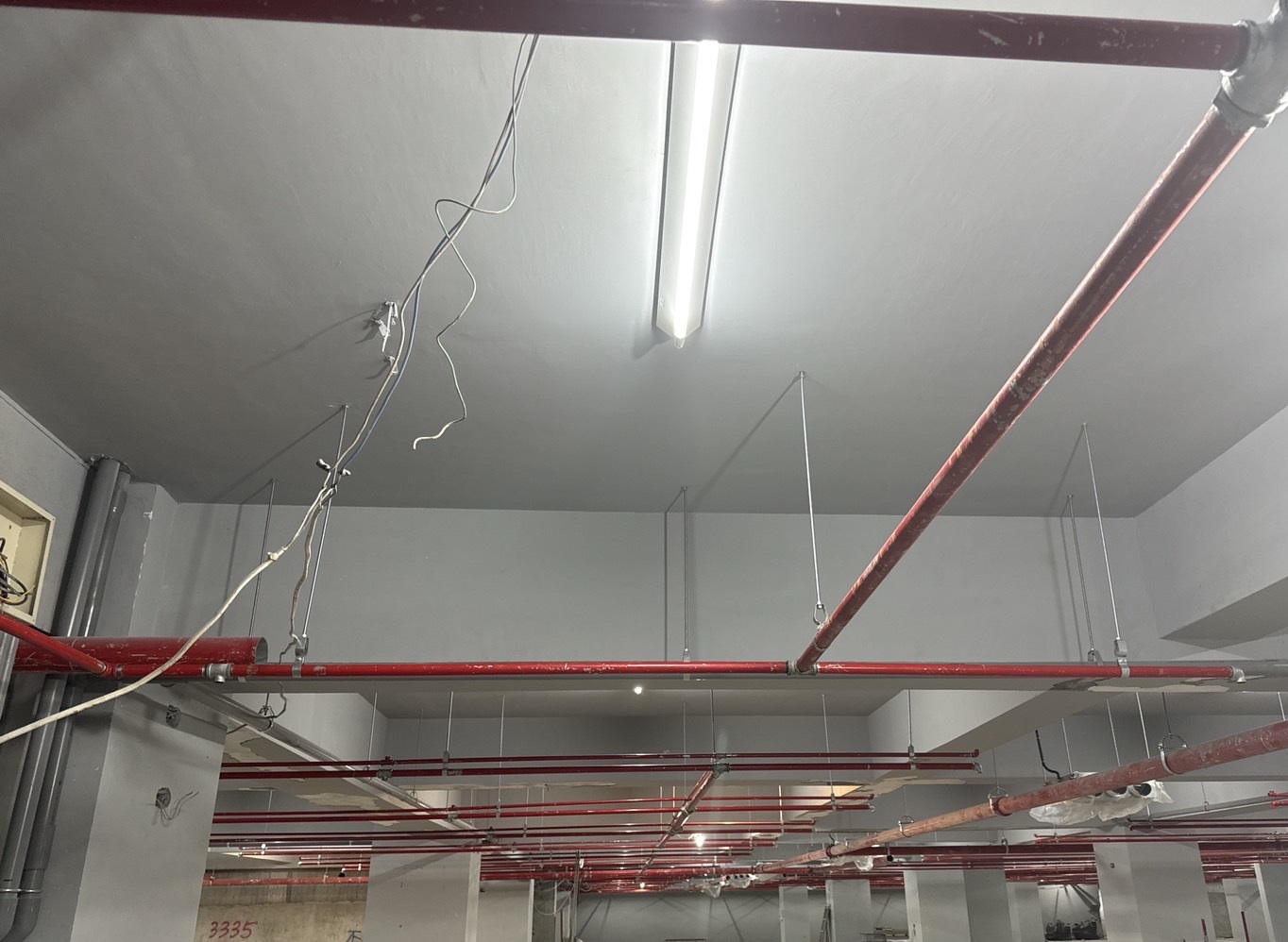

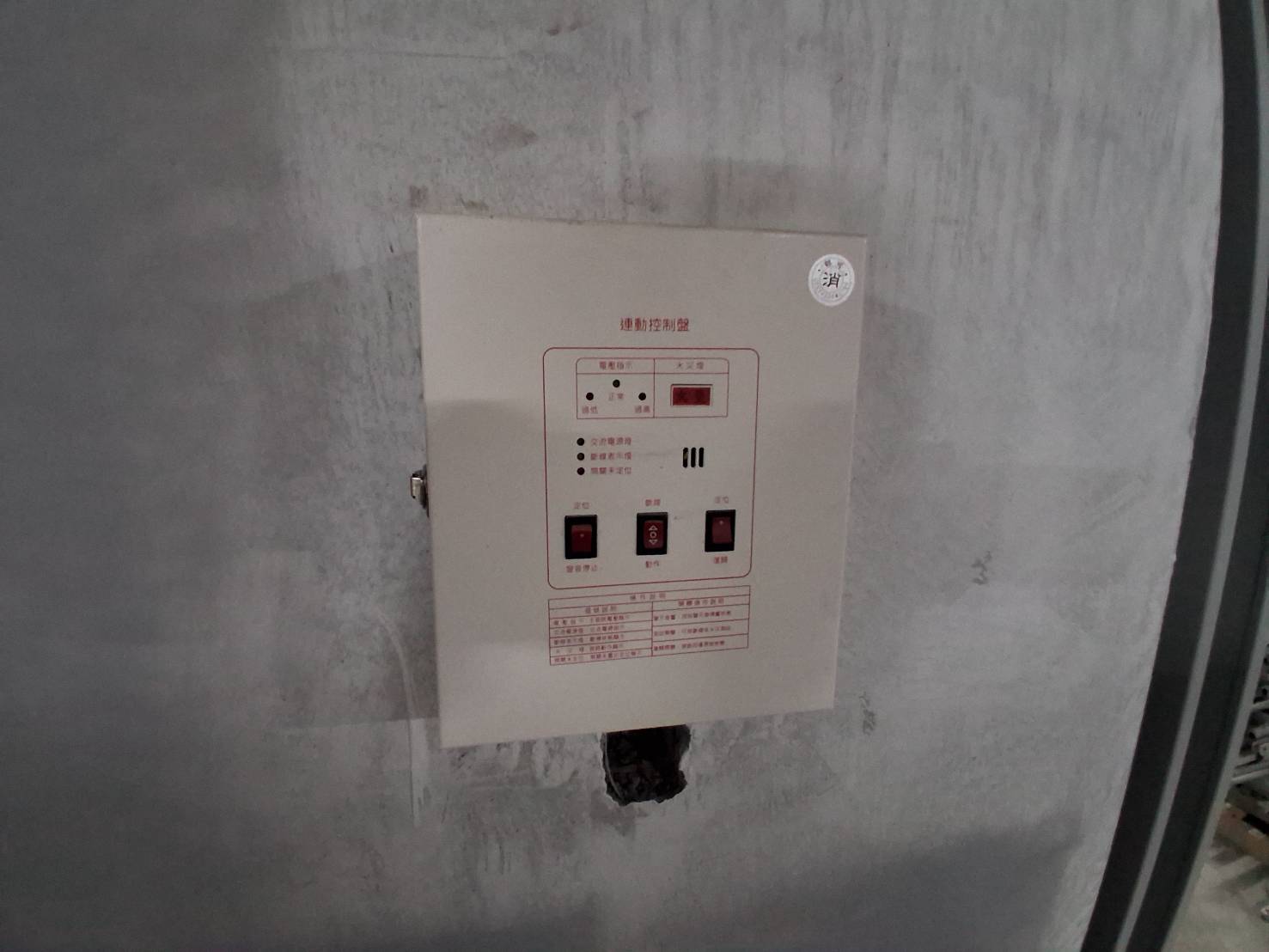

地下室消防配管施作,目前進度
2024年7月

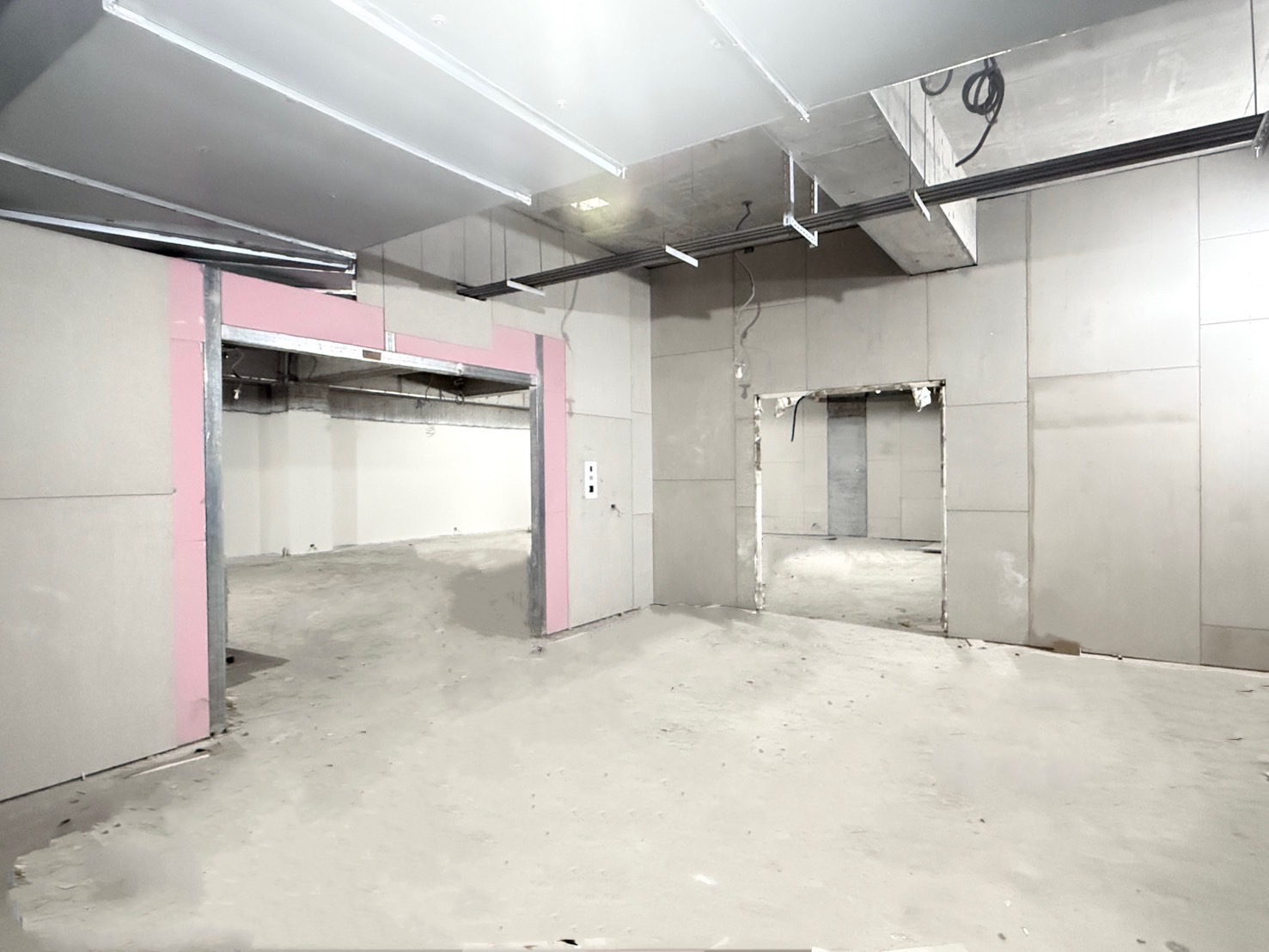

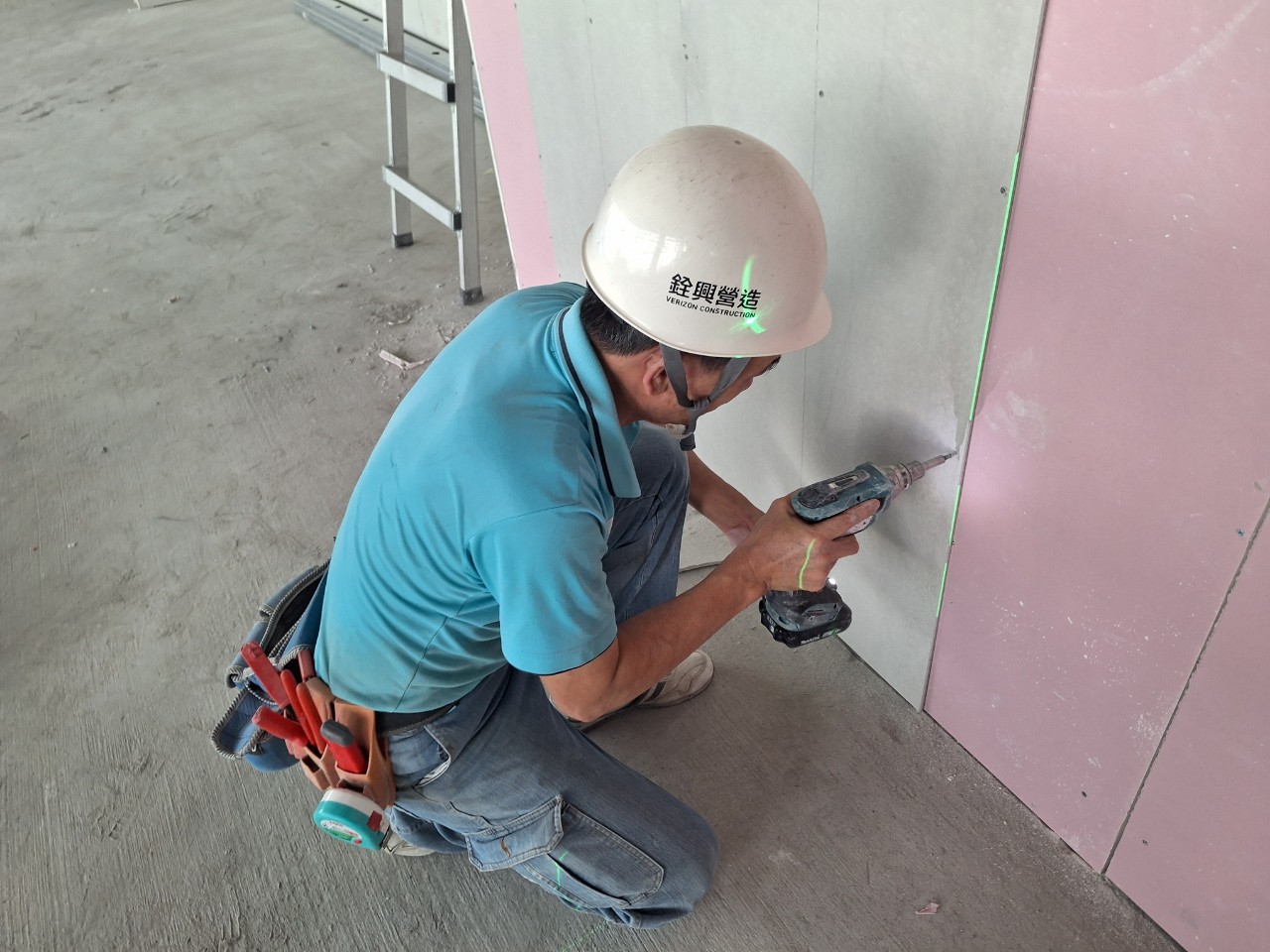

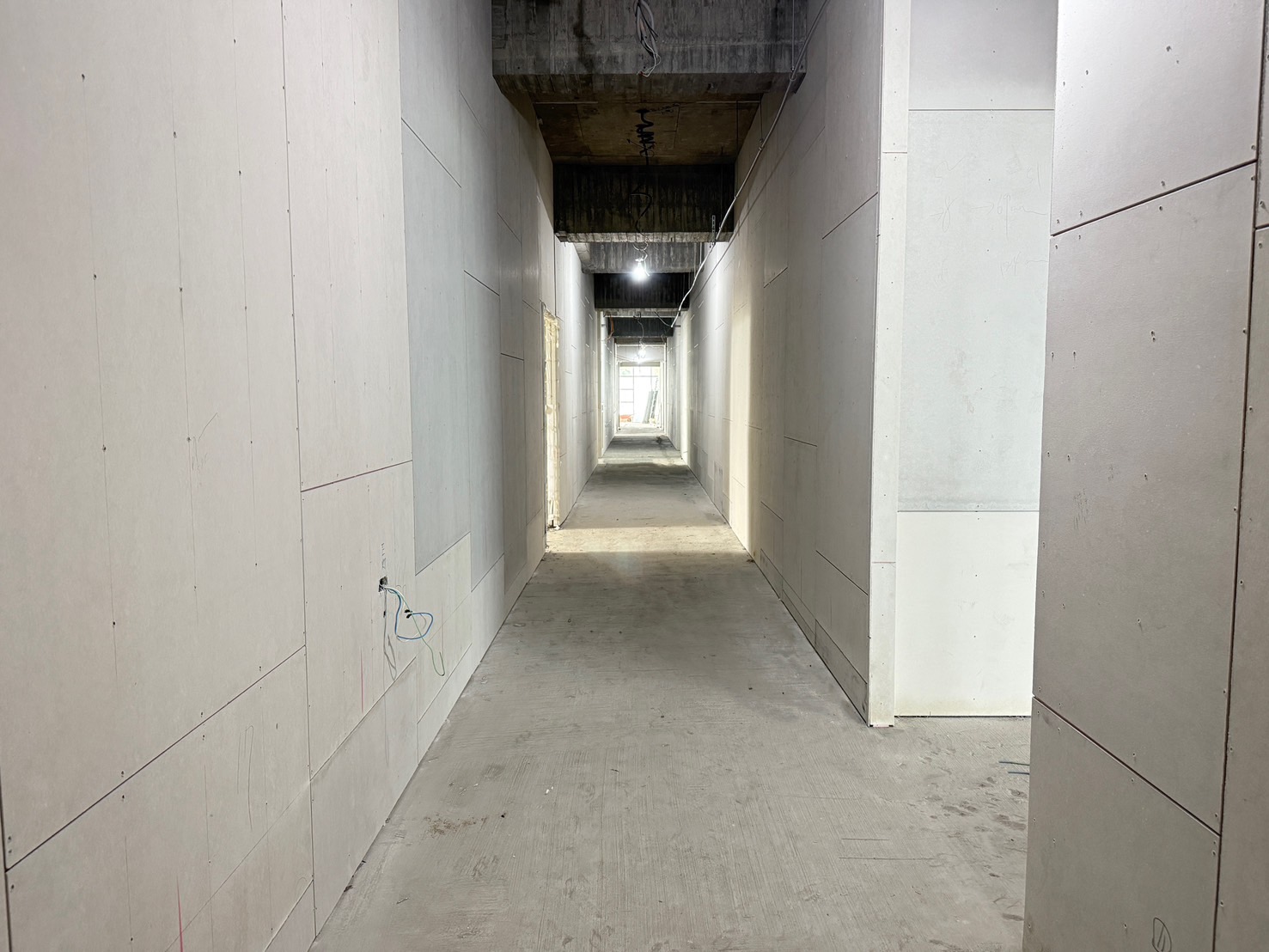

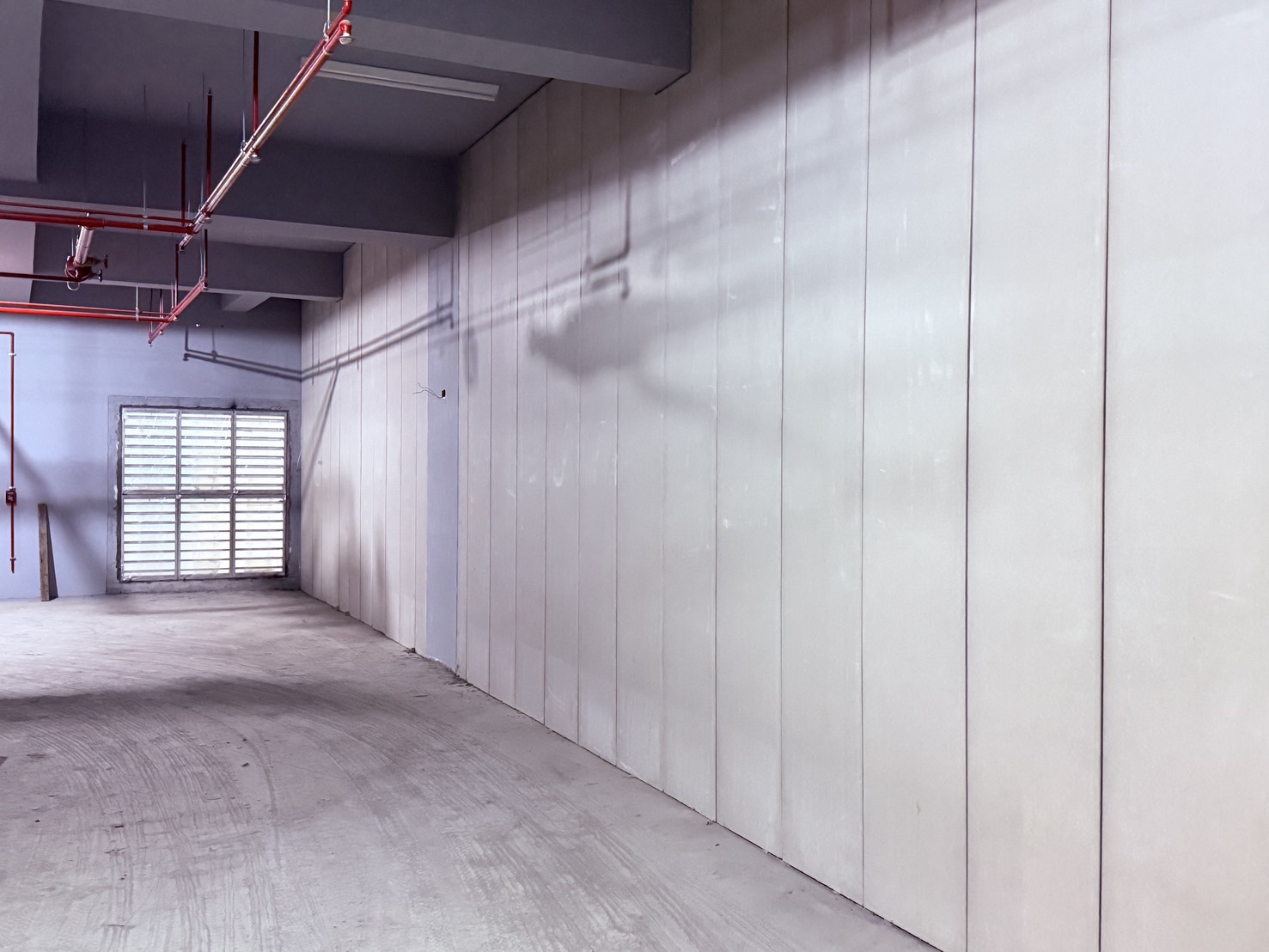

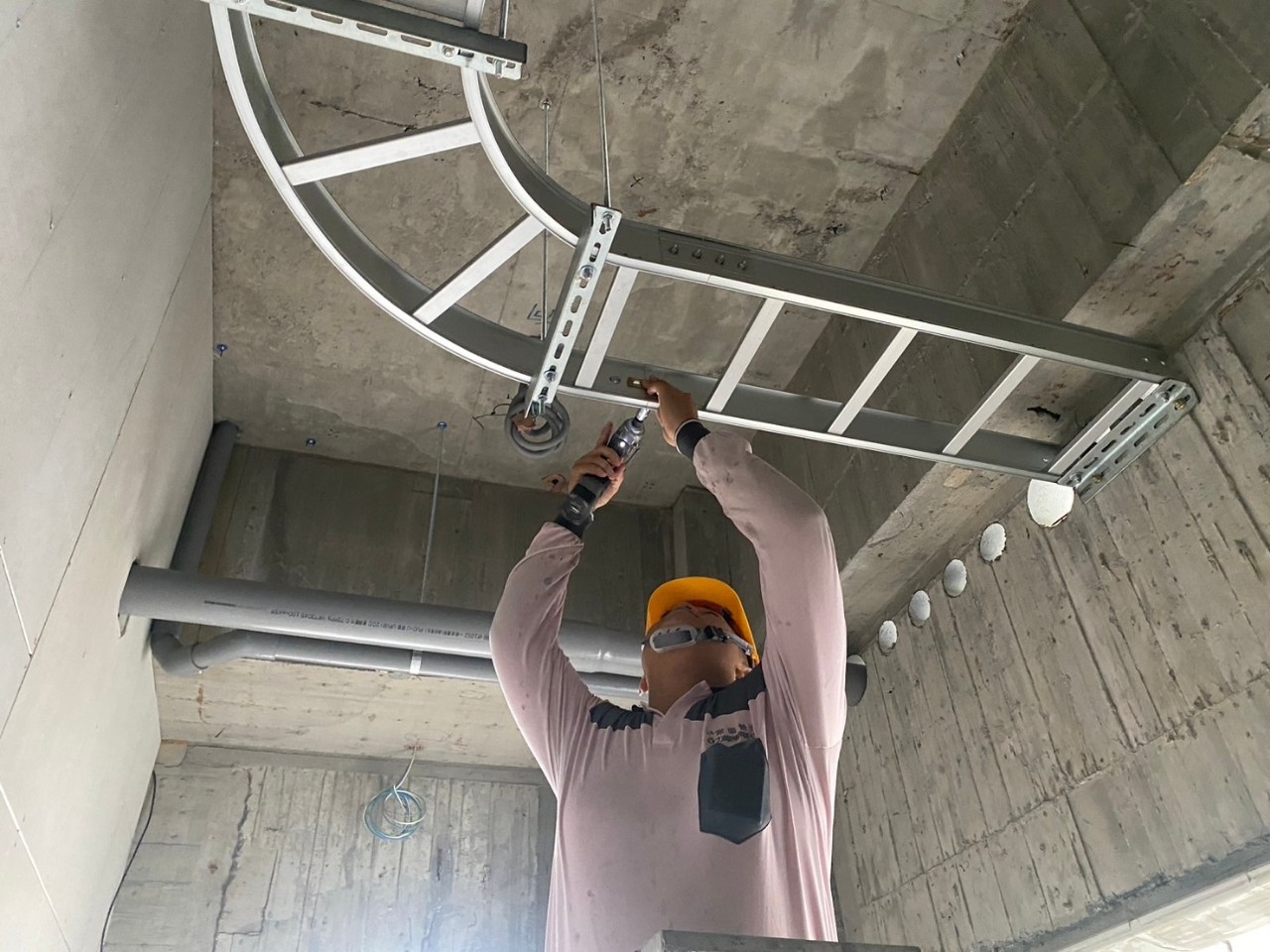

5F輕隔間矽酸鈣板鎖固(符合CNS 13777不含石綿之矽酸鈣板,並使用再生材料為原料所生產)
2024年7月

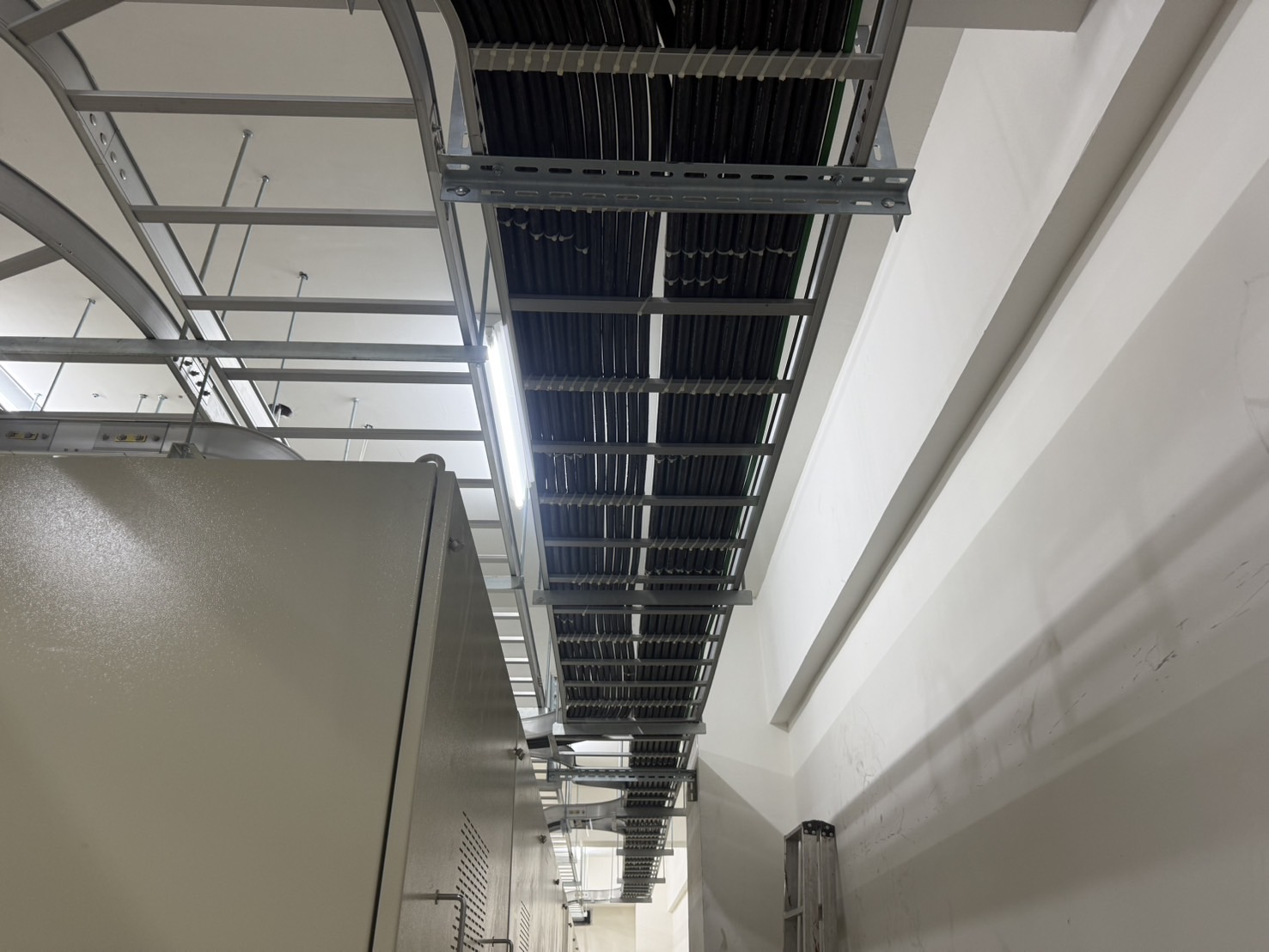

1F線架施作(採用W300H100鋁製電力電纜架)
2024年7月

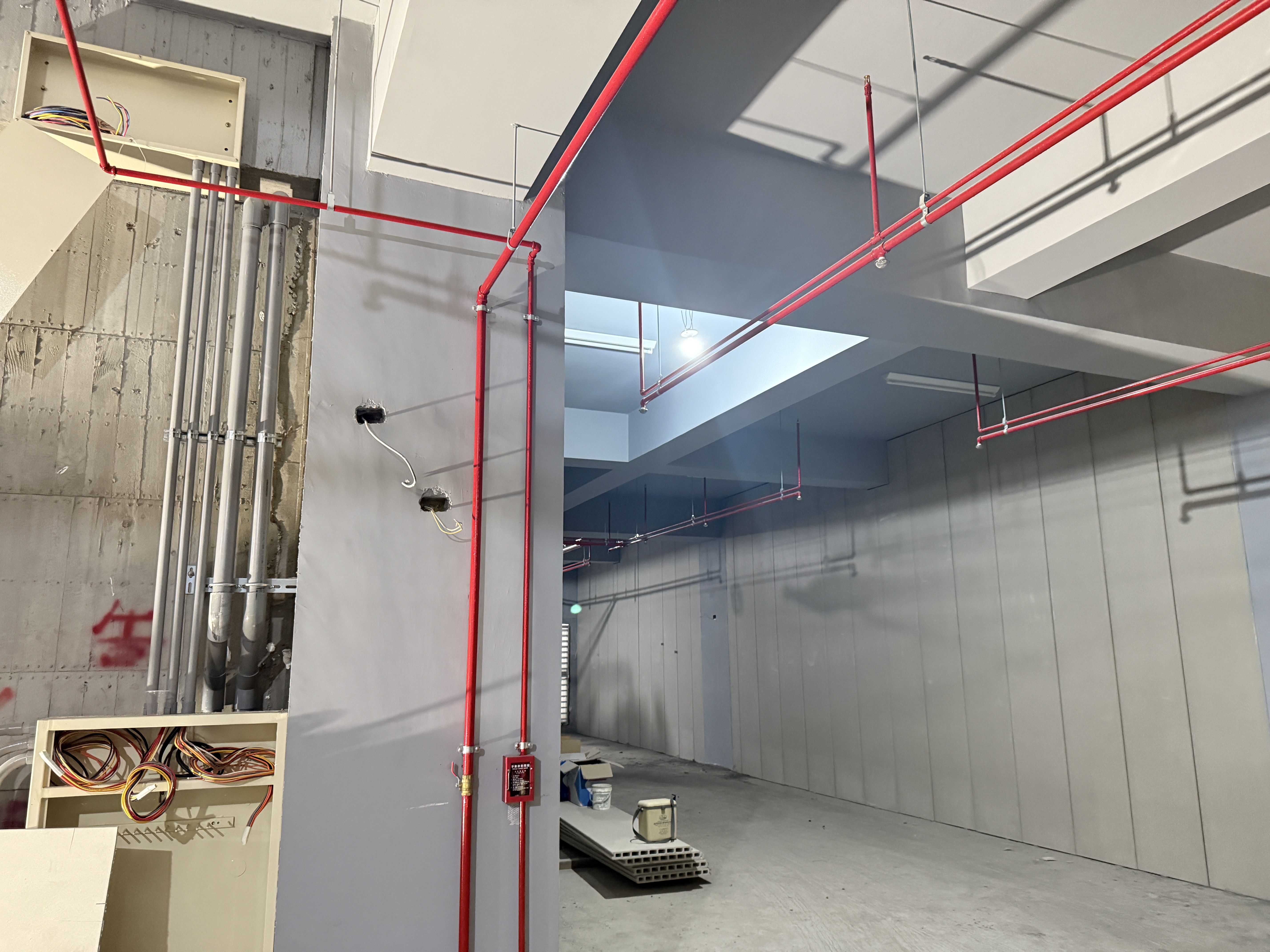

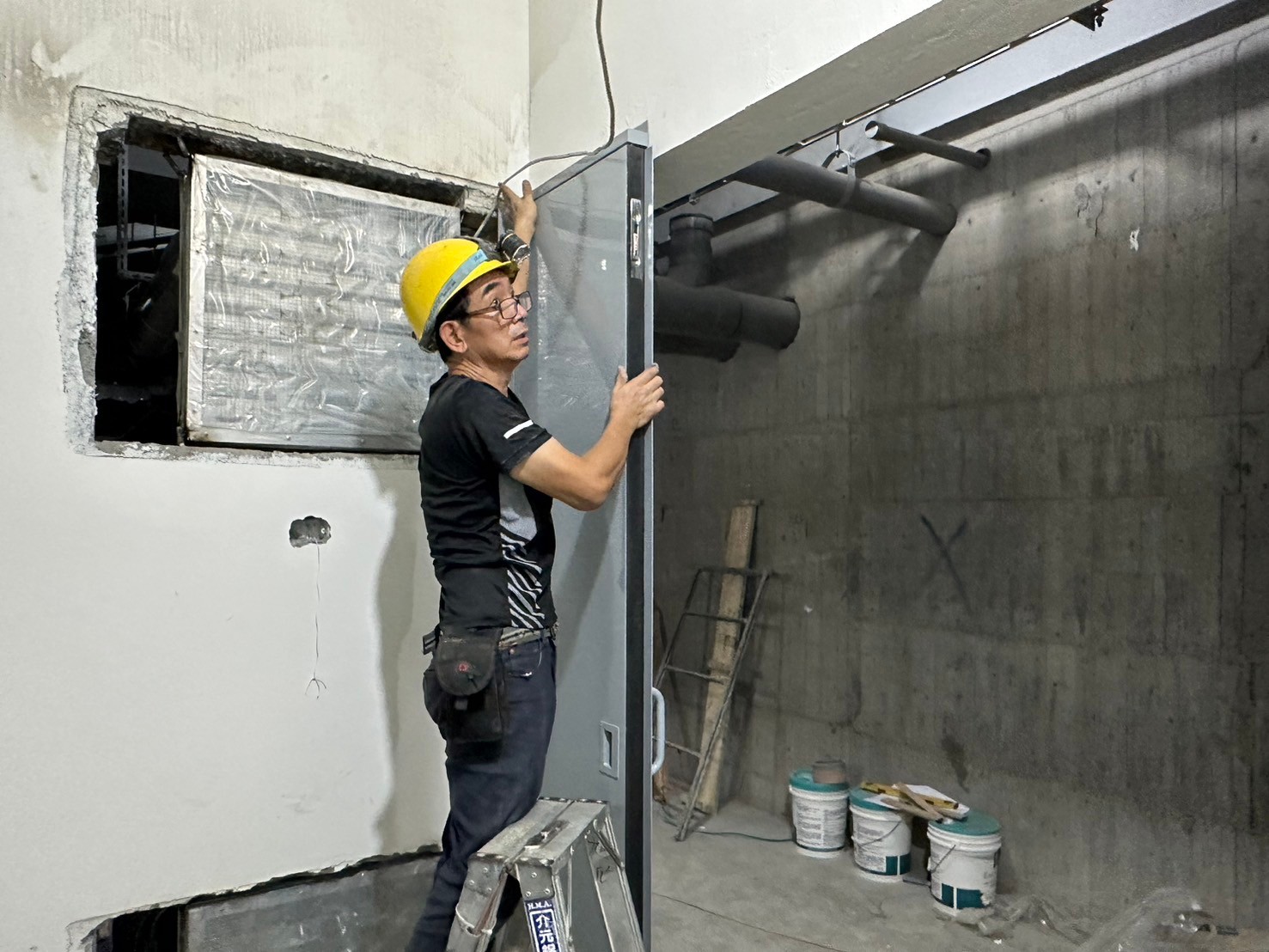

B1F台電室防火門安裝(依據台電審圖要求配電場所安裝軌道單拉門式自動常閉型防火門)
2024年7月

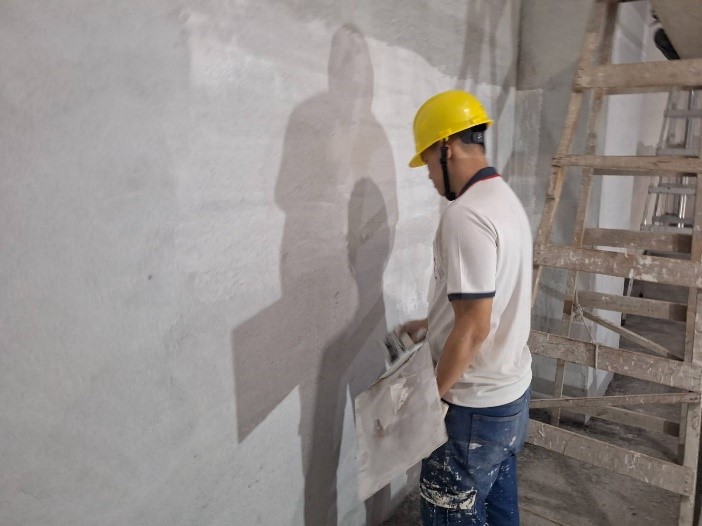

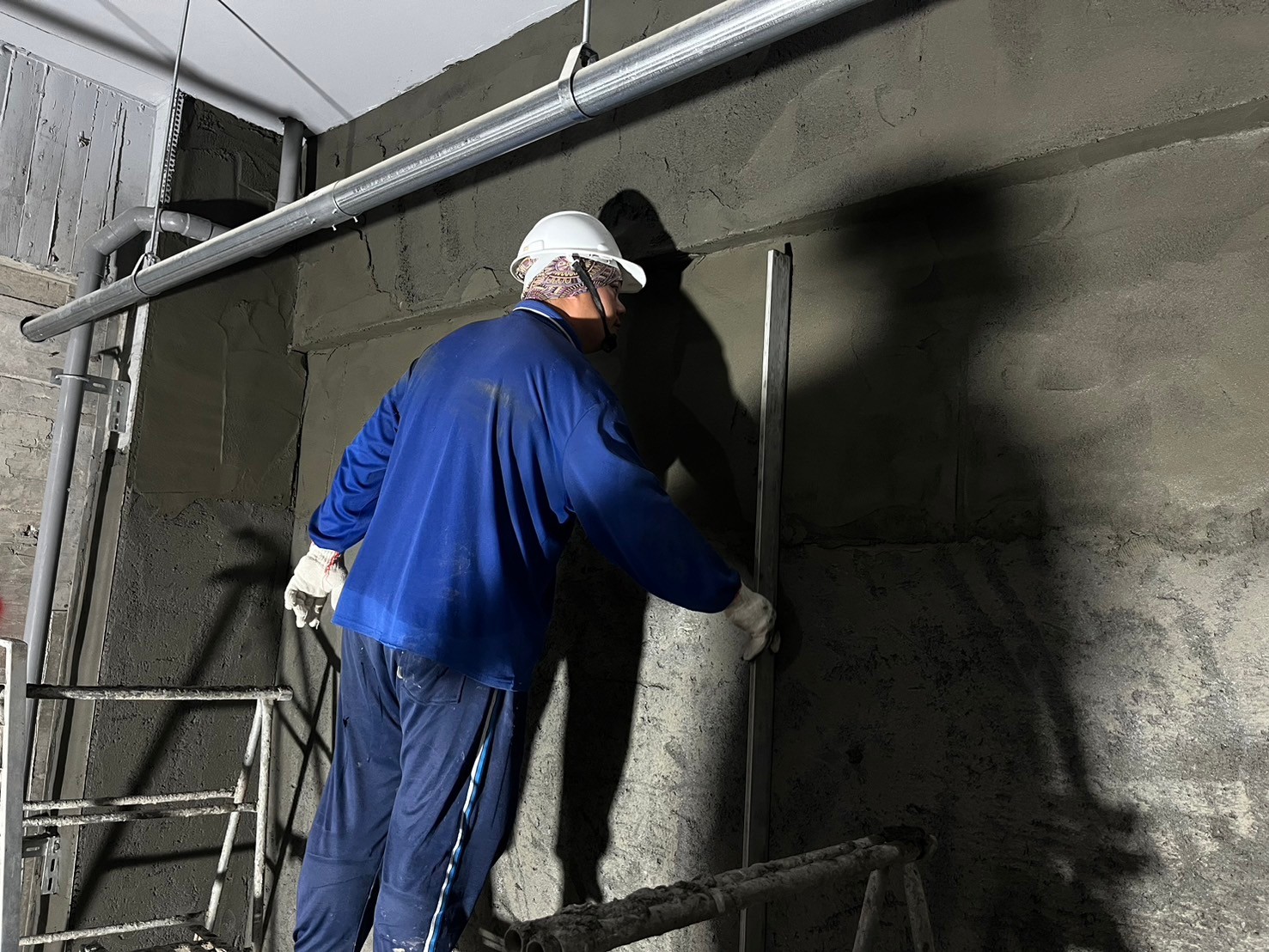

B2F牆面泥作打底(泥作灰誌間距90公分以內,粉光部分應分兩次施工,一次打底,一次粉光)
2024年7月

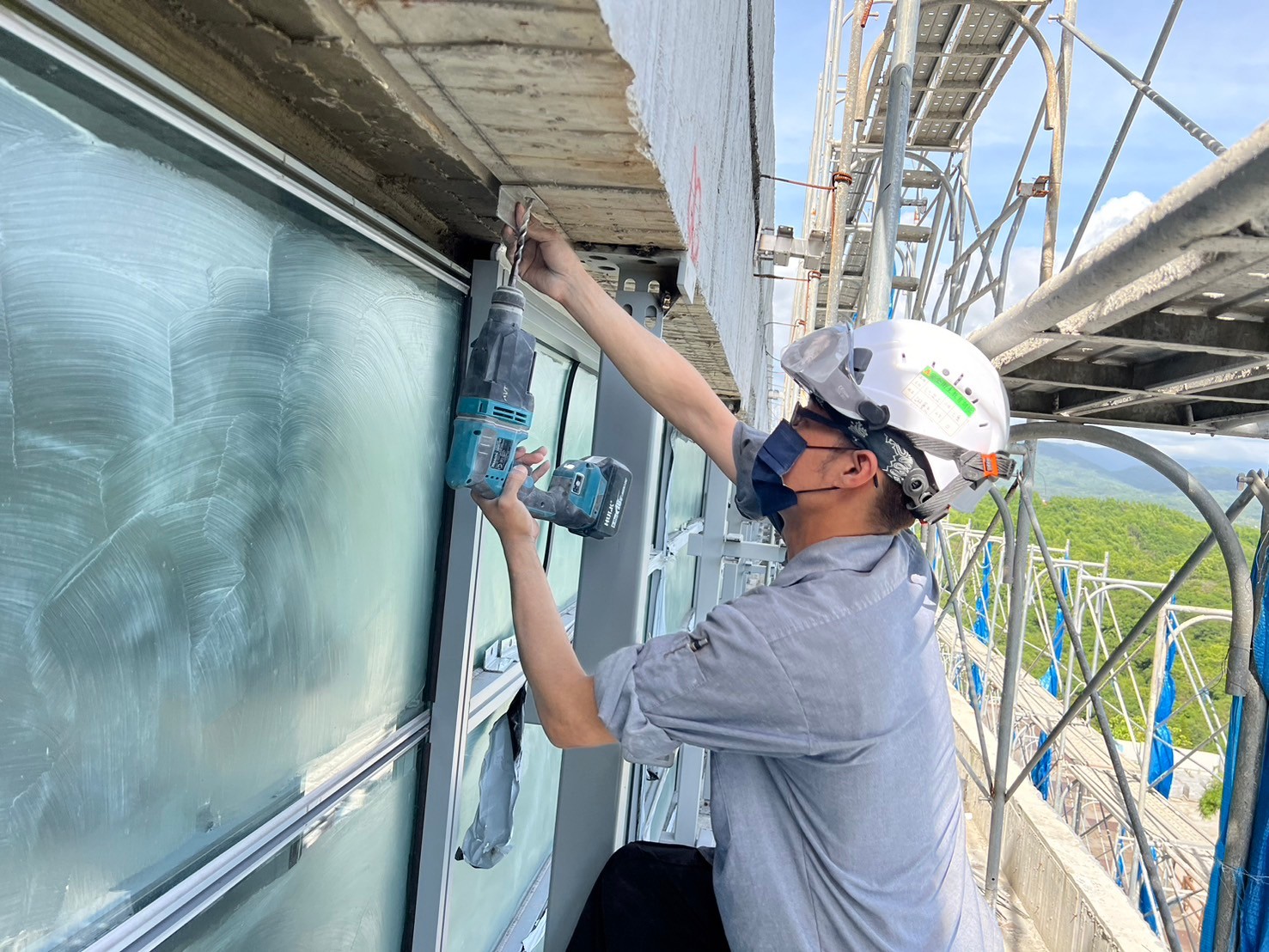

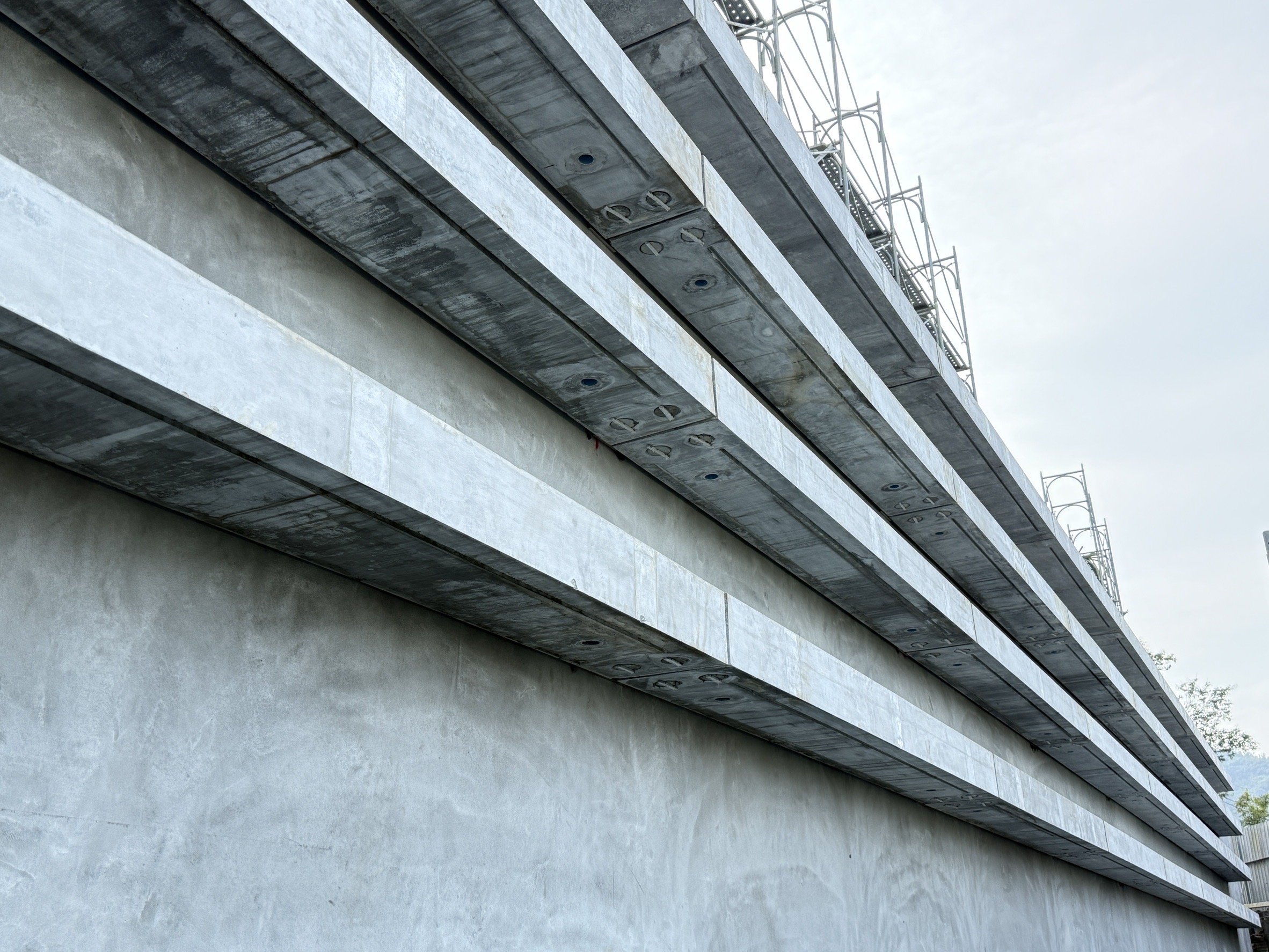

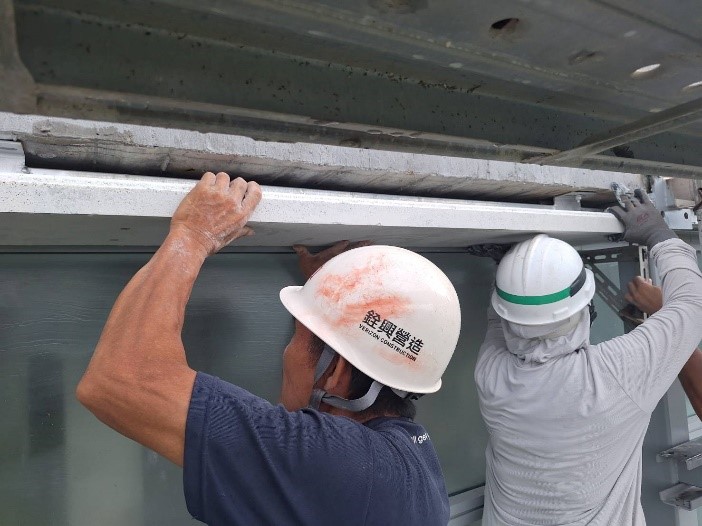

外牆ALC鐵件固定(GRC TYPEB樑下ALC飾板,以方管及L片為固定件施工)
2024年7月

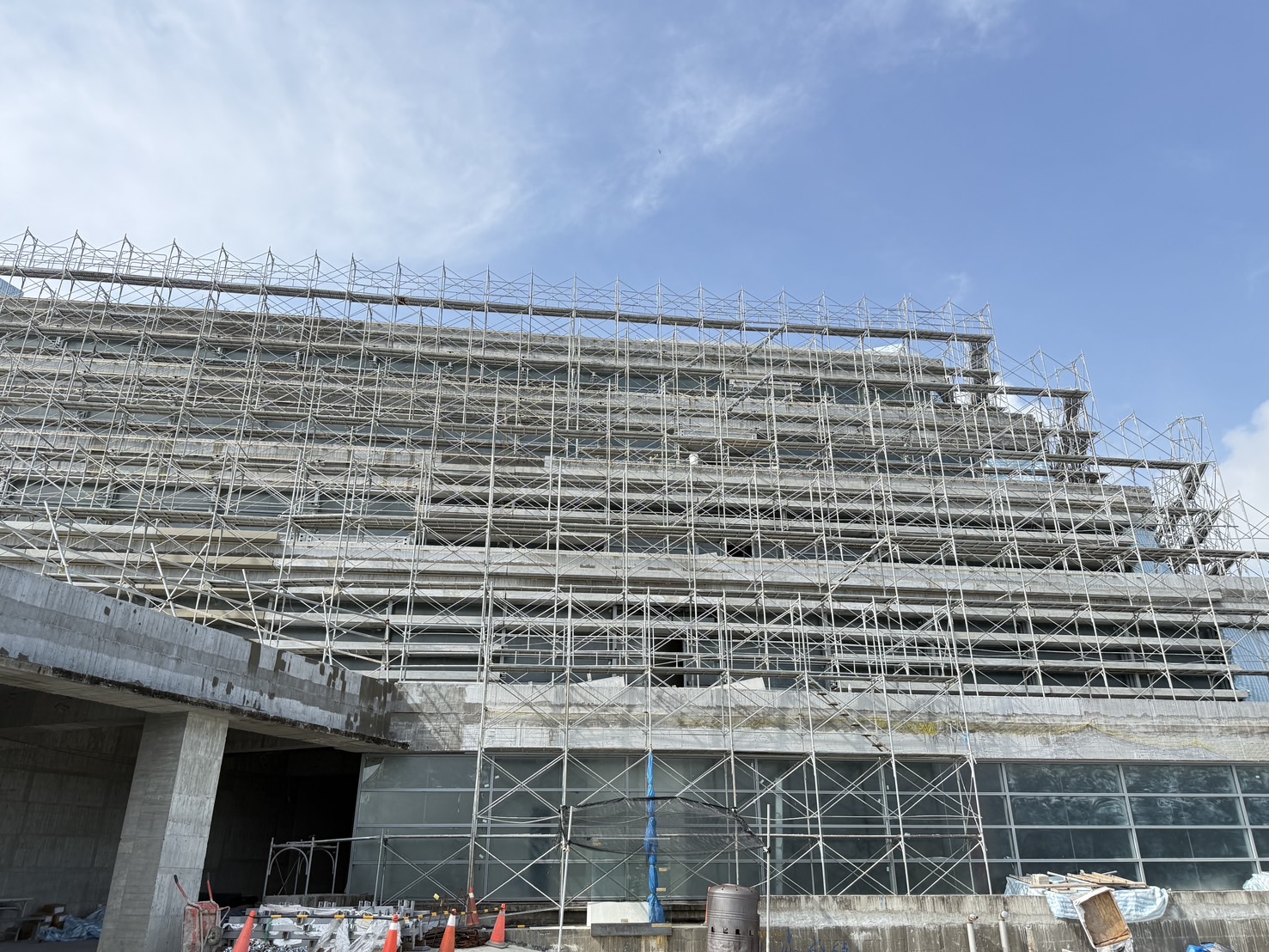

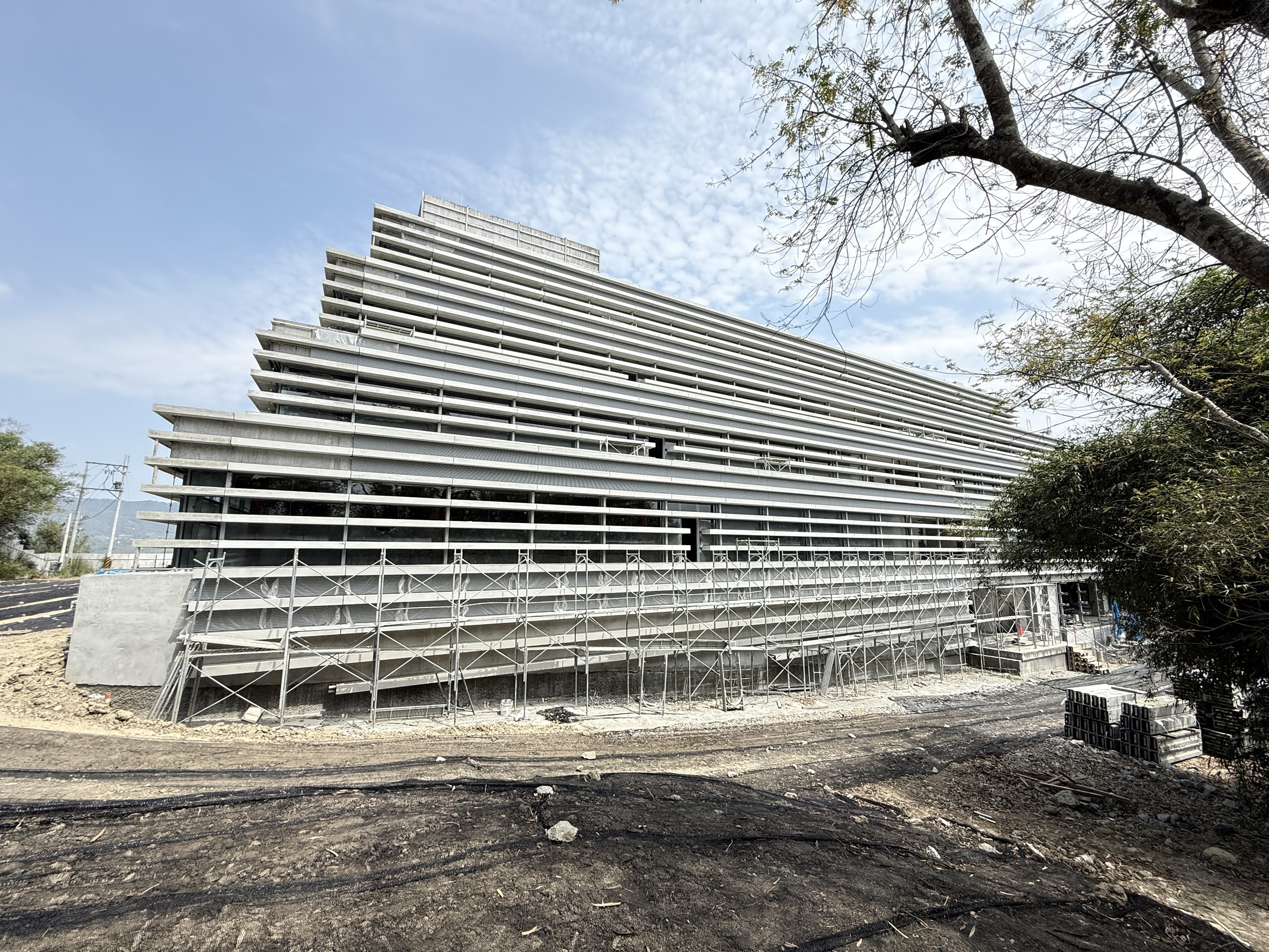

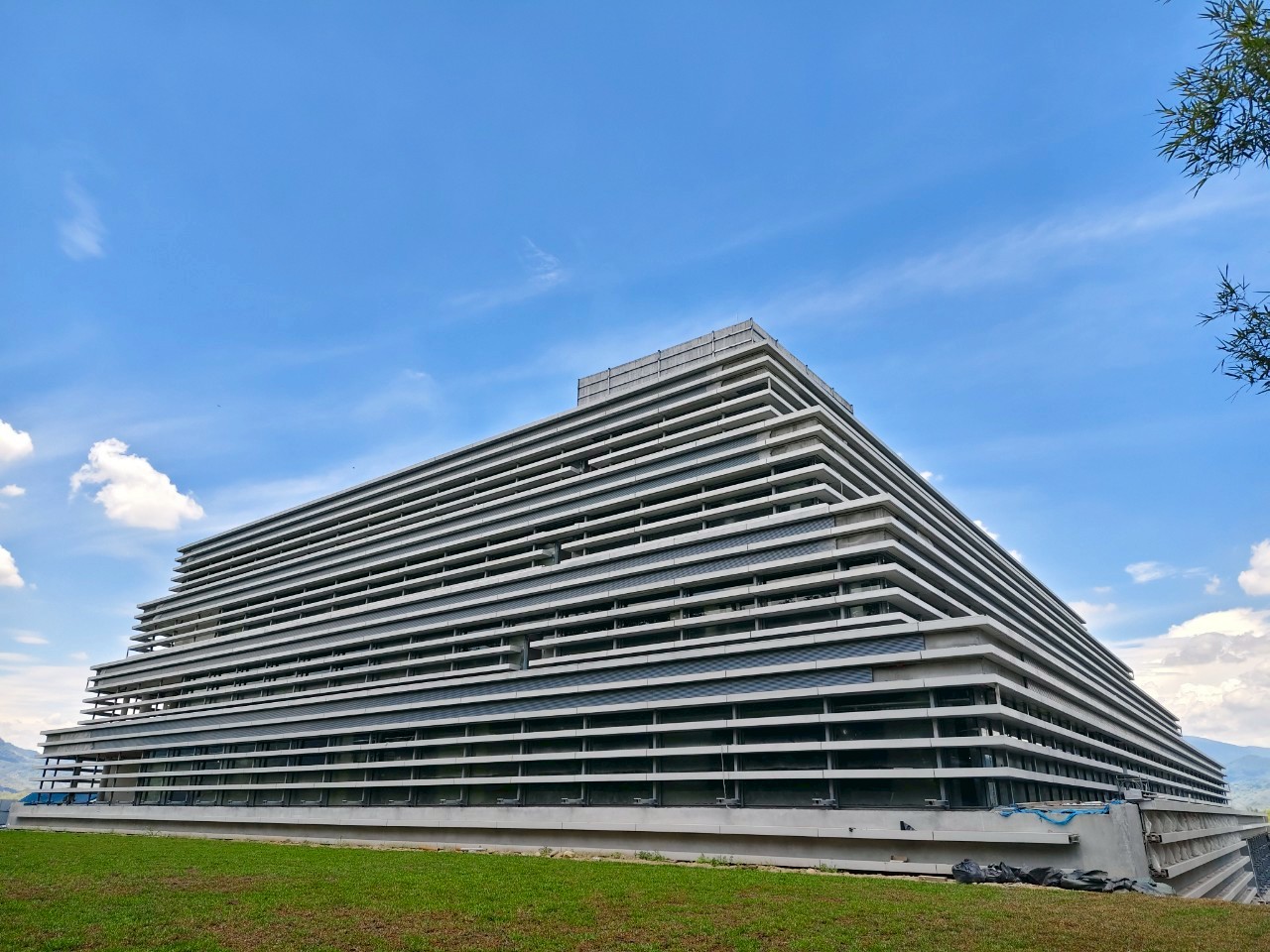

東北角空拍(入口外觀照片,目前外牆GRC工程施作準備中)
